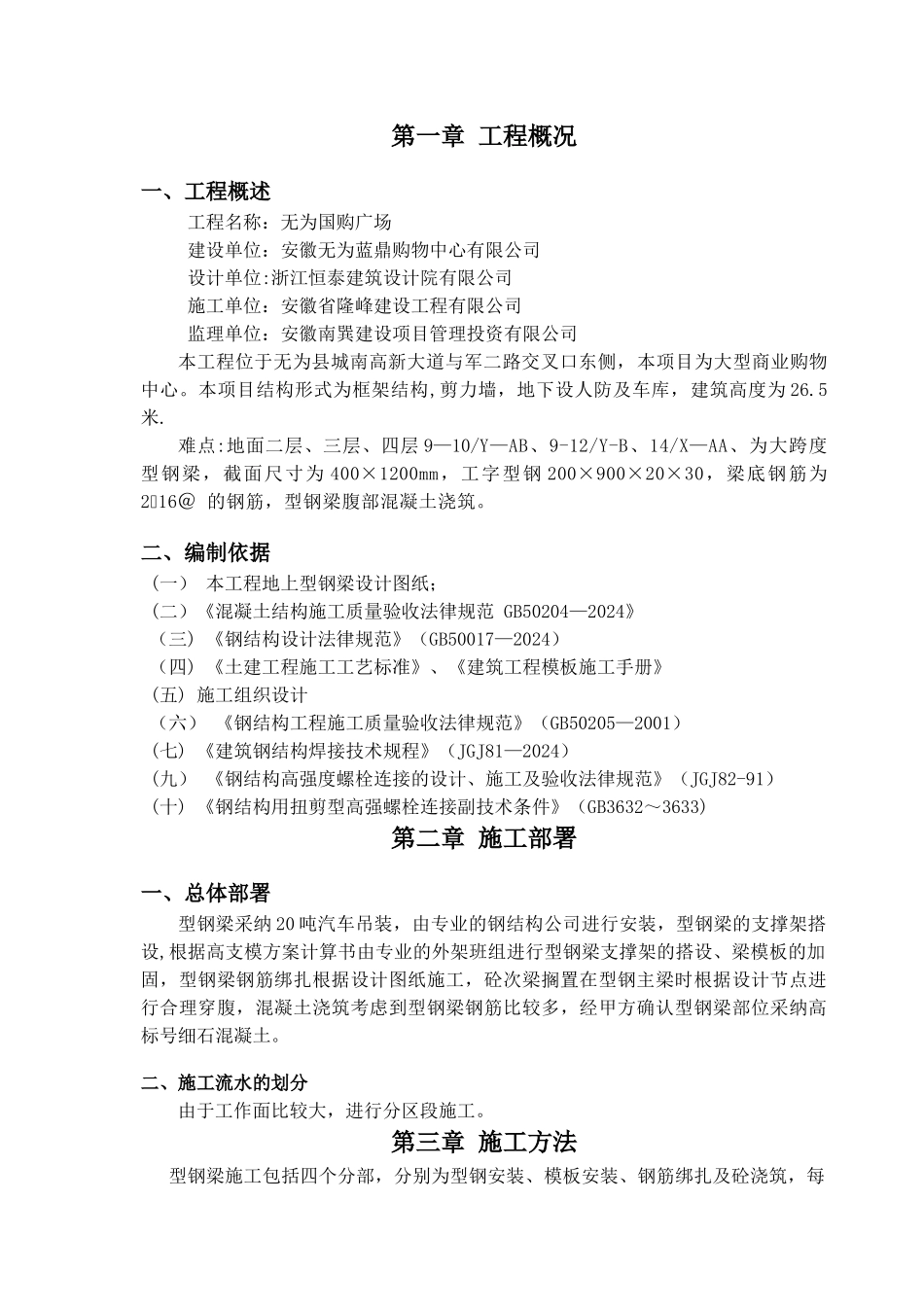

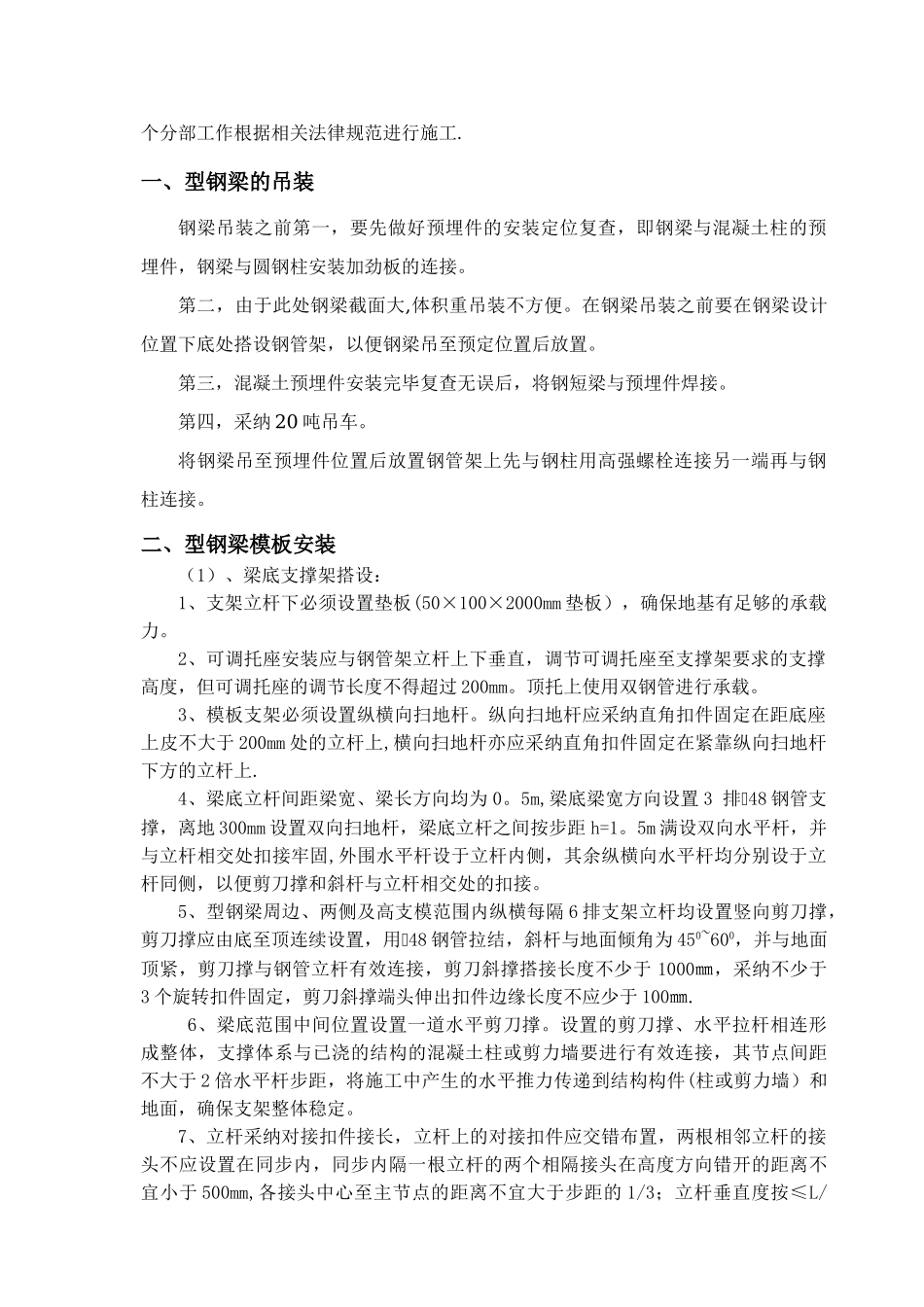

第一章 工程概况一、工程概述工程名称:无为国购广场建设单位:安徽无为蓝鼎购物中心有限公司设计单位:浙江恒泰建筑设计院有限公司 施工单位:安徽省隆峰建设工程有限公司监理单位:安徽南巽建设项目管理投资有限公司本工程位于无为县城南高新大道与军二路交叉口东侧,本项目为大型商业购物中心。本项目结构形式为框架结构,剪力墙,地下设人防及车库,建筑高度为 26.5米.难点:地面二层、三层、四层 9—10/Y—AB、9-12/Y-B、14/X—AA、为大跨度型钢梁,截面尺寸为 400×1200mm,工字型钢 200×900×20×30,梁底钢筋为216@ 的钢筋,型钢梁腹部混凝土浇筑。二、编制依据(一) 本工程地上型钢梁设计图纸;(二)《混凝土结构施工质量验收法律规范 GB50204—2024》(三) 《钢结构设计法律规范》(GB50017—2024)(四) 《土建工程施工工艺标准》、《建筑工程模板施工手册》(五) 施工组织设计(六) 《钢结构工程施工质量验收法律规范》(GB50205—2001)(七) 《建筑钢结构焊接技术规程》(JGJ81—2024)(九) 《钢结构高强度螺栓连接的设计、施工及验收法律规范》(JGJ82-91)(十) 《钢结构用扭剪型高强螺栓连接副技术条件》(GB3632~3633)第二章 施工部署一、总体部署型钢梁采纳 20 吨汽车吊装,由专业的钢结构公司进行安装,型钢梁的支撑架搭设,根据高支模方案计算书由专业的外架班组进行型钢梁支撑架的搭设、梁模板的加固,型钢梁钢筋绑扎根据设计图纸施工,砼次梁搁置在型钢主梁时根据设计节点进行合理穿腹,混凝土浇筑考虑到型钢梁钢筋比较多,经甲方确认型钢梁部位采纳高标号细石混凝土。二、施工流水的划分由于工作面比较大,进行分区段施工。第三章 施工方法型钢梁施工包括四个分部,分别为型钢安装、模板安装、钢筋绑扎及砼浇筑,每个分部工作根据相关法律规范进行施工.一、型钢梁的吊装钢梁吊装之前第一,要先做好预埋件的安装定位复查,即钢梁与混凝土柱的预埋件,钢梁与圆钢柱安装加劲板的连接。第二,由于此处钢梁截面大,体积重吊装不方便。在钢梁吊装之前要在钢梁设计位置下底处搭设钢管架,以便钢梁吊至预定位置后放置。第三,混凝土预埋件安装完毕复查无误后,将钢短梁与预埋件焊接。第四,采纳 20 吨吊车。将钢梁吊至预埋件位置后放置钢管架上先与钢柱用高强螺栓连接另一端再与钢柱连接。二、型钢梁模板安装(1)、梁底支撑架搭设:1、支架立杆下必须设置垫板(50×100×2000mm 垫板),确保地基有足够的承...
