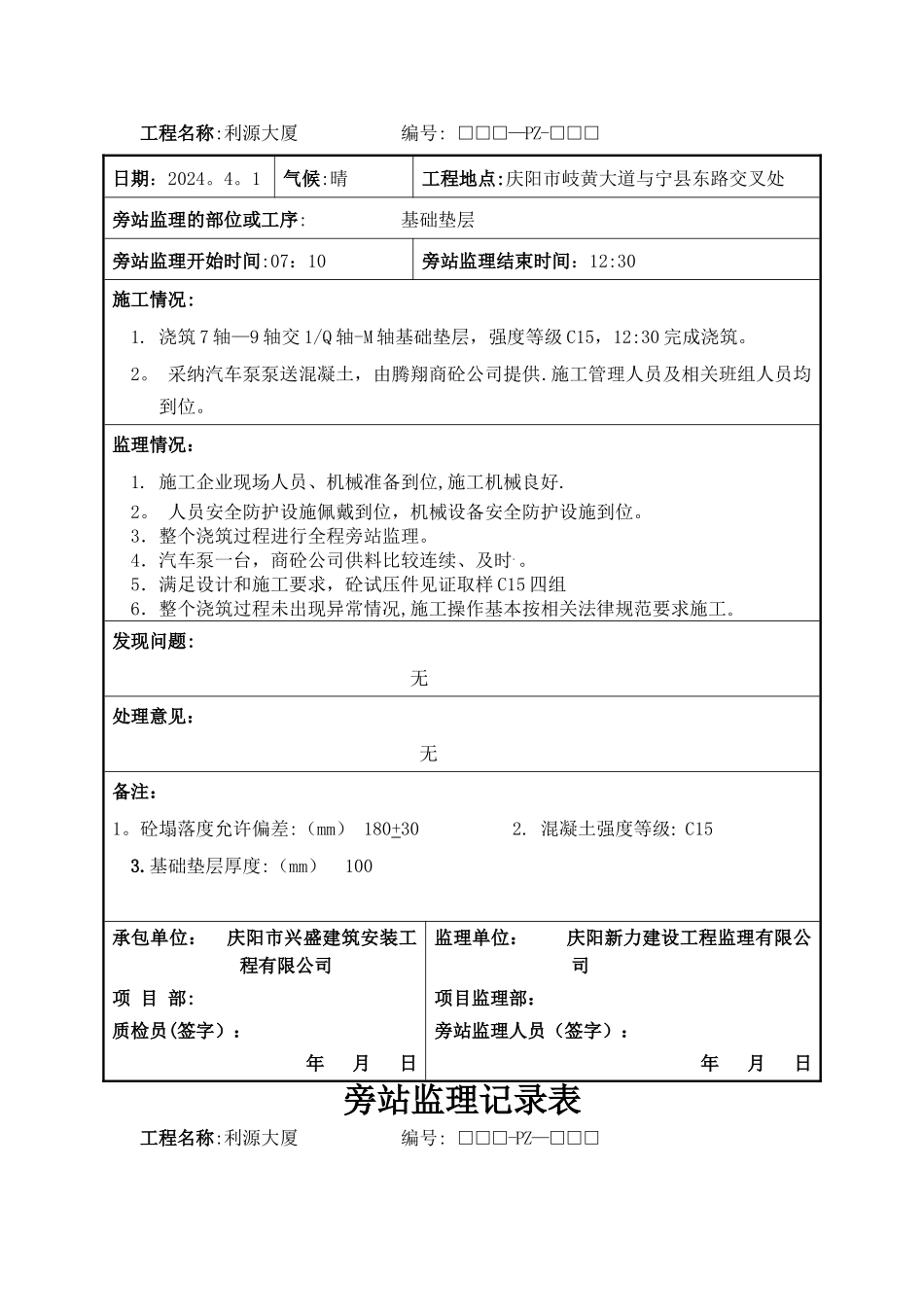

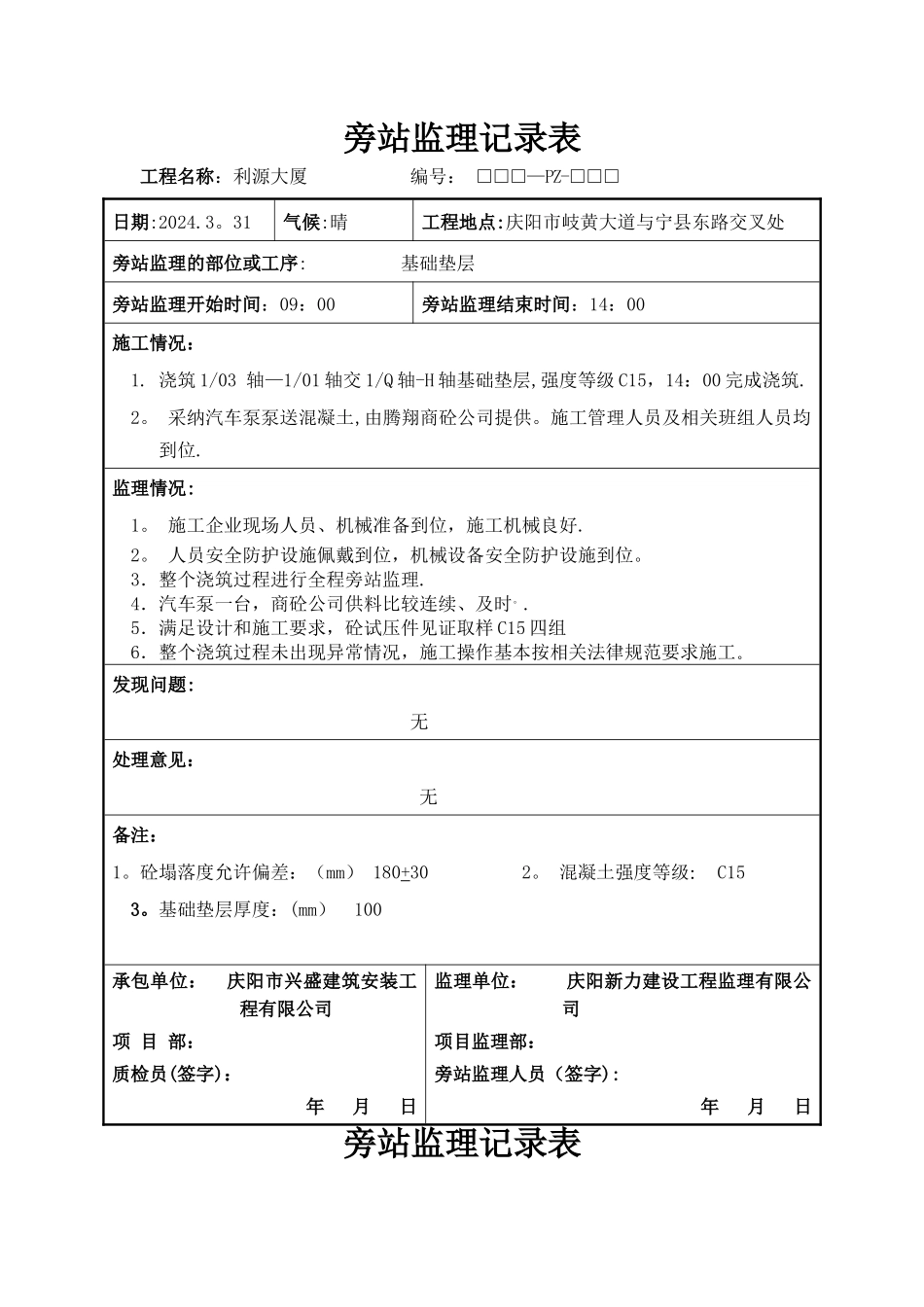

旁站监理记录表工程名称:利源大厦 编号: □□□—PZ-□□□日期:2024.3。31气候:晴工程地点:庆阳市岐黄大道与宁县东路交叉处旁站监理的部位或工序: 基础垫层旁站监理开始时间:09:00旁站监理结束时间:14:00施工情况:1. 浇筑 1/03 轴—1/01 轴交 1/Q 轴-H 轴基础垫层,强度等级 C15,14:00 完成浇筑.2。 采纳汽车泵泵送混凝土,由腾翔商砼公司提供。施工管理人员及相关班组人员均到位.监理情况:1。 施工企业现场人员、机械准备到位,施工机械良好.2。 人员安全防护设施佩戴到位,机械设备安全防护设施到位。3.整个浇筑过程进行全程旁站监理.4.汽车泵一台,商砼公司供料比较连续、及时。.5.满足设计和施工要求,砼试压件见证取样 C15 四组6.整个浇筑过程未出现异常情况,施工操作基本按相关法律规范要求施工。发现问题: 无处理意见:无备注:1。砼塌落度允许偏差:(mm) 180+30 2。 混凝土强度等级: C15 3。基础垫层厚度:(mm) 100 承包单位: 庆阳市兴盛建筑安装工程有限公司项 目 部:质检员(签字):年 月 日监理单位: 庆阳新力建设工程监理有限公司项目监理部:旁站监理人员(签字):年 月 日旁站监理记录表工程名称:利源大厦 编号: □□□—PZ-□□□日期:2024。4。1气候:晴工程地点:庆阳市岐黄大道与宁县东路交叉处旁站监理的部位或工序: 基础垫层旁站监理开始时间:07:10旁站监理结束时间:12:30施工情况:1. 浇筑 7 轴—9 轴交 1/Q 轴-M 轴基础垫层,强度等级 C15,12:30 完成浇筑。2。 采纳汽车泵泵送混凝土,由腾翔商砼公司提供.施工管理人员及相关班组人员均到位。监理情况:1. 施工企业现场人员、机械准备到位,施工机械良好.2。 人员安全防护设施佩戴到位,机械设备安全防护设施到位。3.整个浇筑过程进行全程旁站监理。4.汽车泵一台,商砼公司供料比较连续、及时.。5.满足设计和施工要求,砼试压件见证取样 C15 四组6.整个浇筑过程未出现异常情况,施工操作基本按相关法律规范要求施工。发现问题: 无处理意见:无备注:1。砼塌落度允许偏差:(mm) 180+30 2. 混凝土强度等级: C15 3.基础垫层厚度:(mm) 100 承包单位: 庆阳市兴盛建筑安装工程有限公司项 目 部:质检员(签字):年 月 日监理单位: 庆阳新力建设工程监理有限公司项目监理部:旁站监理人员(签字):年 月 日旁站监理记录表工程名称:利源大厦 编号: □□□-PZ—□□□日期:2024。4。...
