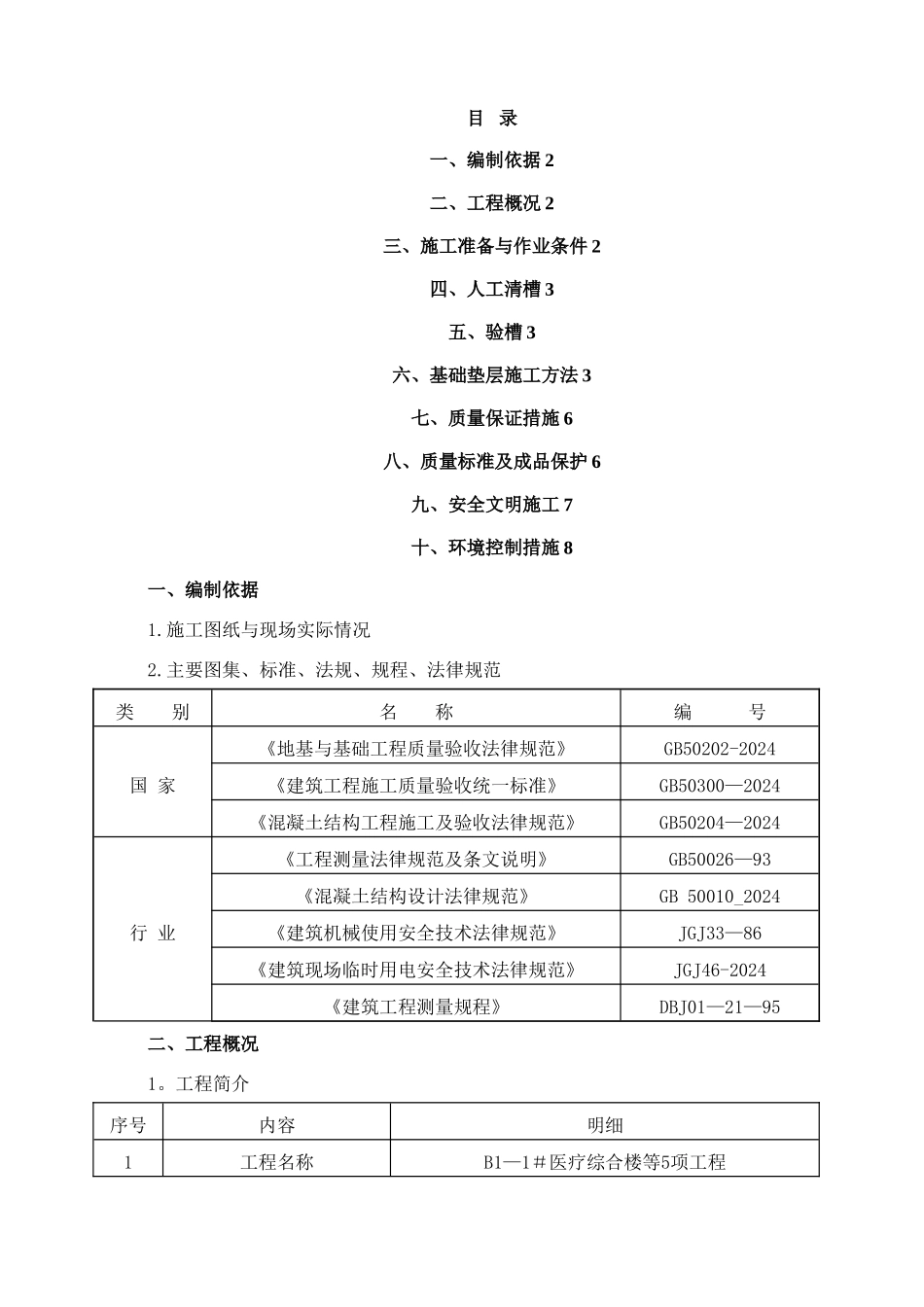

目 录一、编制依据 2二、工程概况 2三、施工准备与作业条件 2四、人工清槽 3五、验槽 3六、基础垫层施工方法 3七、质量保证措施 6八、质量标准及成品保护 6九、安全文明施工 7十、环境控制措施 8一、编制依据1
施工图纸与现场实际情况2
主要图集、标准、法规、规程、法律规范类 别名 称编 号国 家《地基与基础工程质量验收法律规范》GB50202-2024《建筑工程施工质量验收统一标准》GB50300—2024《混凝土结构工程施工及验收法律规范》GB50204—2024行 业《工程测量法律规范及条文说明》GB50026—93《混凝土结构设计法律规范》GB 50010_2024《建筑机械使用安全技术法律规范》JGJ33—86《建筑现场临时用电安全技术法律规范》JGJ46-2024《建筑工程测量规程》DBJ01—21—95二、工程概况1

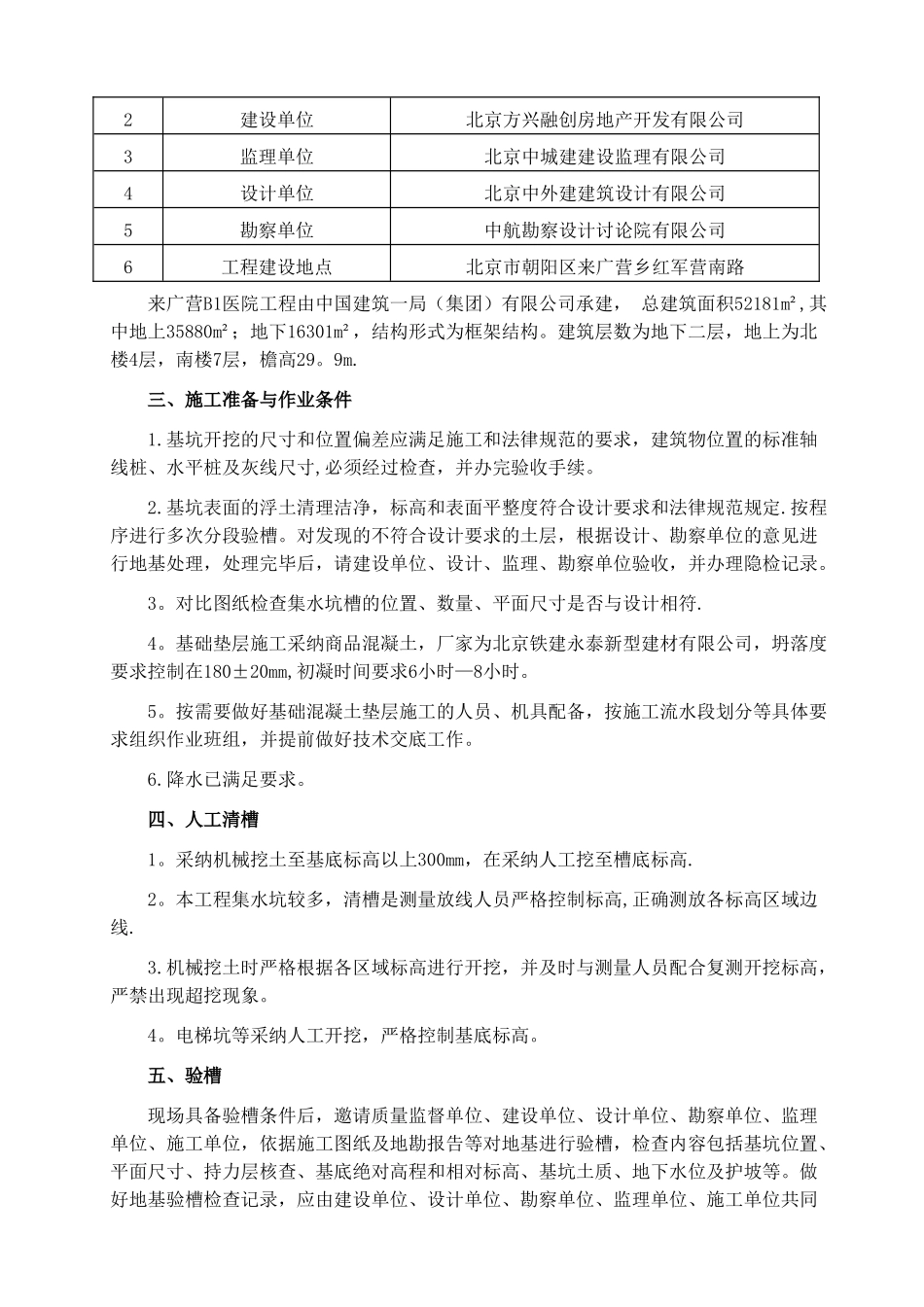

工程简介序号内容明细1工程名称B1—1#医疗综合楼等5项工程2建设单位北京方兴融创房地产开发有限公司3监理单位北京中城建建设监理有限公司4设计单位北京中外建建筑设计有限公司5勘察单位中航勘察设计讨论院有限公司6工程建设地点北京市朝阳区来广营乡红军营南路来广营B1医院工程由中国建筑一局(集团)有限公司承建, 总建筑面积52181m²,其中地上35880m²;地下16301m²,结构形式为框架结构
建筑层数为地下二层,地上为北楼4层,南楼7层,檐高29
三、施工准备与作业条件1
基坑开挖的尺寸和位置偏差应满足施工和法律规范的要求,建筑物位置的标准轴线桩、水平桩及灰线尺寸,必须经过检查,并办完验收手续
基坑表面的浮土清理洁净,标高和表面平整度符合设计要求和法律规范规定
按程序进行多次分段验槽
对发现的不符合设计要求的土层,根据设计、勘察单位的意见进行地基处理,处理完毕后,请建设单位、设计、监理、勘察单位验收,并办理隐检记录
