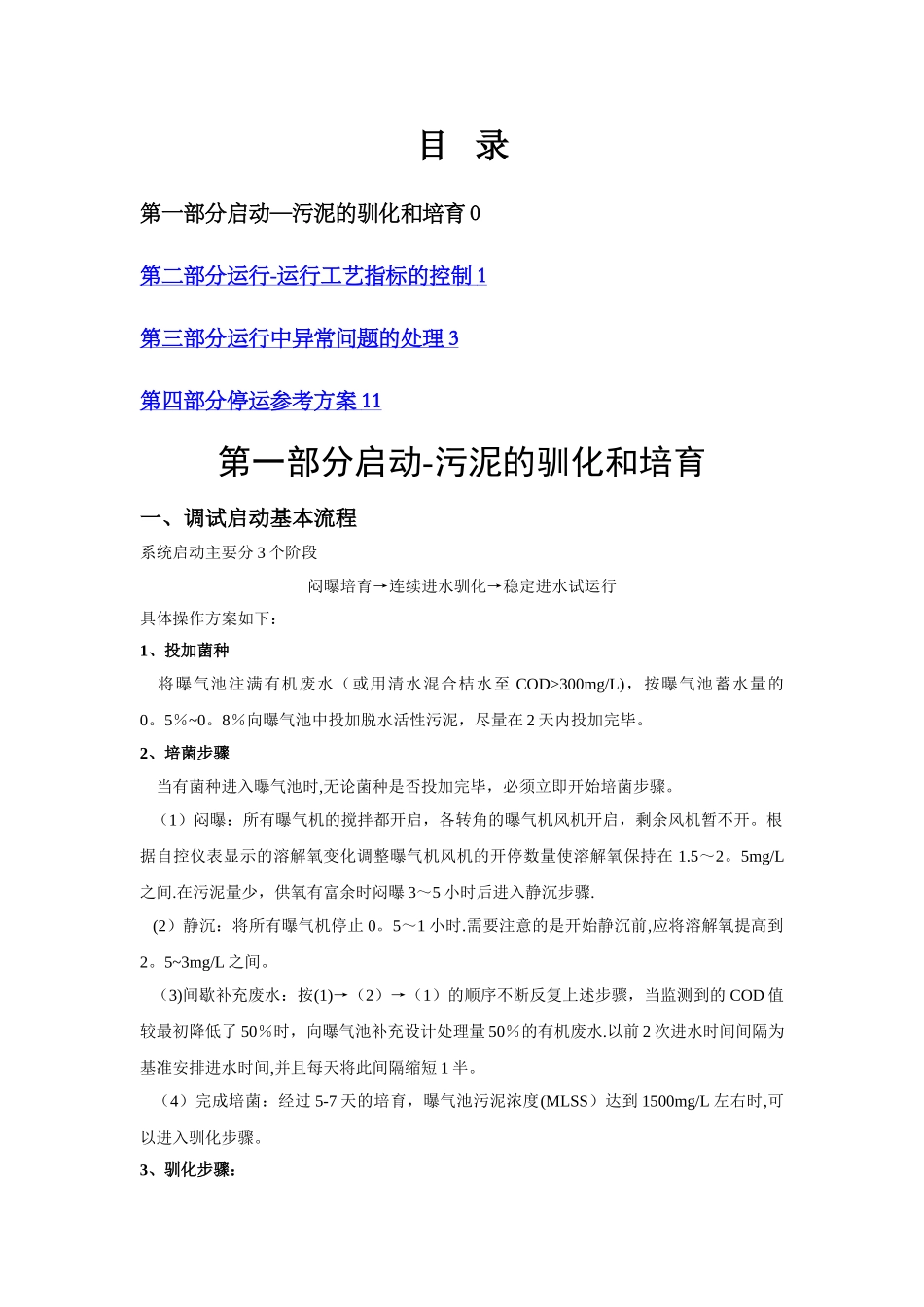

目 录第一部分启动—污泥的驯化和培育 0第二部分运行 - 运行工艺指标的控制 1 第三部分运行中异常问题的处理 3 第四部分停运参考方案 11 第一部分启动-污泥的驯化和培育一、调试启动基本流程系统启动主要分 3 个阶段闷曝培育→连续进水驯化→稳定进水试运行具体操作方案如下:1、投加菌种 将曝气池注满有机废水(或用清水混合桔水至 COD>300mg/L),按曝气池蓄水量的0
8%向曝气池中投加脱水活性污泥,尽量在 2 天内投加完毕
2、培菌步骤 当有菌种进入曝气池时,无论菌种是否投加完毕,必须立即开始培菌步骤
(1)闷曝:所有曝气机的搅拌都开启,各转角的曝气机风机开启,剩余风机暂不开
根据自控仪表显示的溶解氧变化调整曝气机风机的开停数量使溶解氧保持在 1
5mg/L之间
在污泥量少,供氧有富余时闷曝 3~5 小时后进入静沉步骤
(2)静沉:将所有曝气机停止 0
5~1 小时
需要注意的是开始静沉前,应将溶解氧提高到2
5~3mg/L 之间
(3)间歇补充废水:按(1)→(2)→(1)的顺序不断反复上述步骤,当监测到的 COD 值较最初降低了 50%时,向曝气池补充设计处理量 50%的有机废水
以前 2 次进水时间间隔为基准安排进水时间,并且每天将此间隔缩短 1 半
(4)完成培菌:经过 5-7 天的培育,曝气池污泥浓度(MLSS)达到 1500mg/L 左右时,可以进入驯化步骤

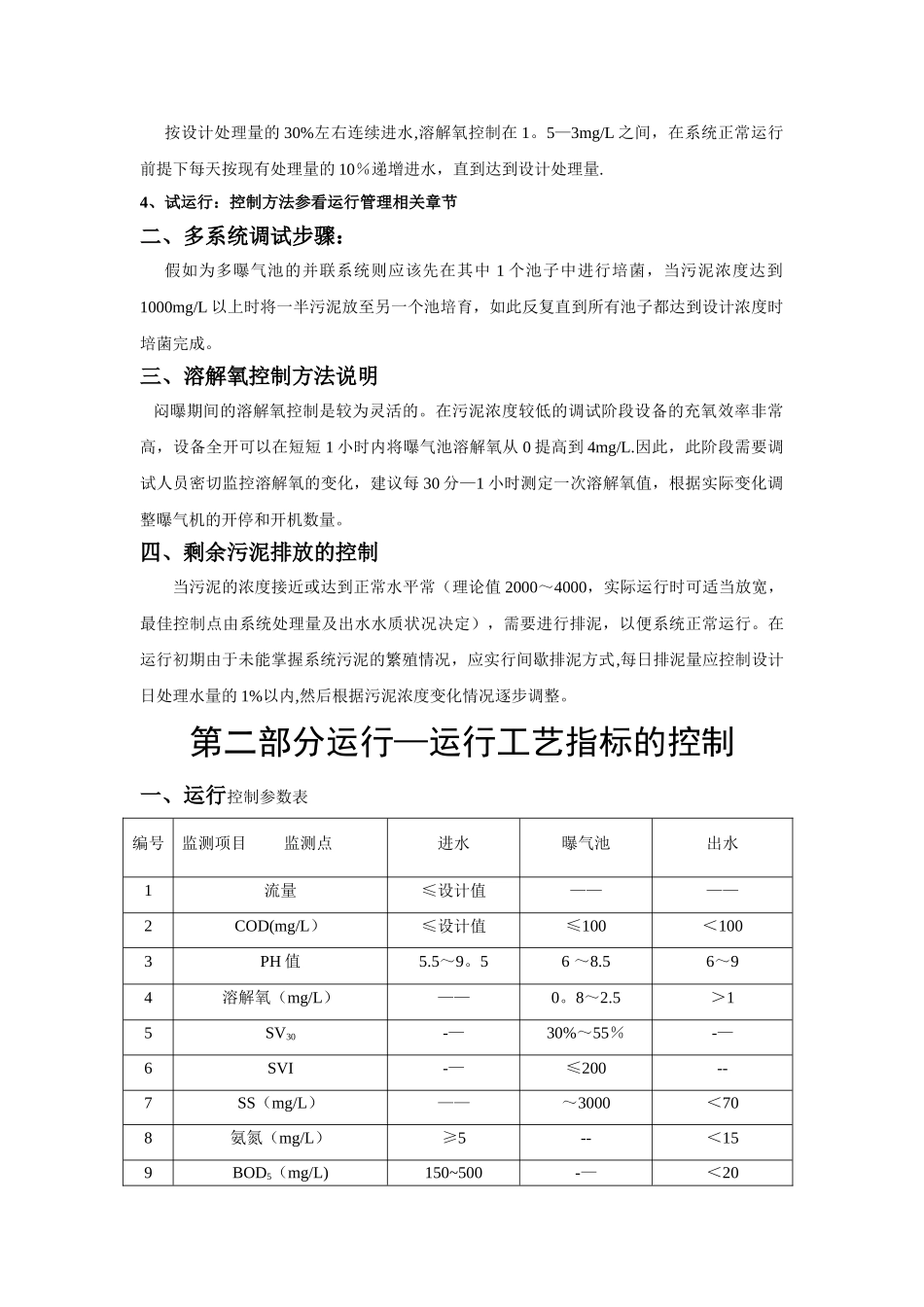

3、驯化步骤:按设计处理量的 30%左右连续进水,溶解氧控制在 1

5—3mg/L 之间,在系统正常运行前提下每天按现有处理量的 10%递增进水,直到达到设计处理量
4、试运行:控制方法参看运行管理相关章节二、多系统调试步骤:假如为多曝气池的并联系统则应该先在其中 1 个池子中进行培菌,当污泥浓度达到1000mg/L 以上时将一半污泥放至另一个池培育,如此反复直到所有池子都
