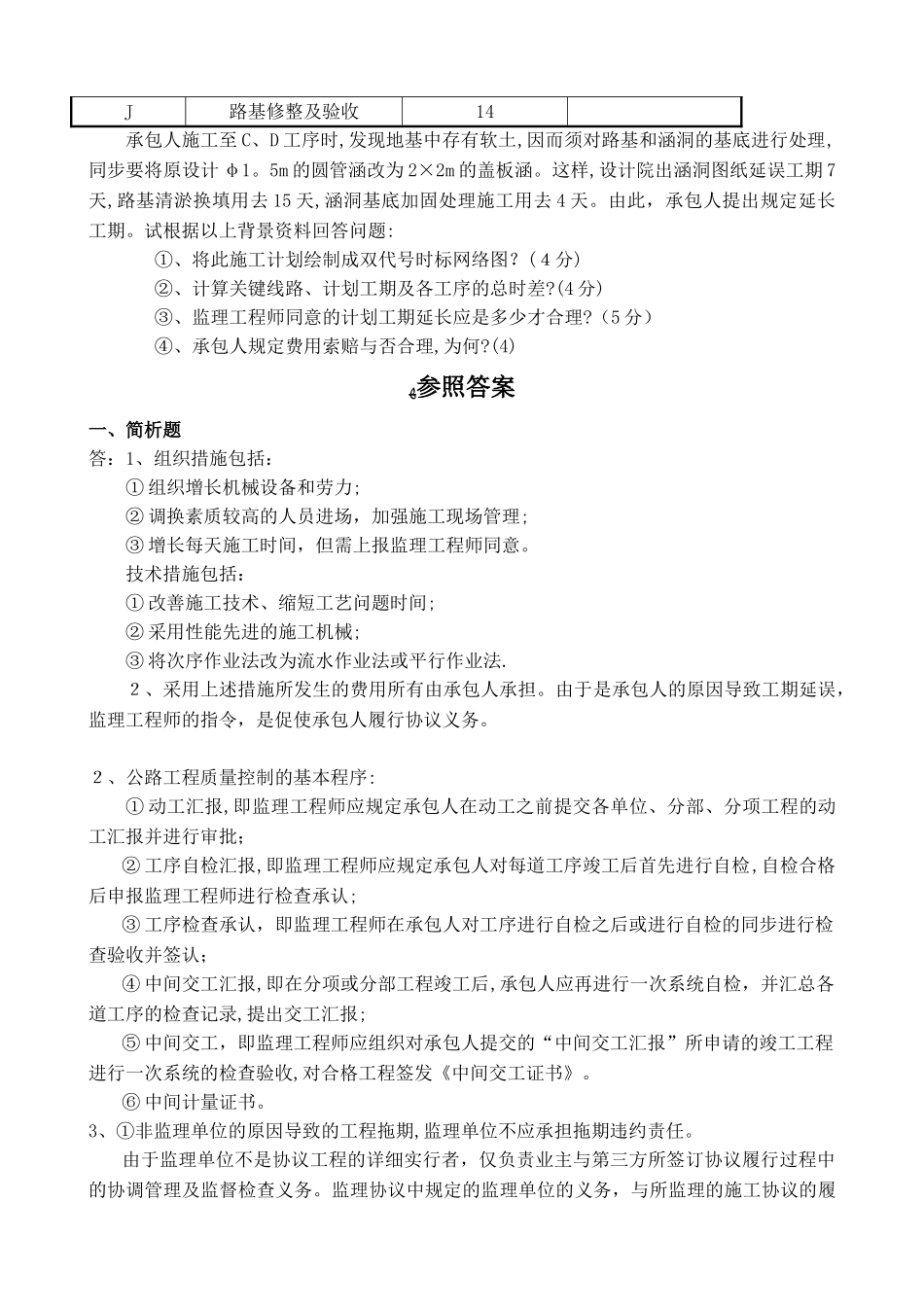

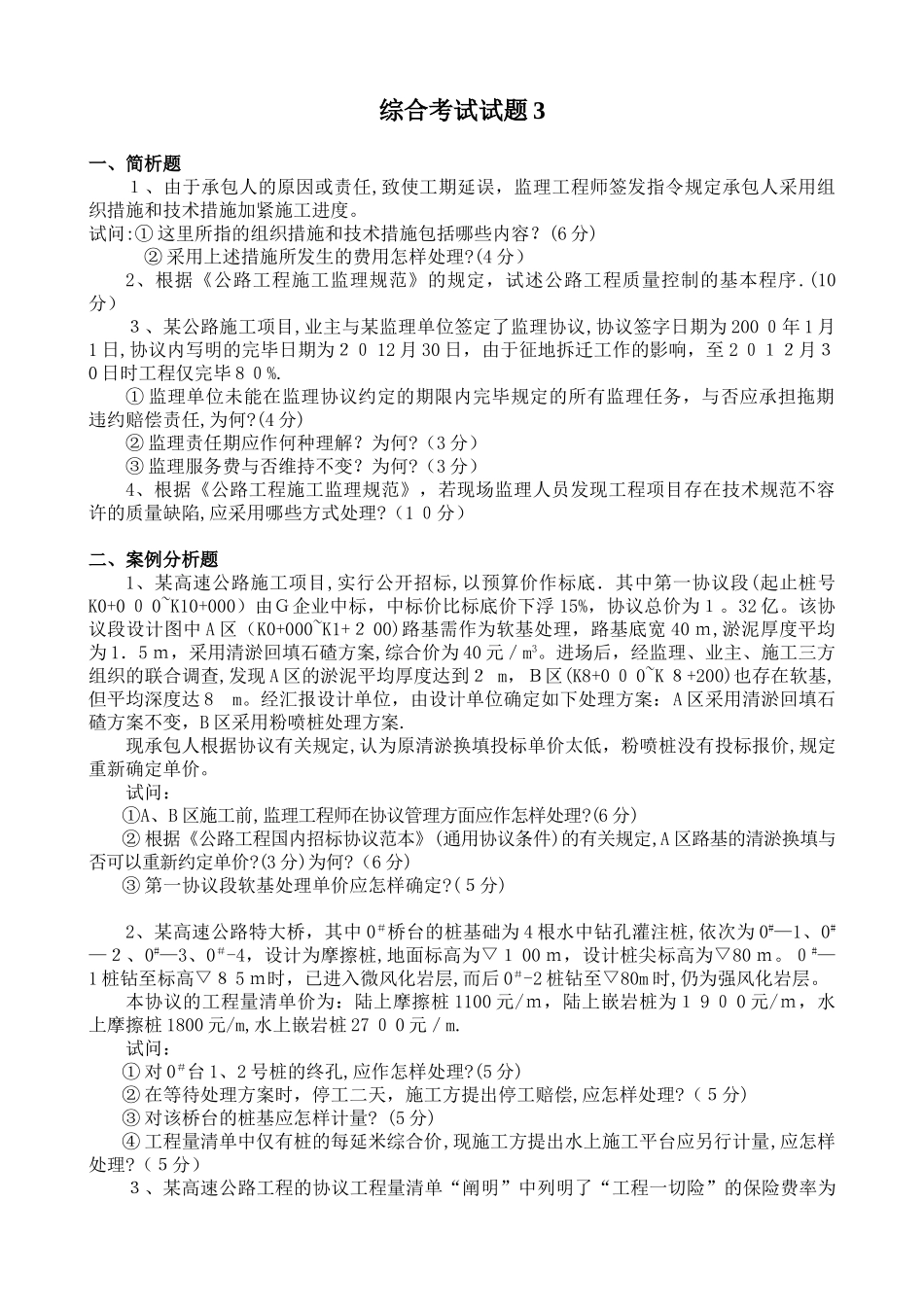

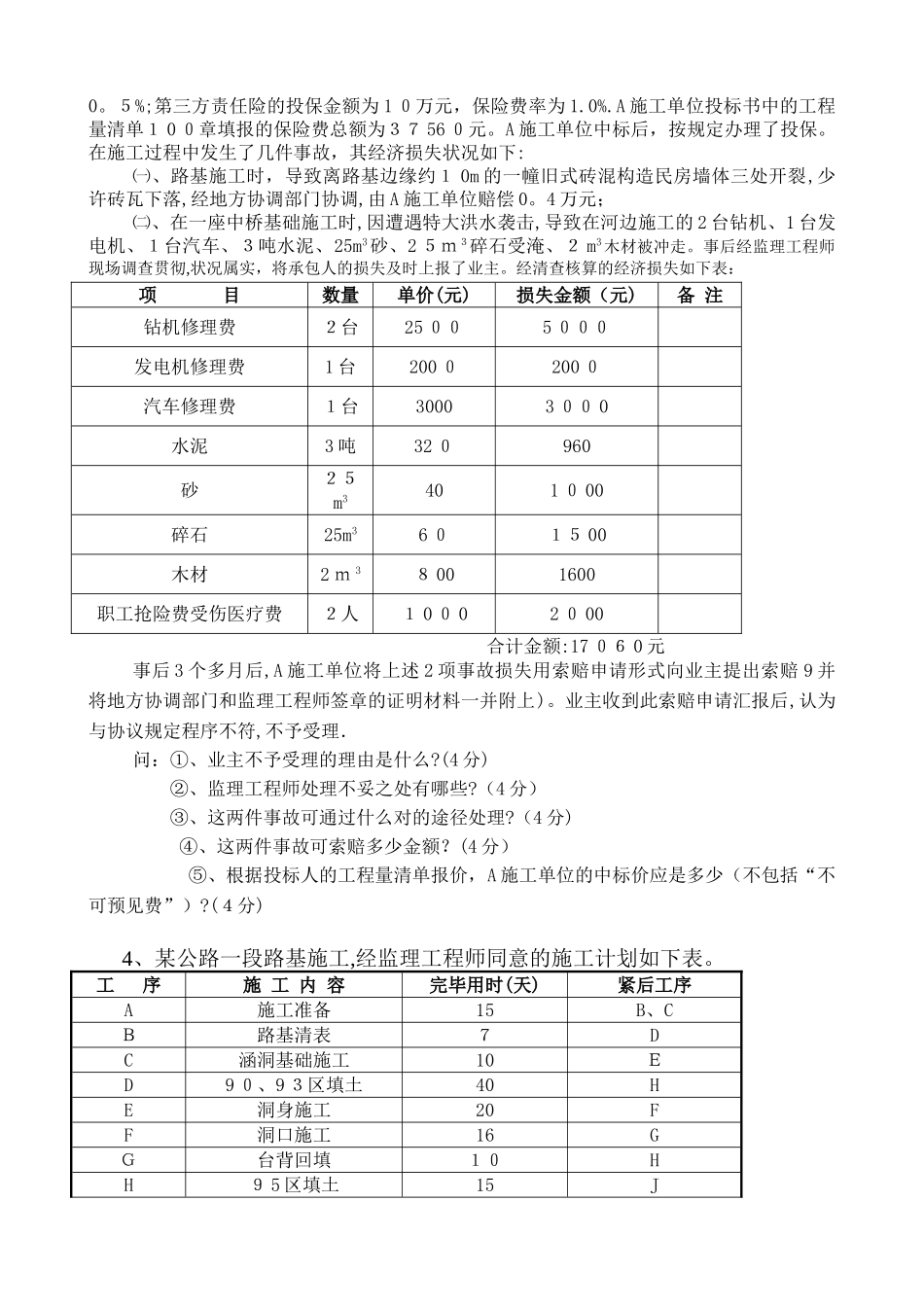

综合考试试题 3一、简析题1、由于承包人的原因或责任,致使工期延误,监理工程师签发指令规定承包人采用组织措施和技术措施加紧施工进度
试问:① 这里所指的组织措施和技术措施包括哪些内容
(6 分)② 采用上述措施所发生的费用怎样处理
(4 分)2、根据《公路工程施工监理规范》的规定,试述公路工程质量控制的基本程序
(10分)3、某公路施工项目,业主与某监理单位签定了监理协议,协议签字日期为 200 0年 1 月1 日,协议内写明的完毕日期为20 12 月 30 日,由于征地拆迁工作的影响,至 2 012月30 日时工程仅完毕 8 0%
① 监理单位未能在监理协议约定的期限内完毕规定的所有监理任务,与否应承担拖期违约赔偿责任,为何
(4 分)② 监理责任期应作何种理解
(3 分)③ 监理服务费与否维持不变
(3 分)4、根据《公路工程施工监理规范》,若现场监理人员发现工程项目存在技术规范不容许的质量缺陷,应采用哪些方式处理
(1 0分)二、案例分析题1、某高速公路施工项目,实行公开招标,以预算价作标底.其中第一协议段(起止桩号K0+0 0 0~K10+000)由G企业中标,中标价比标底价下浮 15%,协议总价为1
该协议段设计图中 A 区(K0+000~K1+2 00)路基需作为软基处理,路基底宽 40 m,淤泥厚度平均为 1.5 m,采用清淤回填石碴方案,综合价为 40 元/m3
进场后,经监理、业主、施工三方组织的联合调查,发现 A 区的淤泥平均厚度达到2 m,B区(K8+0 0 0~K 8+200)也存在软基,但平均深度达 8 m
经汇报设计单位,由设计单位确定如下处理方案:A 区采用清淤回填石碴方案不变,B 区采用粉喷桩处理方案
现承包人根据协议有关规定,认为原清淤换填投标单价太低,粉喷桩没有投标报价,规定重新确定单价
试问:①A、B 区施工前,监
