三级技术交底书表格编号0907项目名称京沪高速公路改扩建工程 JHSG-07 标共 5 页交底编号JHSG-07-YGAZ-工程名称京沪高速公路莱芜至临沂(鲁苏界)段改扩建工程设计文件图号施工部位盖板涵施工交底日期年月日罗庄互通立交盖板涵施工三级技术交底一、交底范围该交底适用于京沪高速公路(鲁苏界)改扩建工程 JHSG-07 标项目部罗庄互通盖板涵施工
二、施工流程盖板涵施工工艺流程图见下图:施工准备基坑开挖基础绑扎钢筋、预埋台身钢筋支立基础模板浇筑基础支模板及支架浇筑台身支模板及支架浇筑台帽:—预制盖板吊装防水层、沉降缝施工涵洞台背回填三、施工工艺3

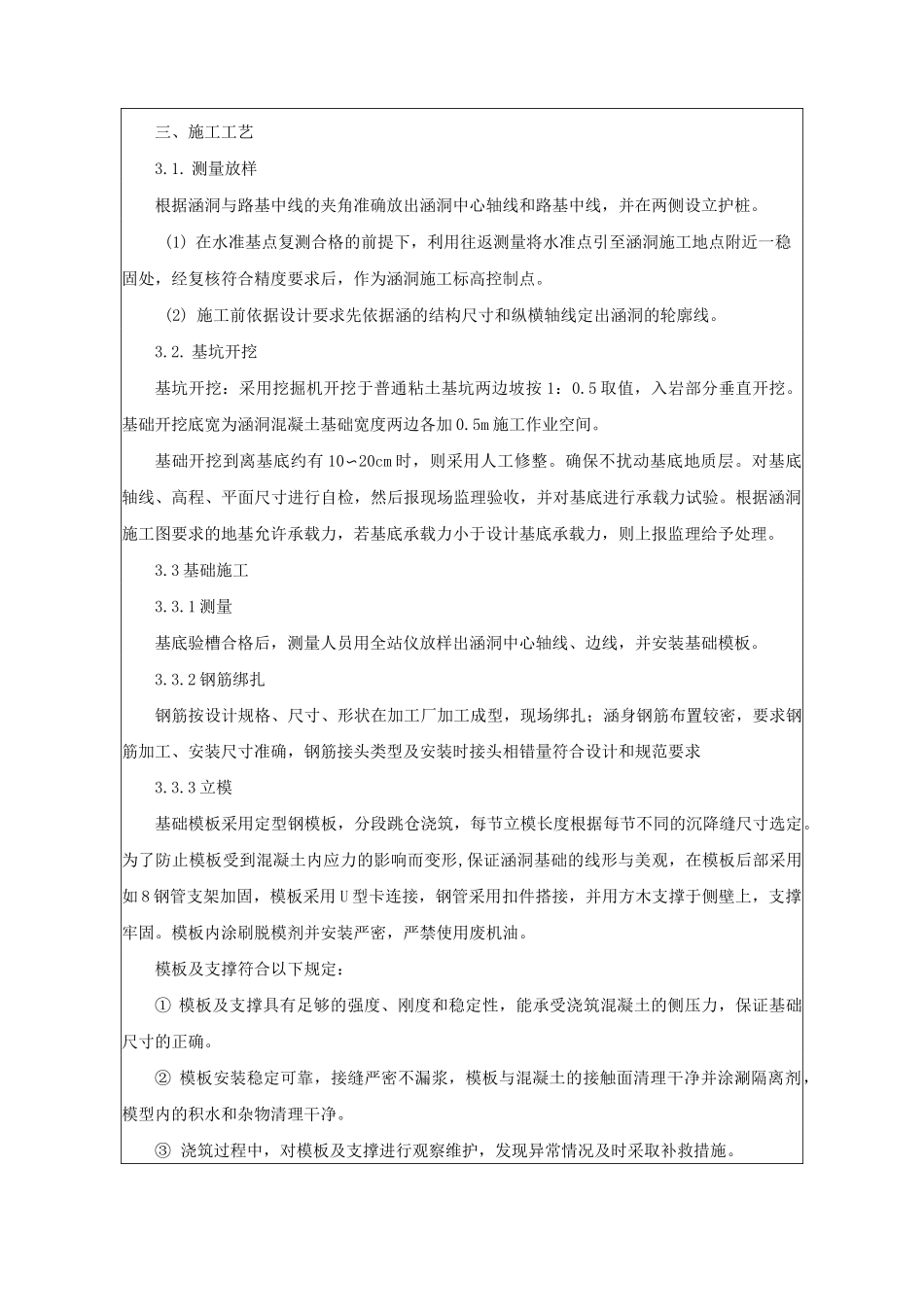

测量放样根据涵洞与路基中线的夹角准确放出涵洞中心轴线和路基中线,并在两侧设立护桩
(1) 在水准基点复测合格的前提下,利用往返测量将水准点引至涵洞施工地点附近一稳固处,经复核符合精度要求后,作为涵洞施工标高控制点
(2) 施工前依据设计要求先依据涵的结构尺寸和纵横轴线定出涵洞的轮廓线
基坑开挖基坑开挖:采用挖掘机开挖于普通粘土基坑两边坡按 1:0
5 取值,入岩部分垂直开挖
基础开挖底宽为涵洞混凝土基础宽度两边各加 0
5m 施工作业空间
基础开挖到离基底约有 10〜20cm 时,则采用人工修整
确保不扰动基底地质层
对基底轴线、高程、平面尺寸进行自检,然后报现场监理验收,并对基底进行承载力试验
根据涵洞施工图要求的地基允许承载力,若基底承载力小于设计基底承载力,则上报监理给予处理
3 基础施工3
1 测量基底验槽合格后,测量人员用全站仪放样出涵洞中心轴线、边线,并安装基础模板
2 钢筋绑扎钢筋按设计规格、尺寸、形状在加工厂加工成型,现场绑扎;涵身钢筋布置较密,要求钢筋加工、安装尺寸准确,钢筋接头类型及安装时接头相错量符合设计和规范要求3

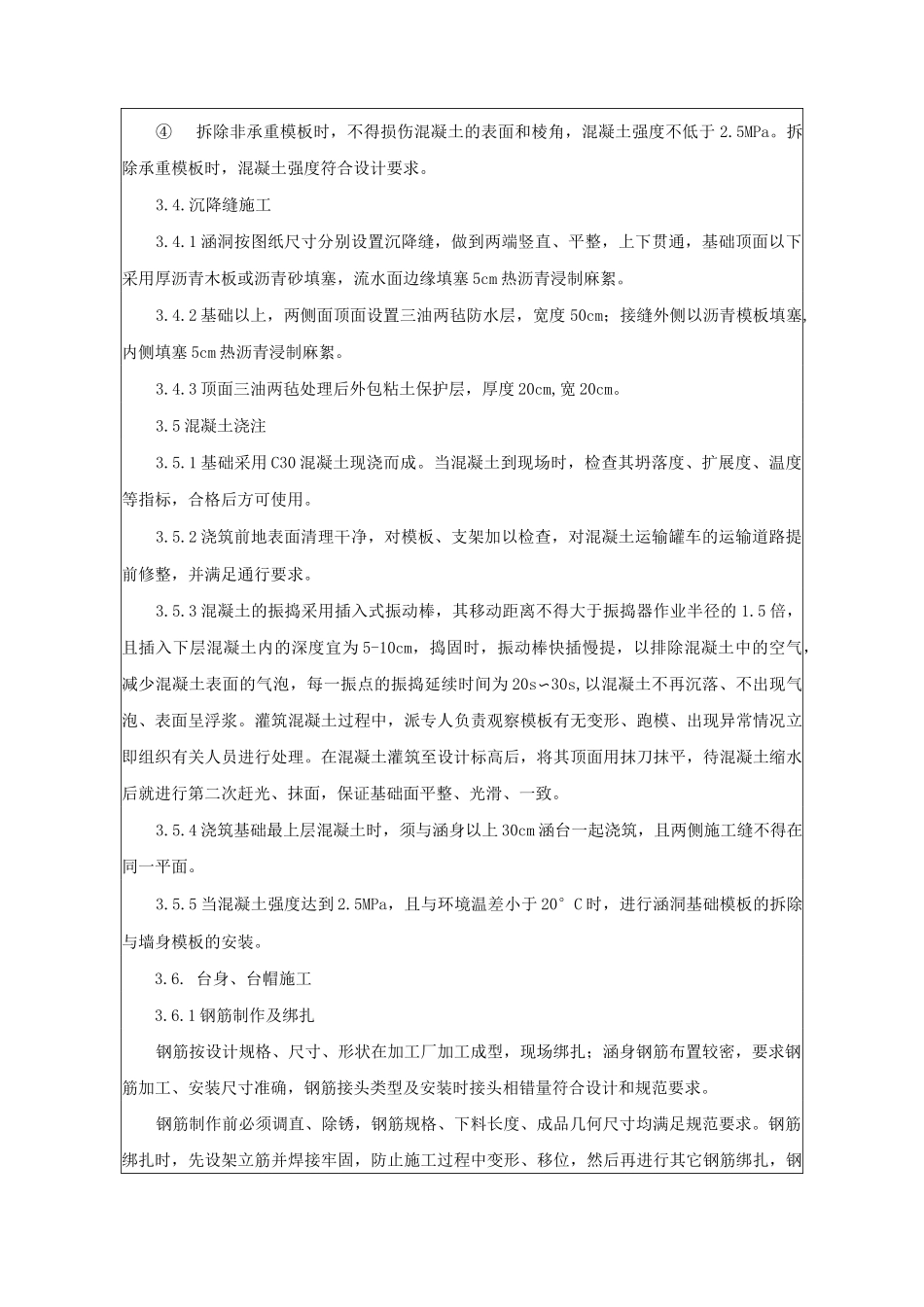

3 立模基础模板采用定型钢模板,分段跳仓浇筑,每节
