第 1 页共 6 页隧道施工管理重点难点关于隧道施工管理重点难点有哪些

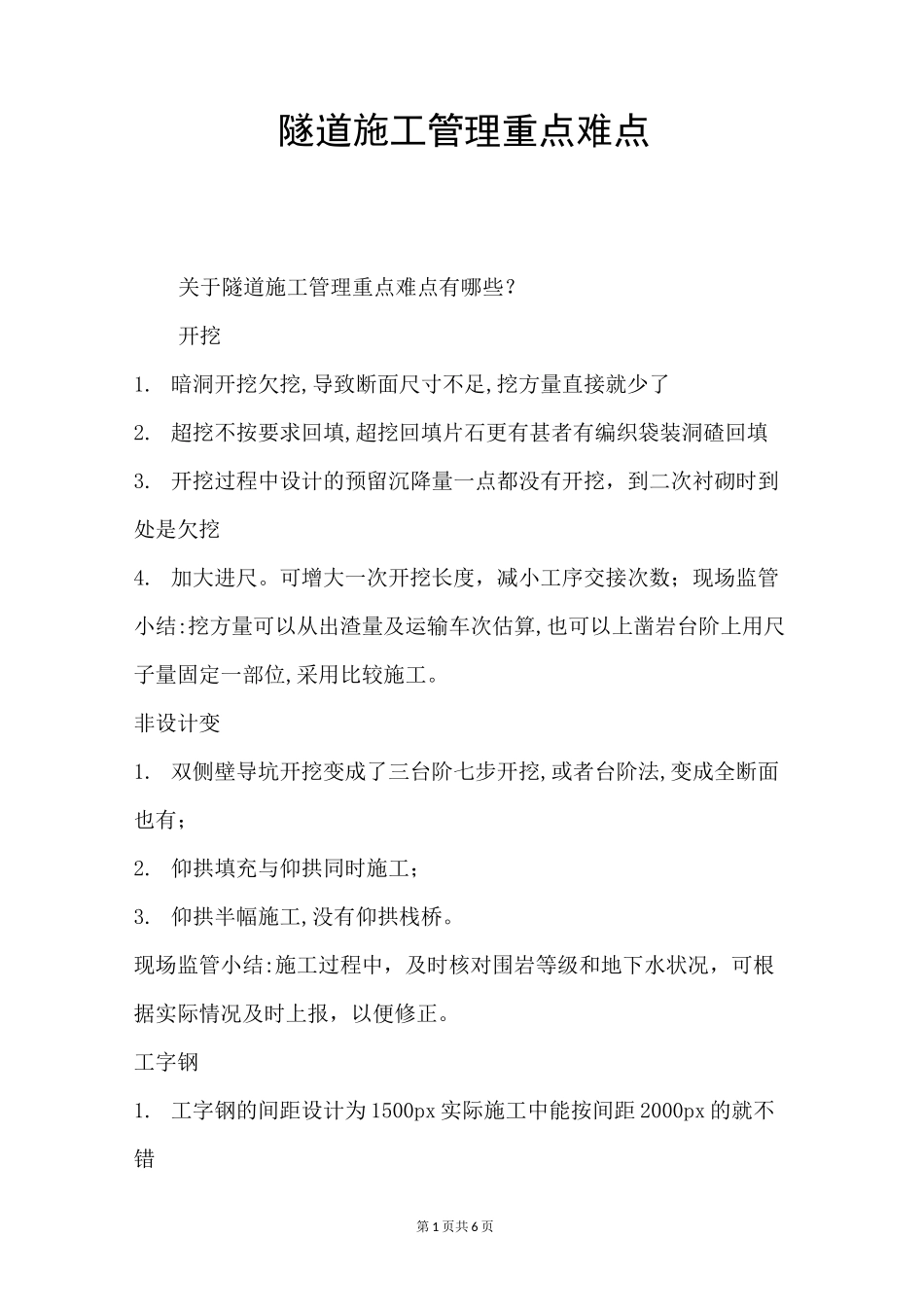

暗洞开挖欠挖,导致断面尺寸不足,挖方量直接就少了2
超挖不按要求回填,超挖回填片石更有甚者有编织袋装洞碴回填3
开挖过程中设计的预留沉降量一点都没有开挖,到二次衬砌时到处是欠挖4
可增大一次开挖长度,减小工序交接次数;现场监管小结:挖方量可以从出渣量及运输车次估算,也可以上凿岩台阶上用尺子量固定一部位,采用比较施工
双侧壁导坑开挖变成了三台阶七步开挖,或者台阶法,变成全断面也有;2
仰拱填充与仰拱同时施工;3
仰拱半幅施工,没有仰拱栈桥
现场监管小结:施工过程中,及时核对围岩等级和地下水状况,可根据实际情况及时上报,以便修正
工字钢的间距设计为 1500px 实际施工中能按间距 2000px 的就不错第 2 页共 6 页了;2

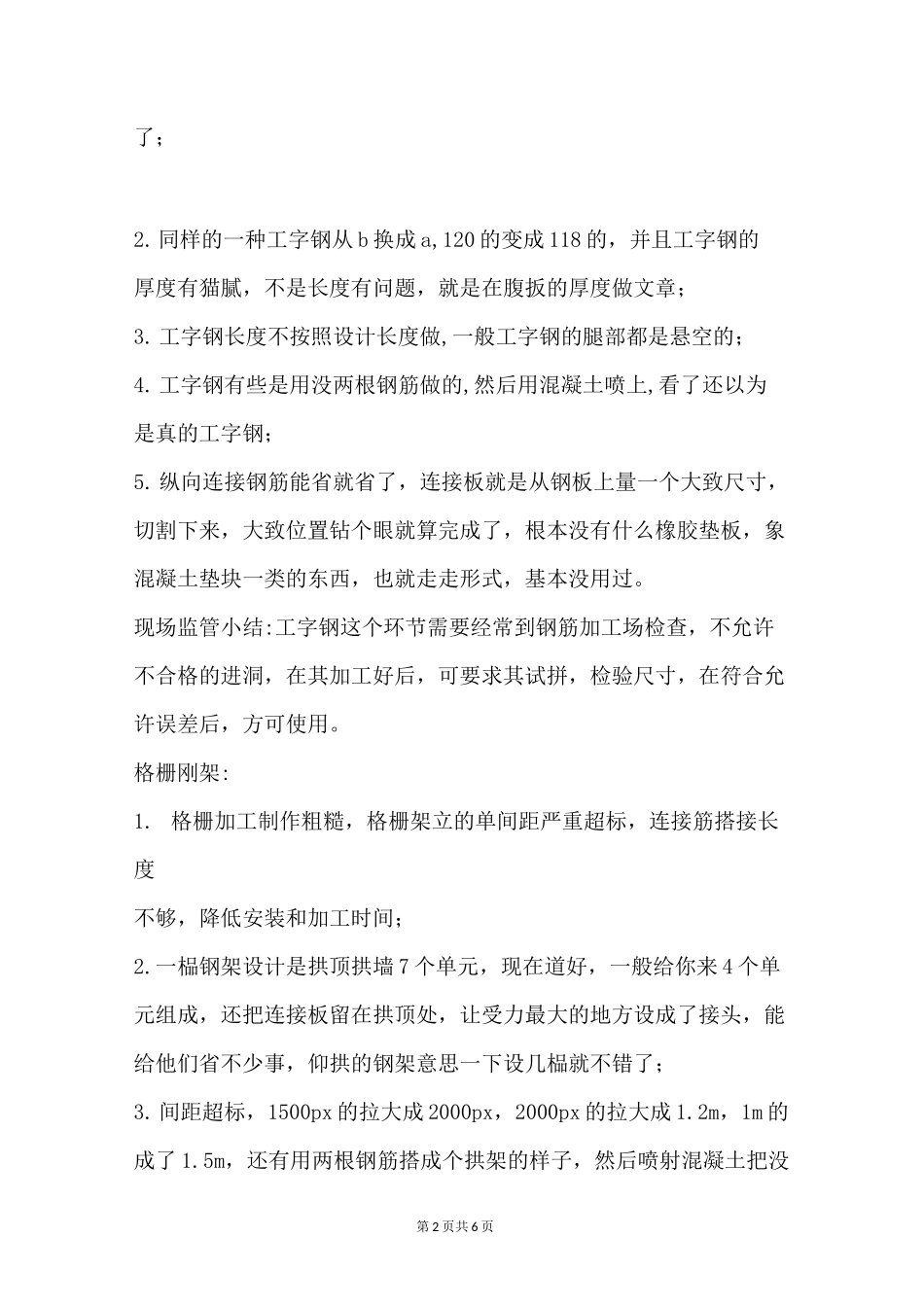

同样的一种工字钢从 b 换成 a,120 的变成 118 的,并且工字钢的厚度有猫腻,不是长度有问题,就是在腹扳的厚度做文章;3
工字钢长度不按照设计长度做,一般工字钢的腿部都是悬空的;4
工字钢有些是用没两根钢筋做的,然后用混凝土喷上,看了还以为是真的工字钢;5
纵向连接钢筋能省就省了,连接板就是从钢板上量一个大致尺寸,切割下来,大致位置钻个眼就算完成了,根本没有什么橡胶垫板,象混凝土垫块一类的东西,也就走走形式,基本没用过
现场监管小结:工字钢这个环节需要经常到钢筋加工场检查,不允许不合格的进洞,在其加工好后,可要求其试拼,检验尺寸,在符合允许误差后,方可使用
格栅刚架:1
格栅加工制作粗糙,格栅架立的单间距严重超标,连接筋搭接长度不够,降低安装和加工时间;2
一榀钢架设计是拱顶拱墙 7 个单元,现在道好,一般给你来 4 个单元组成,还把连接板留在拱顶处,让受力最大的地方设成了接头,能给他们省不少事,仰拱的钢架意
