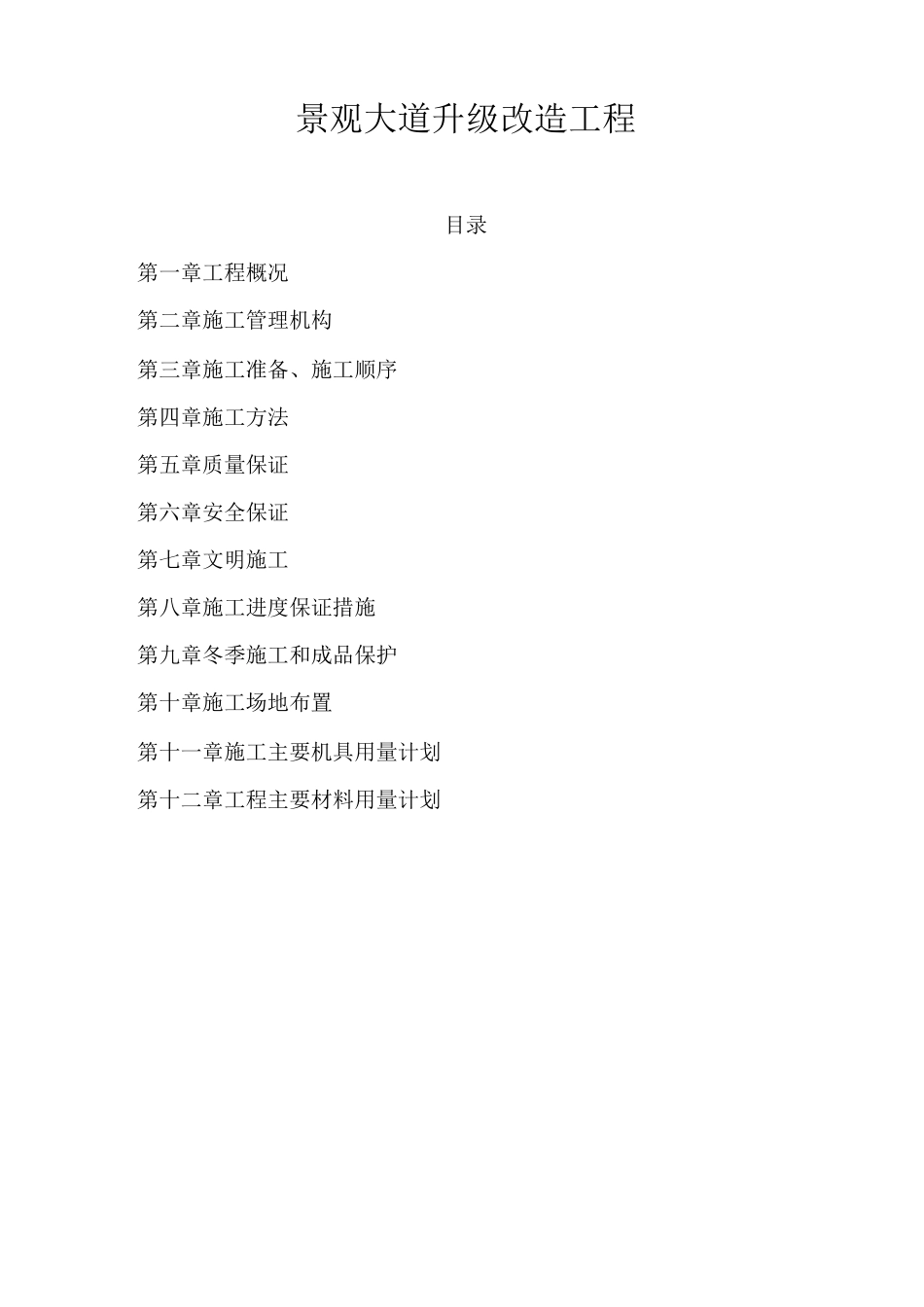

景观大道升级改造工程目录第一章工程概况第二章施工管理机构第三章施工准备、施工顺序第四章施工方法第五章质量保证第六章安全保证第七章文明施工第八章施工进度保证措施第九章冬季施工和成品保护第十章施工场地布置第十一章施工主要机具用量计划第十二章工程主要材料用量计划工程概况路景观大道工程位于市区路,工程规模,工程类别市政、绿化、园林,本次招标分为九个标段,本施工组织设计为第六标段

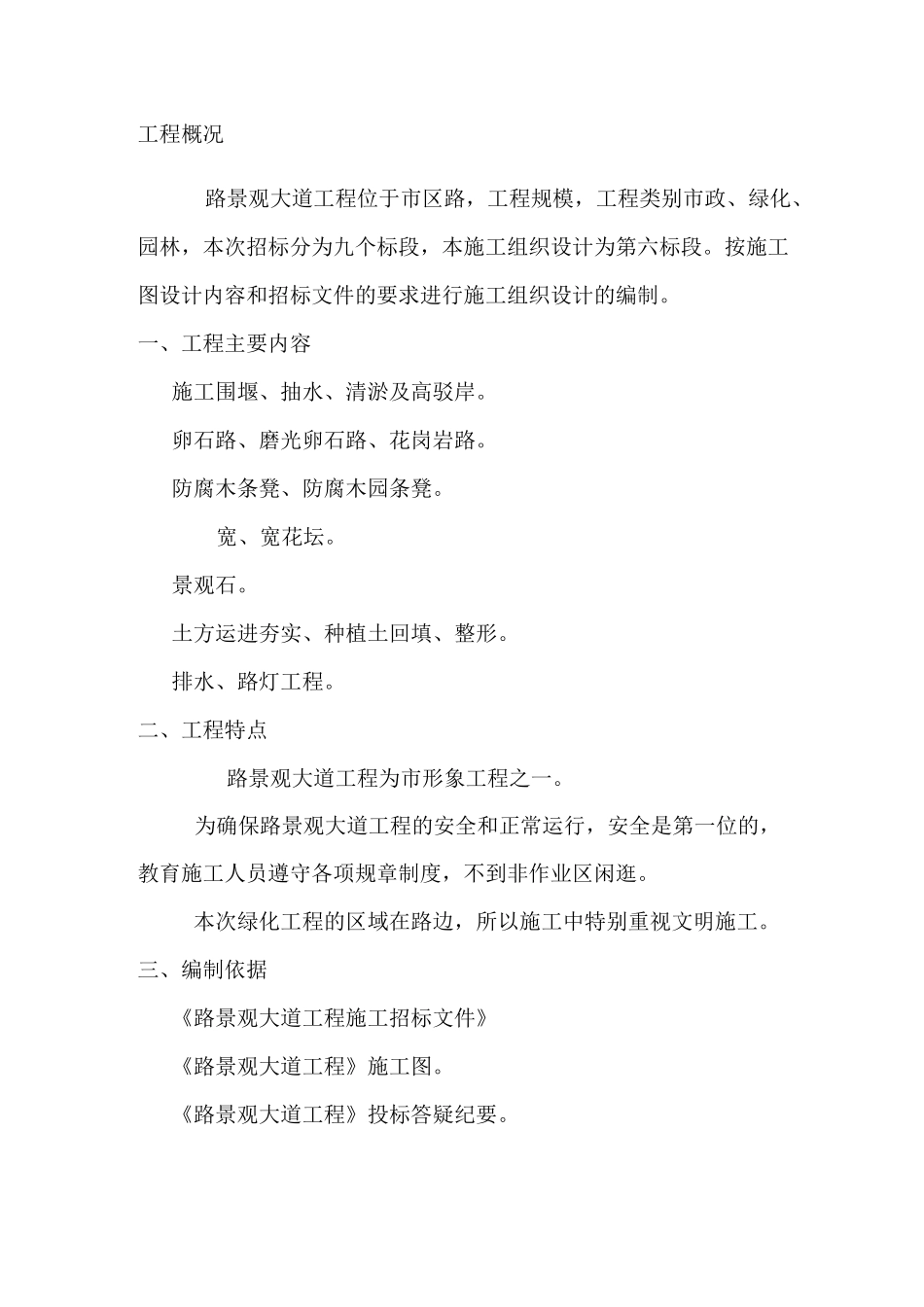

按施工图设计内容和招标文件的要求进行施工组织设计的编制
一、工程主要内容施工围堰、抽水、清淤及高驳岸
卵石路、磨光卵石路、花岗岩路
防腐木条凳、防腐木园条凳
土方运进夯实、种植土回填、整形
排水、路灯工程
二、工程特点路景观大道工程为市形象工程之一
为确保路景观大道工程的安全和正常运行,安全是第一位的,教育施工人员遵守各项规章制度,不到非作业区闲逛
本次绿化工程的区域在路边,所以施工中特别重视文明施工
三、编制依据《路景观大道工程施工招标文件》《路景观大道工程》施工图

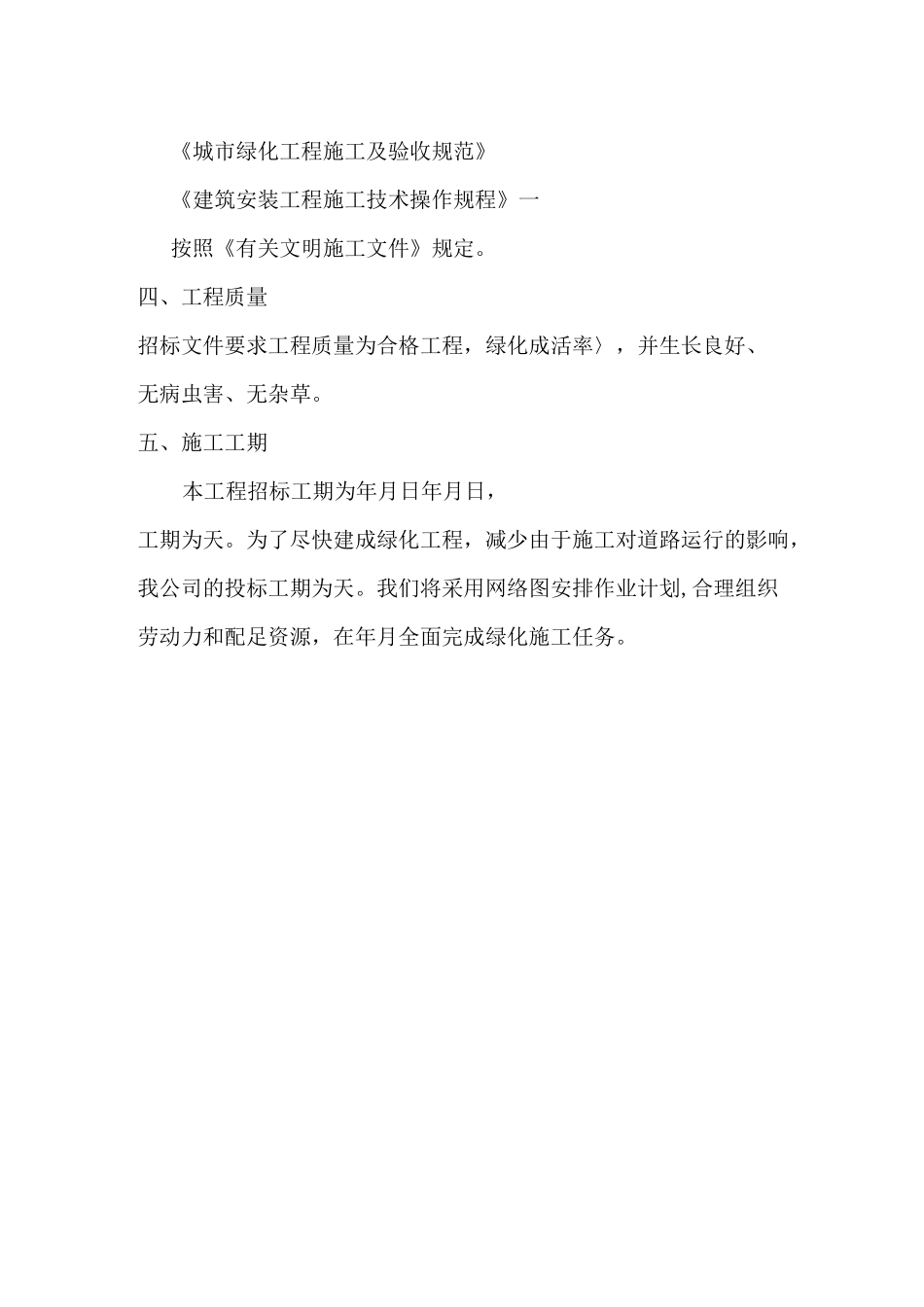

《路景观大道工程》投标答疑纪要
《城市绿化工程施工及验收规范》《建筑安装工程施工技术操作规程》一按照《有关文明施工文件》规定
四、工程质量招标文件要求工程质量为合格工程,绿化成活率〉,并生长良好、无病虫害、无杂草
五、施工工期本工程招标工期为年月日年月日,工期为天
为了尽快建成绿化工程,减少由于施工对道路运行的影响,我公司的投标工期为天
我们将采用网络图安排作业计划,合理组织劳动力和配足资源,在年月全面完成绿化施工任务
施工管理机构施工准备、施工顺序一、施工准备学审施工图,组织技术人员和施工人员认真学习施工图纸,参与图纸会审和设计交底工作
2 与业主进彳丁现场轴线、标高控制点的交接
抓紧施工前的准备工作搭设施工工棚:按业主指定地点搭设或租用生活用房
2 接通施工用水:从甲方供水管网处接 050 给水管至工地
工地各用水点用
