适用范围本工程路基注浆加固施工
作业准备组织技术人员认真学习、阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,编制应急预案
对施工人员进行安全技术交底,对参加施工人员进行岗前安全技术培训,考核合格后方可上岗
施工前与各相关站段签订安全协议,清楚了解路基及其它地下、地上电缆管线位置,施工前标明和保护
1 施工准备在进行注浆之前,根据设计单位提供的注浆参数在桥体外做试验,根据试验结果调整参数(即不同工况、不同土层、注浆深度条件下既能满足加固效果,又不致引起路基隆起的注浆参数:最大注浆压力、浆液配合比、持压时间、浆液扩散半径、单位体积土体注浆量等),待试验结果经各方确认有效后再在线路上施做,以确保注浆质量和线路安全
试验内容:在远离路基边坡打入注浆管,进行注浆,注浆材料为普通硅酸盐水泥,做好施工记录
2 注浆加固()注浆管注浆管用 e 普通钢管,一端做成尖形,另一端焊接上铁箍
在距铁箍端〜处开始钻孔,钻孔沿管壁间隔,呈梅花形布设,孔位互成°,孔径〜
()注浆材料注浆材料为普通硅酸盐水泥,根据土质情况,确定水灰比,水灰比通常采用,浆液进入路基土体结构受到破坏形成的空洞或裂缝中,提高路基固结稳定
()注浆工艺注浆孔的布置根据浆液有效范围,且相互重叠,使被加固土体在平面和深度范围内连成一个整体的原则决定的

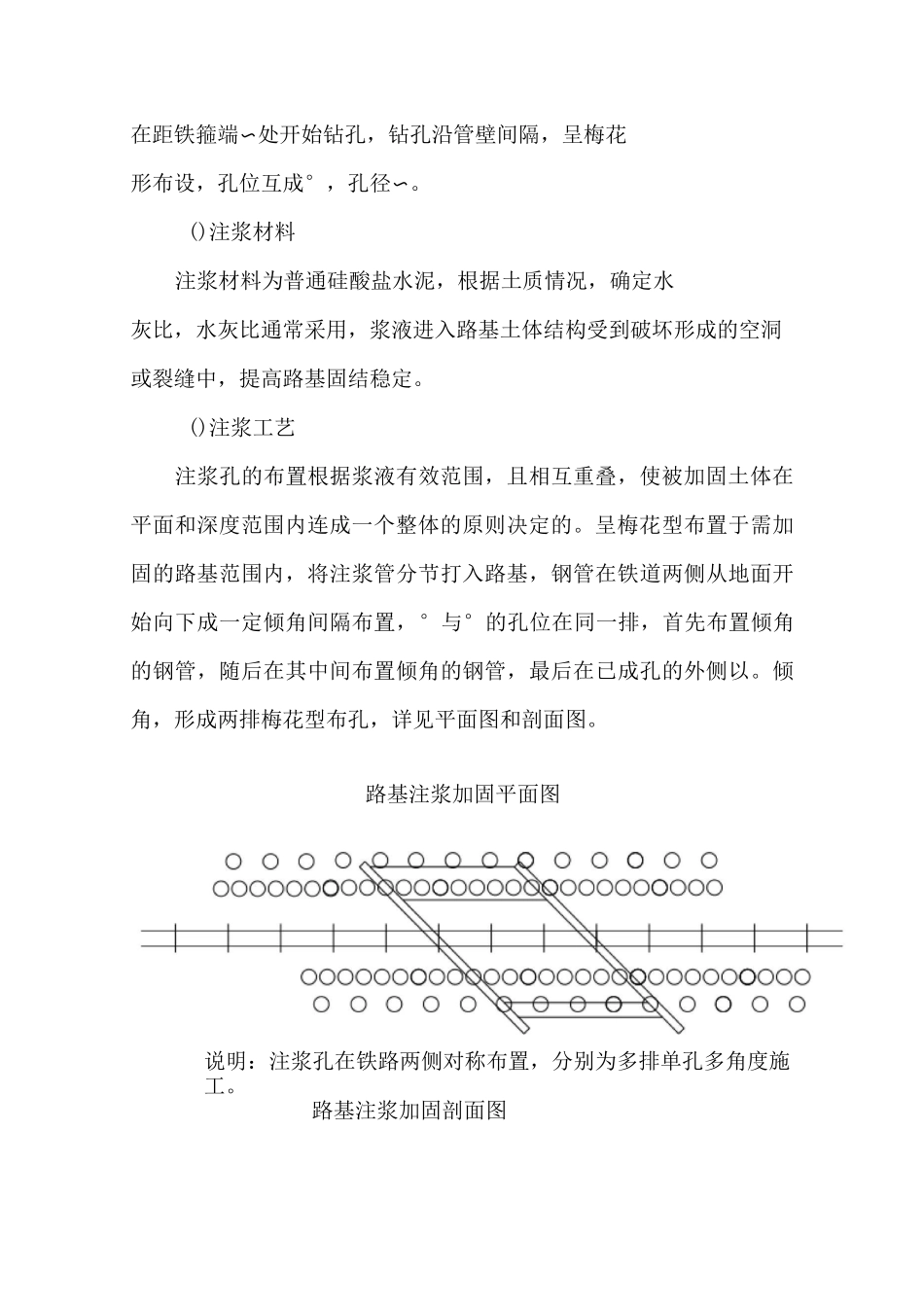

呈梅花型布置于需加固的路基范围内,将注浆管分节打入路基,钢管在铁道两侧从地面开始向下成一定倾角间隔布置,°与°的孔位在同一排,首先布置倾角的钢管,随后在其中间布置倾角的钢管,最后在已成孔的外侧以
