华西证券总部综合办公楼及附属工程项目 B 区基坑明排降水专项施基坑明排降水专项施工方案工方案成都市第三建筑工程公司二 O 一四年八月目 录1.工程概况 11
1 主要情况 11
2 工程施工条件 12.施工安排 12
1 施工目标 12
2 主要管理和技术措施 13.施工进度计划 24.施工准备与资源配置计划 24
1 施工准备 24
2 资源配置计划 35.施工方法 45
1 基坑底周边排水沟及集水坑 45
2 基础坑内的排水 65
3 基坑回填后降水措施 76.进度保证措施 96
1 组织管理措施 96
2 工期的奖罚措施 107.质量保证措施 108.安全保证措施 118
1 安全保证体系 118
2 作业队负责人安全职责 118
3 施工现场安全管理 11附图 12基坑明排降水平面布置图(底板施工前)基坑明排降水平面布置图(底板施工后)1.工程概况1

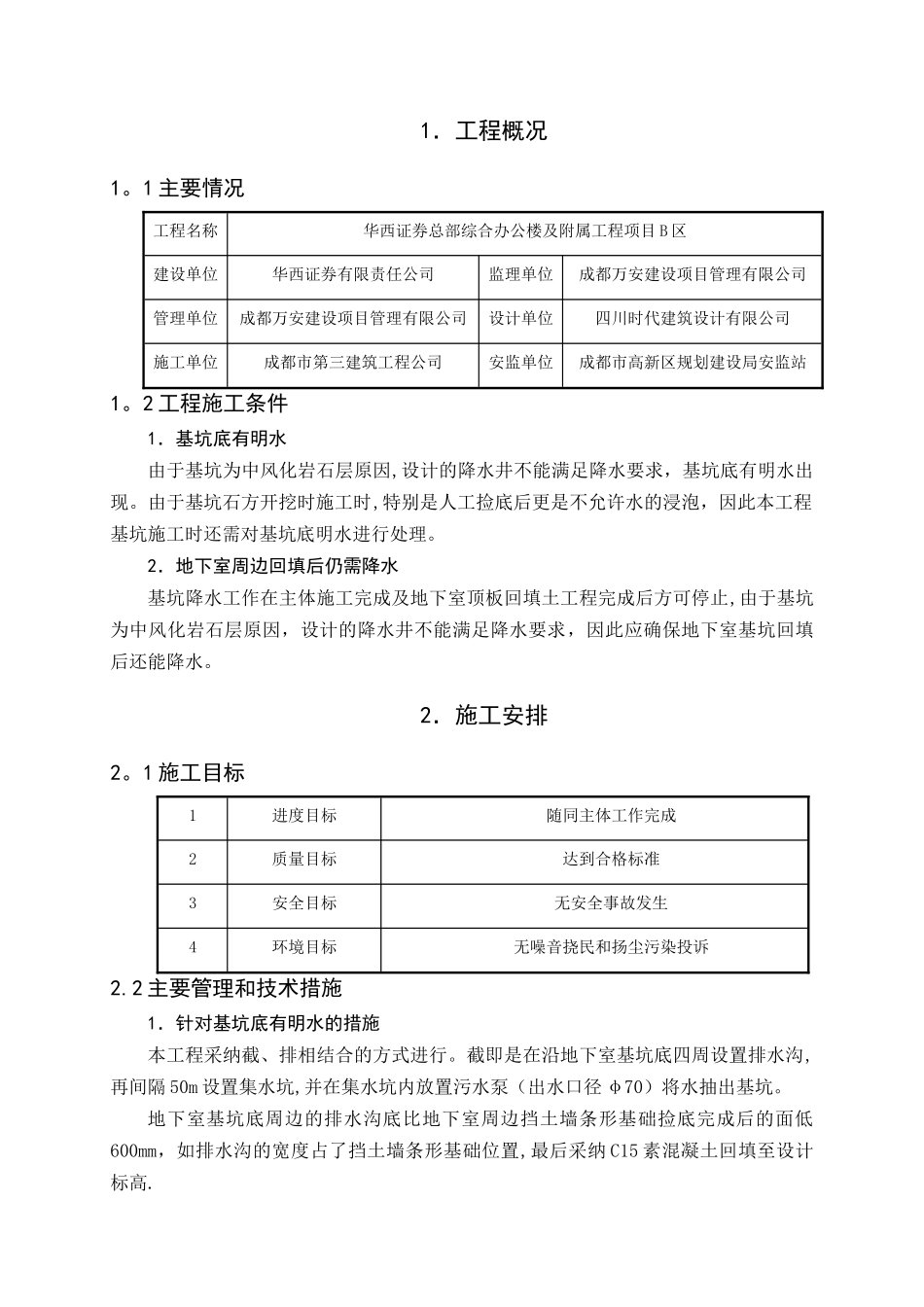

1 主要情况工程名称华西证券总部综合办公楼及附属工程项目 B 区建设单位华西证券有限责任公司监理单位成都万安建设项目管理有限公司管理单位成都万安建设项目管理有限公司设计单位四川时代建筑设计有限公司施工单位成都市第三建筑工程公司安监单位成都市高新区规划建设局安监站1
2 工程施工条件1.基坑底有明水由于基坑为中风化岩石层原因,设计的降水井不能满足降水要求,基坑底有明水出现
由于基坑石方开挖时施工时,特别是人工捡底后更是不允许水的浸泡,因此本工程基坑施工时还需对基坑底明水进行处理
2.地下室周边回填后仍需降水基坑降水工作在主体施工完成及地下室顶板回填土工程完成后方可停止,由于基坑为中风化岩石层原因,设计的降水井不能满足降水要求,因此应确保地下室基坑回填后还能降水
2.施工安排2
1 施工目标1进度目标随同主体工作完成2质量目标达到合格标准3安全目标无安全事故发生4环境目标无噪音挠民和扬尘污染投诉2
2 主要管理和技术措施1
