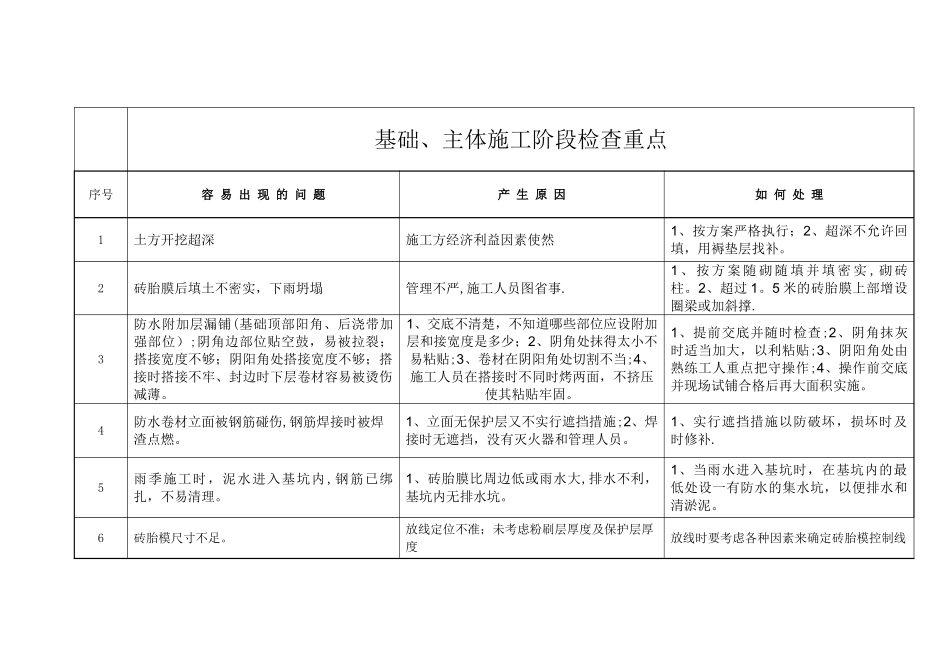

基础、主体施工阶段检查重点序号容 易 出 现 的 问 题产 生 原 因如 何 处 理1土方开挖超深施工方经济利益因素使然1、按方案严格执行;2、超深不允许回填,用褥垫层找补。2砖胎膜后填土不密实,下雨坍塌管理不严,施工人员图省事.1 、 按 方 案 随 砌 随 填 并 填 密 实 , 砌 砖柱。2、超过 1。5 米的砖胎膜上部增设圈梁或加斜撑.3防水附加层漏铺(基础顶部阳角、后浇带加强部位);阴角边部位贴空鼓,易被拉裂;搭接宽度不够;阴阳角处搭接宽度不够;搭接时搭接不牢、封边时下层卷材容易被烫伤减薄。1、交底不清楚,不知道哪些部位应设附加层和接宽度是多少;2、阴角处抹得太小不易粘贴;3、卷材在阴阳角处切割不当;4、施工人员在搭接时不同时烤两面,不挤压使其粘贴牢固。1、提前交底并随时检查;2、阴角抹灰时适当加大,以利粘贴;3、阴阳角处由熟练工人重点把守操作;4、操作前交底并现场试铺合格后再大面积实施。4防水卷材立面被钢筋碰伤,钢筋焊接时被焊渣点燃。1、立面无保护层又不实行遮挡措施;2、焊接时无遮挡,没有灭火器和管理人员。1、实行遮挡措施以防破坏,损坏时及时修补.5雨季施工时,泥水进入基坑内,钢筋已绑扎,不易清理。1、砖胎膜比周边低或雨水大,排水不利,基坑内无排水坑。1、当雨水进入基坑时,在基坑内的最低处设一有防水的集水坑,以便排水和清淤泥。6砖胎模尺寸不足。放线定位不准;未考虑粉刷层厚度及保护层厚度放线时要考虑各种因素来确定砖胎模控制线 7、直螺纹加工不用切割机切头,加工丝长不准确无交底、无检查、无检查工具;施工质检人员不重视。要常常巡视检查,不合格返工,现场监督重做,违规处罚。8承台、筏板、地梁纵向钢筋过长,侧边保护层过小或碰触防水层;上层钢筋下坠导致保护层过大或倾斜.1,砖胎模尺寸小,钢筋加工过长。 2,因上层筋过重,支撑不能保证其位置准确. 3,垫块强度低或间距过大,垫块损坏不起作用.1、加工钢筋时提前测量一下砖胎模尺寸,钢筋长度宁短勿长. 2、支撑强度要足够,间距不能过大,电梯机坑深度大时可采纳钢管支撑(注意管内封闭).3,支撑或马凳制作高度要准确,可适当提高支撑高度以防下沉。 9筏板筋直螺纹连接不合格1、直螺纹加工不合格;2、直螺纹连接方式有问题1、不合格直螺纹不允许下基坑;2、钢筋弯头方向固定时,套筒最好用加长丝;3、采纳正反丝或丝加长或同时进丝.10人防部位上下层钢筋有拉钩筋,拉钩筋双向 180度弯钩,钢筋直径大且上下...
