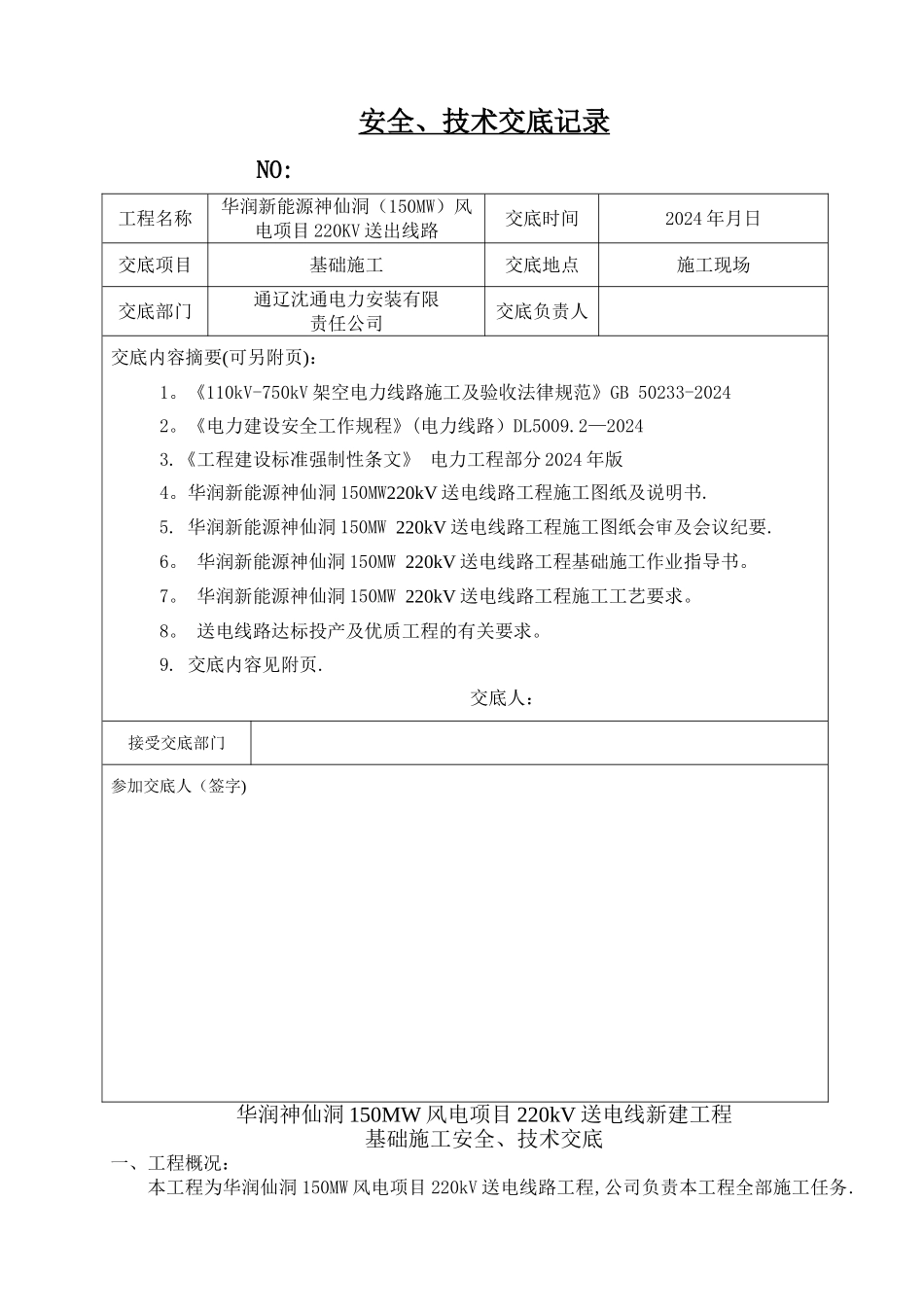

安全、技术交底记录NO:工程名称华润新能源神仙洞(150MW)风电项目 220KV 送出线路交底时间2024 年月日交底项目基础施工交底地点施工现场交底部门通辽沈通电力安装有限责任公司交底负责人交底内容摘要(可另附页):1
《110kV-750kV 架空电力线路施工及验收法律规范》GB 50233-20242
《电力建设安全工作规程》(电力线路)DL5009
2—20243
《工程建设标准强制性条文》 电力工程部分 2024 年版4
华润新能源神仙洞 150MW220kV 送电线路工程施工图纸及说明书
华润新能源神仙洞 150MW 220kV 送电线路工程施工图纸会审及会议纪要
华润新能源神仙洞 150MW 220kV 送电线路工程基础施工作业指导书
华润新能源神仙洞 150MW 220kV 送电线路工程施工工艺要求
送电线路达标投产及优质工程的有关要求
交底内容见附页
交底人:接受交底部门参加交底人(签字)华润神仙洞 150MW 风电项目 220kV 送电线新建工程基础施工安全、技术交底一、工程概况:本工程为华润仙洞 150MW 风电项目 220kV 送电线路工程,公司负责本工程全部施工任务

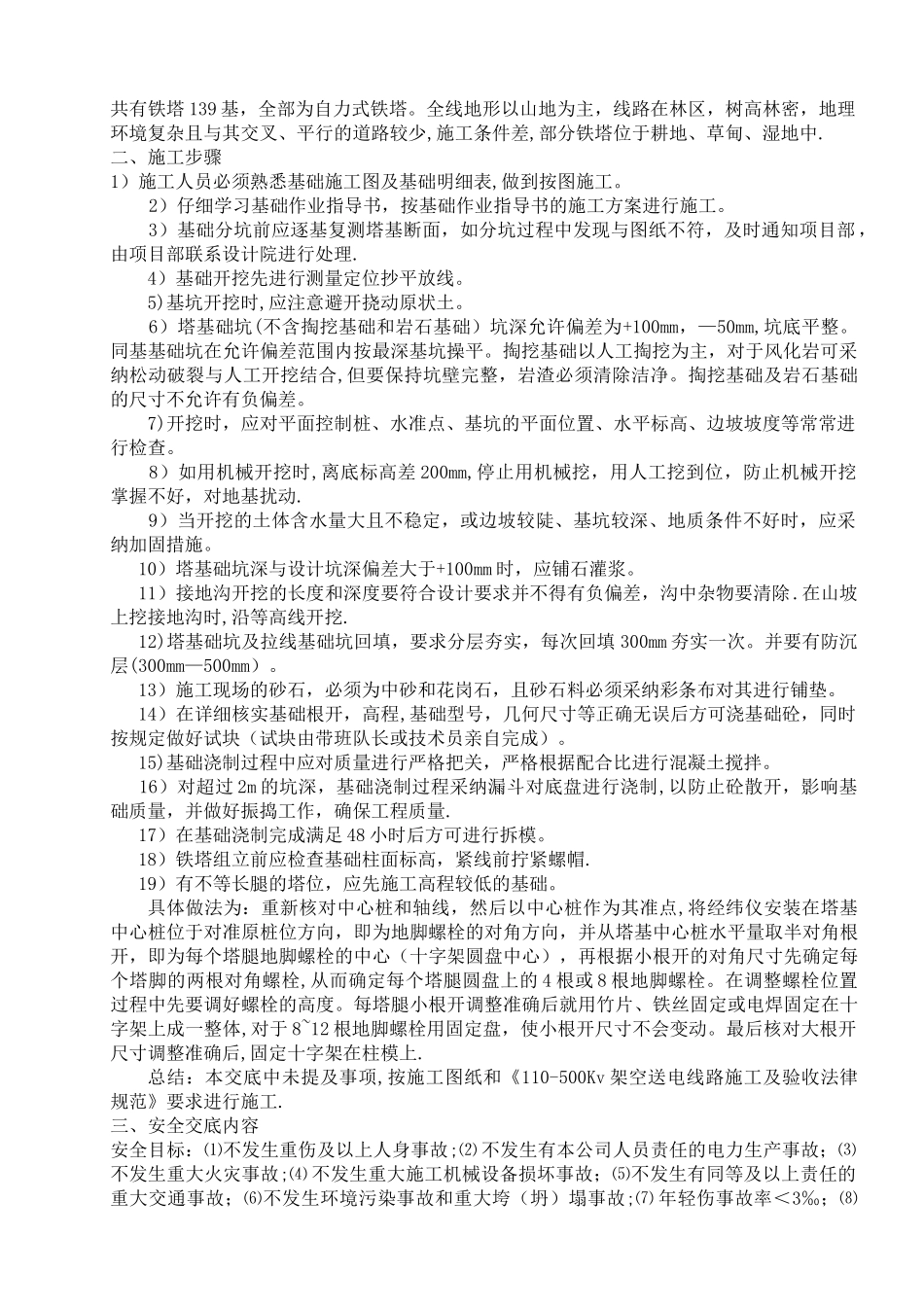

共有铁塔 139 基,全部为自力式铁塔
全线地形以山地为主,线路在林区,树高林密,地理环境复杂且与其交叉、平行的道路较少,施工条件差,部分铁塔位于耕地、草甸、湿地中
二、施工步骤1)施工人员必须熟悉基础施工图及基础明细表,做到按图施工
2)仔细学习基础作业指导书,按基础作业指导书的施工方案进行施工
3)基础分坑前应逐基复测塔基断面,如分坑过程中发现与图纸不符,及时通知项目部 ,由项目部联系设计院进行处理
4)基础开挖先进行测量定位抄平放线
5)基坑开挖时,应注意避开挠动原状土
6)塔基础坑(不含掏挖基础和岩石基础)坑深允许偏差为+100mm,—
