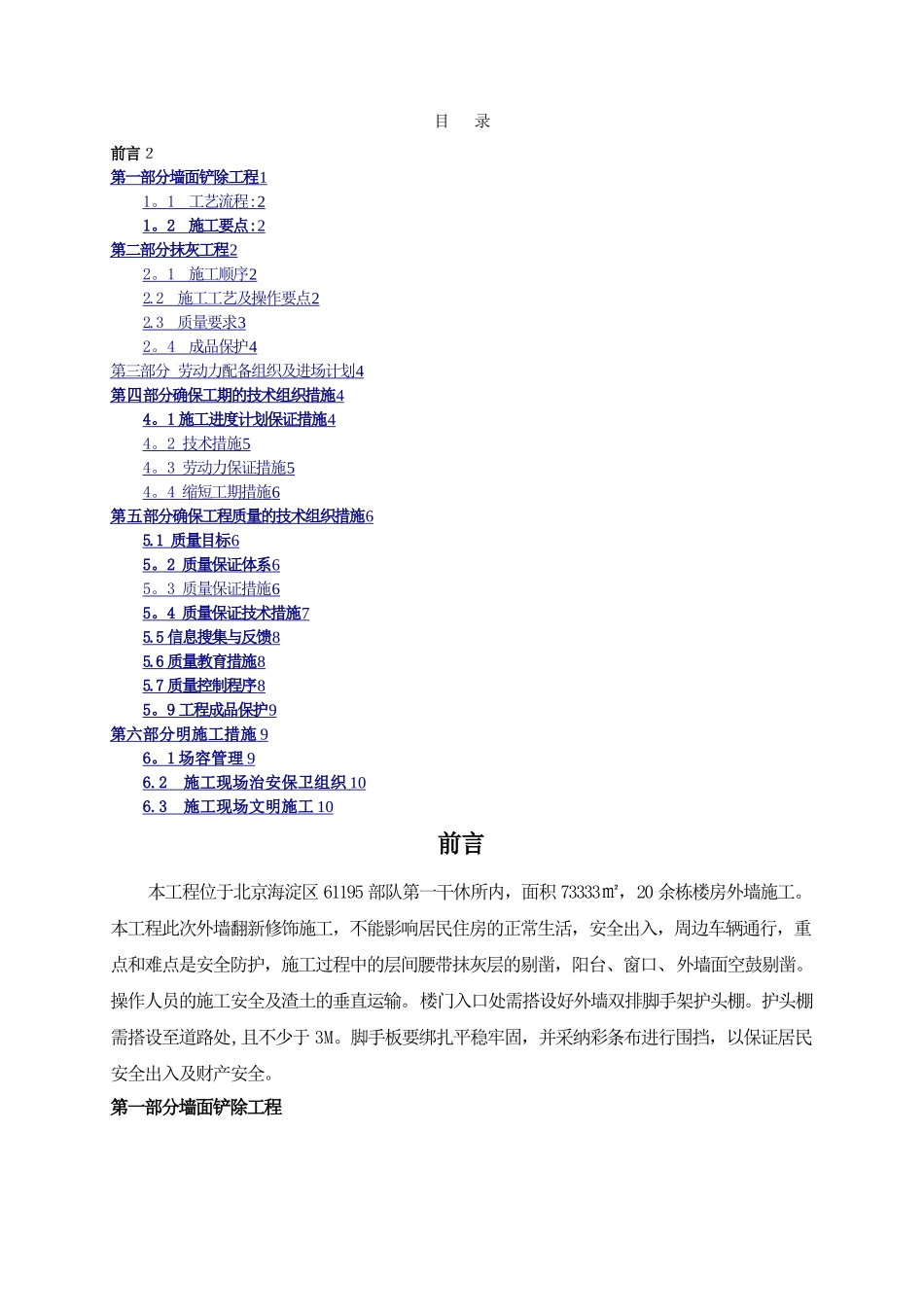

3 施工现场文明施工 10 前言本工程位于北京海淀区 61195 部队第一干休所内,面积 73333㎡,20 余栋楼房外墙施工
本工程此次外墙翻新修饰施工,不能影响居民住房的正常生活,安全出入,周边车辆通行,重点和难点是安全防护,施工过程中的层间腰带抹灰层的剔凿,阳台、窗口、外墙面空鼓剔凿
操作人员的施工安全及渣土的垂直运输
楼门入口处需搭设好外墙双排脚手架护头棚
护头棚需搭设至道路处,且不少于 3M
脚手板要绑扎平稳牢固,并采纳彩条布进行围挡,以保证居民安全出入及财产安全
第一部分墙面铲除工程1

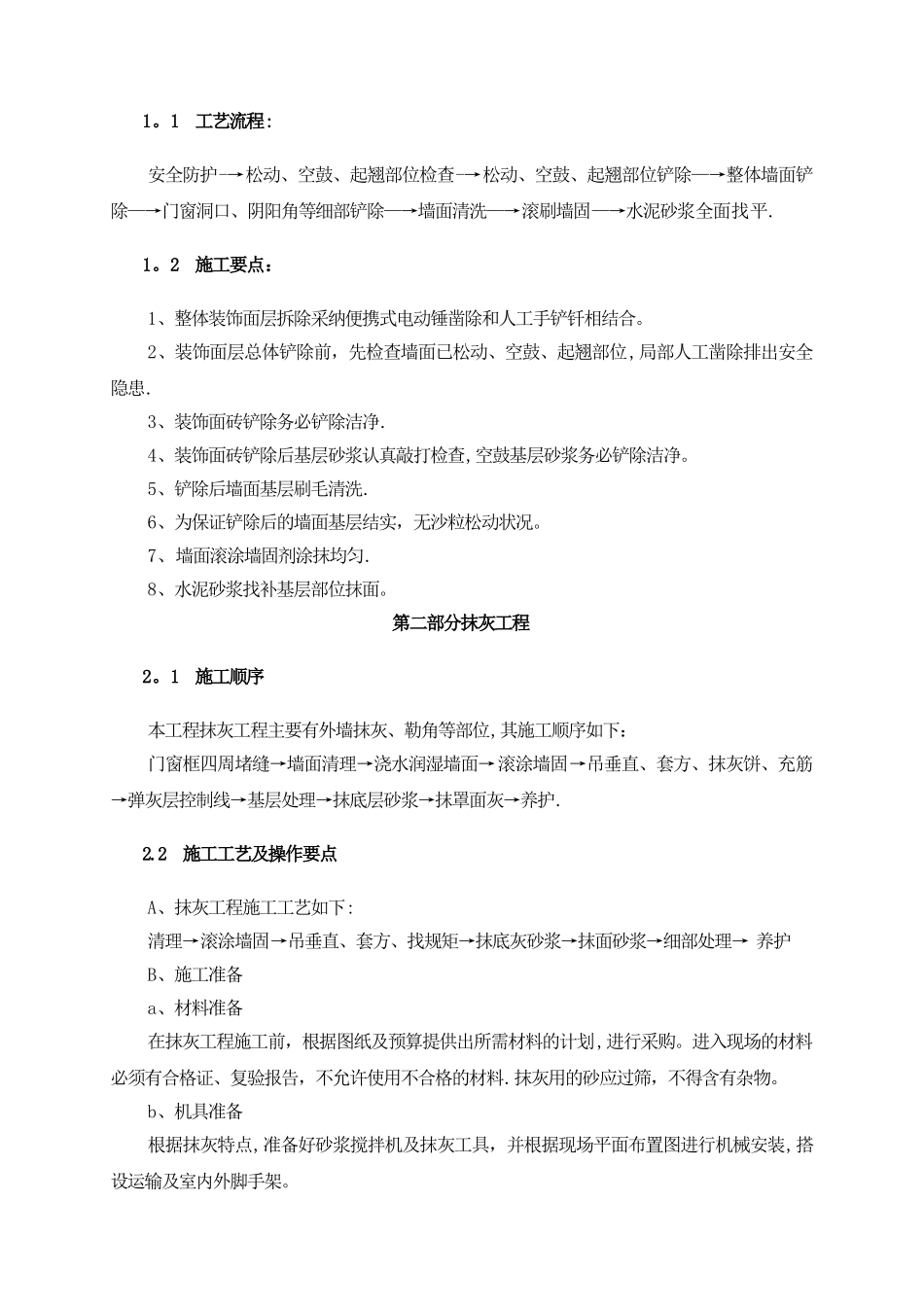

1 工艺流程:安全防护-→松动、空鼓、起翘部位检查-→松动、空鼓、起翘部位铲除—→整体墙面铲除—→门窗洞口、阴阳角等细部铲除—→墙面清洗—→滚刷墙固—→水泥砂浆全面找平
2 施工要点:1、整体装饰面层拆除采纳便携式电动锤凿除和人工手铲钎相结合

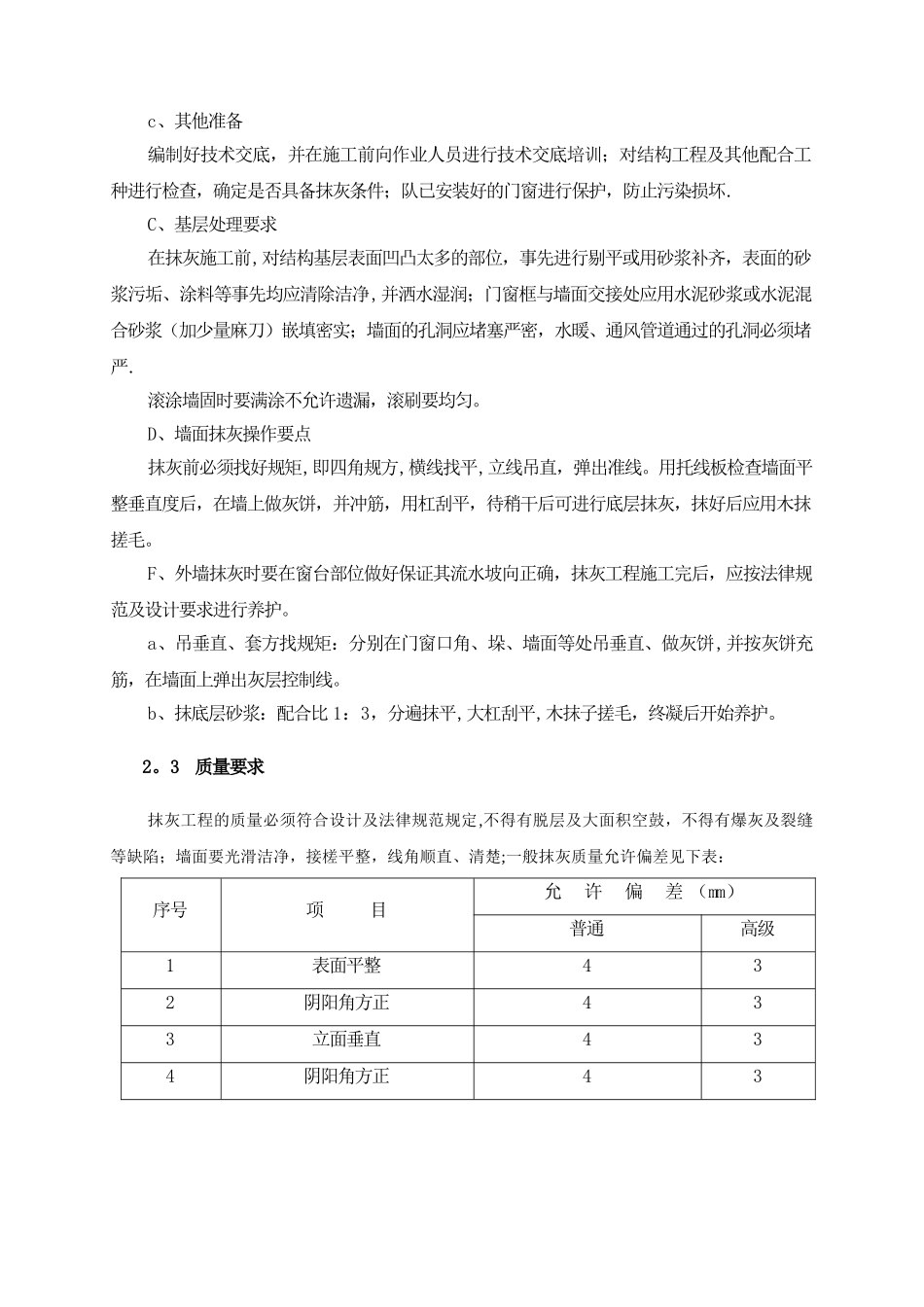

2、装饰面层总体铲除前,先检查墙面已松动、空鼓、起
