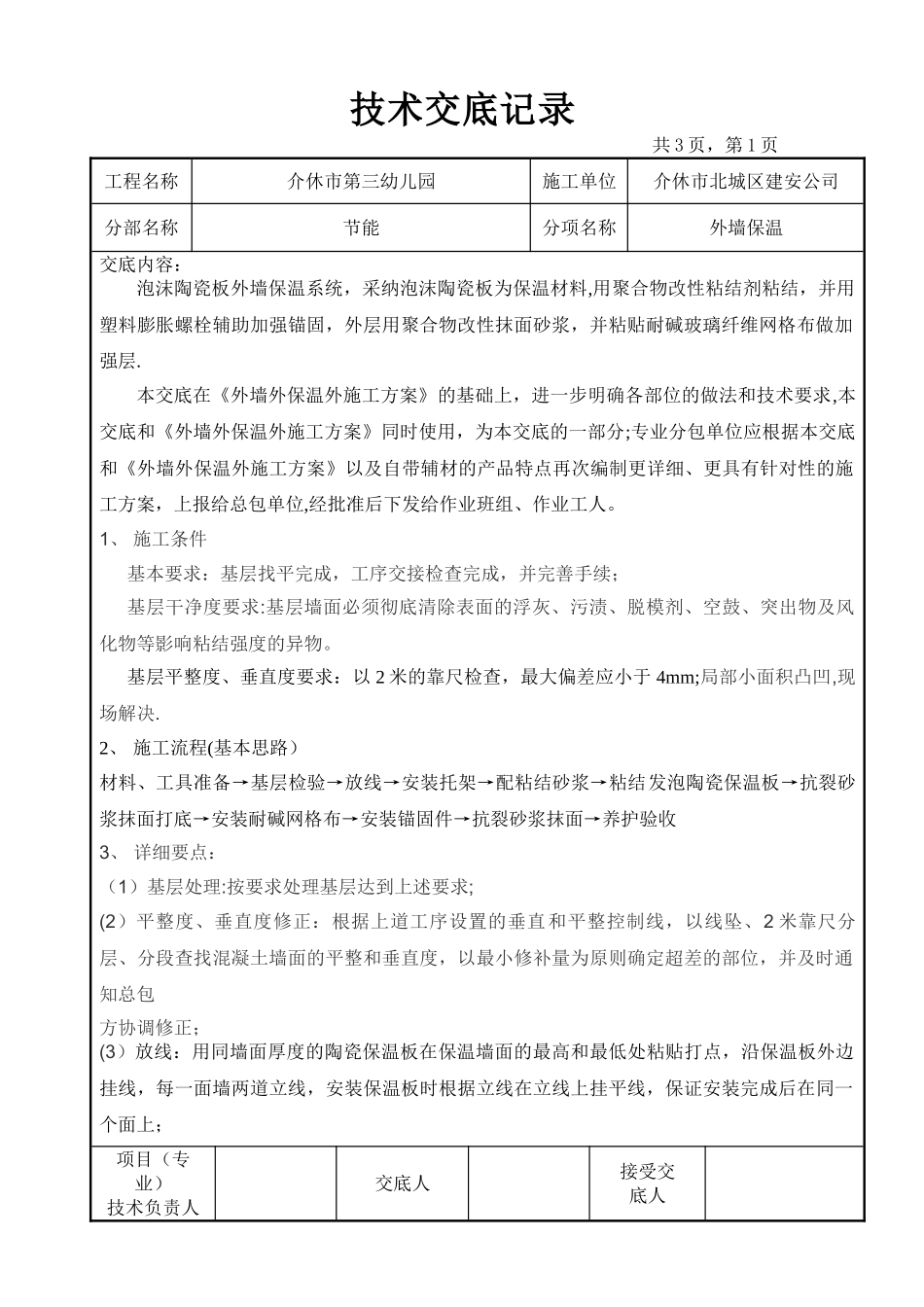

技术交底记录共 3 页,第 1 页工程名称介休市第三幼儿园施工单位介休市北城区建安公司分部名称节能分项名称外墙保温交底内容:泡沫陶瓷板外墙保温系统,采纳泡沫陶瓷板为保温材料,用聚合物改性粘结剂粘结,并用塑料膨胀螺栓辅助加强锚固,外层用聚合物改性抹面砂浆,并粘贴耐碱玻璃纤维网格布做加强层.本交底在《外墙外保温外施工方案》的基础上,进一步明确各部位的做法和技术要求,本交底和《外墙外保温外施工方案》同时使用,为本交底的一部分;专业分包单位应根据本交底和《外墙外保温外施工方案》以及自带辅材的产品特点再次编制更详细、更具有针对性的施工方案,上报给总包单位,经批准后下发给作业班组、作业工人。1、 施工条件基本要求:基层找平完成,工序交接检查完成,并完善手续;基层干净度要求:基层墙面必须彻底清除表面的浮灰、污渍、脱模剂、空鼓、突出物及风化物等影响粘结强度的异物。基层平整度、垂直度要求:以 2 米的靠尺检查,最大偏差应小于 4mm;局部小面积凸凹,现场解决.2、 施工流程(基本思路)材料、工具准备→基层检验→放线→安装托架→配粘结砂浆→粘结发泡陶瓷保温板→抗裂砂浆抹面打底→安装耐碱网格布→安装锚固件→抗裂砂浆抹面→养护验收3、 详细要点:(1)基层处理:按要求处理基层达到上述要求;(2)平整度、垂直度修正:根据上道工序设置的垂直和平整控制线,以线坠、2 米靠尺分层、分段查找混凝土墙面的平整和垂直度,以最小修补量为原则确定超差的部位,并及时通知总包方协调修正;(3)放线:用同墙面厚度的陶瓷保温板在保温墙面的最高和最低处粘贴打点,沿保温板外边挂线,每一面墙两道立线,安装保温板时根据立线在立线上挂平线,保证安装完成后在同一个面上;项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存.技术交底记录共 3 页,第 2 页工程名称军安住宅小区三期 8#住宅楼及地下室施工单位郑州建工集团有限公司分部名称节能分项名称外墙保温内容:(4)安装托架:托架采纳角钢∟40*40*4 长 100mm 和 Ø8 膨胀螺栓与结构墙体连接,托架横向间距沿保温板竖缝设置托架,每个托架支撑两块保温板角(对撑);托架纵向间距每5。8m 设置一道。(5)安装保温板:调制聚合物改性粘结剂;遵照使用说明书, 粘结剂应随用随调,新调制的粘结剂应置 5 分钟后使用,一次调制的粘结剂应在 2 小时内使用完毕;用抹刀将粘接材料涂抹(满刮)在陶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙保温工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
