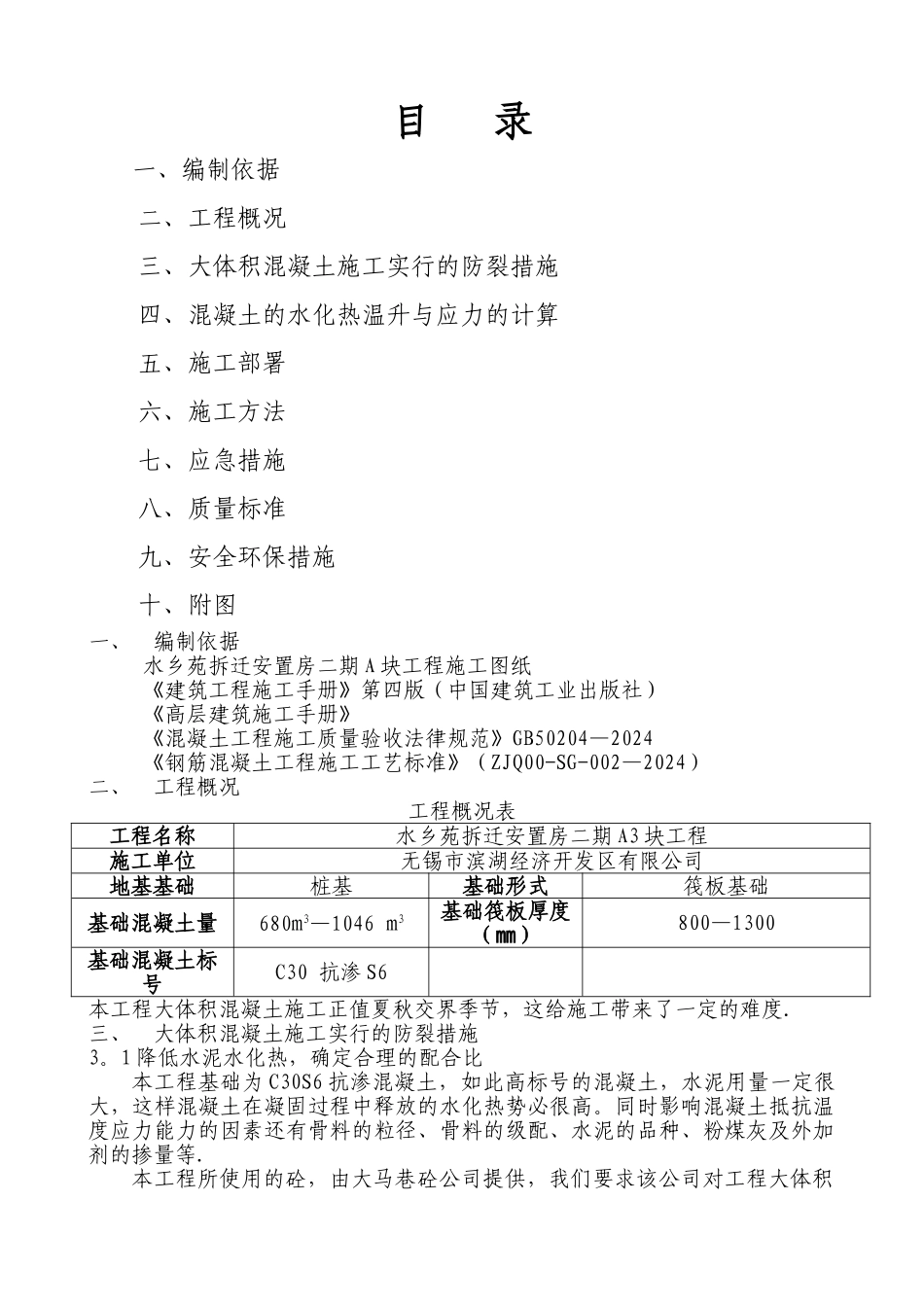

目 录一、编制依据 二、工程概况 三、大体积混凝土施工实行的防裂措施 四、混凝土的水化热温升与应力的计算五、施工部署六、施工方法七、应急措施八、质量标准九、安全环保措施十、附图一、编制依据水乡苑拆迁安置房二期 A 块工程施工图纸《建筑工程施工手册》第四版(中国建筑工业出版社)《高层建筑施工手册》《混凝土工程施工质量验收法律规范》GB50204—2024《钢筋混凝土工程施工工艺标准》(ZJQ00-SG-002—2024)二、工程概况工程概况表工程名称水乡苑拆迁安置房二期 A3 块工程施工单位无锡市滨湖经济开发区有限公司地基基础桩基基础形式筏板基础基础混凝土量680m3—1046 m3基础筏板厚度()㎜800—1300基础混凝土标号C30 抗渗 S6本工程大体积混凝土施工正值夏秋交界季节,这给施工带来了一定的难度
三、大体积混凝土施工实行的防裂措施3

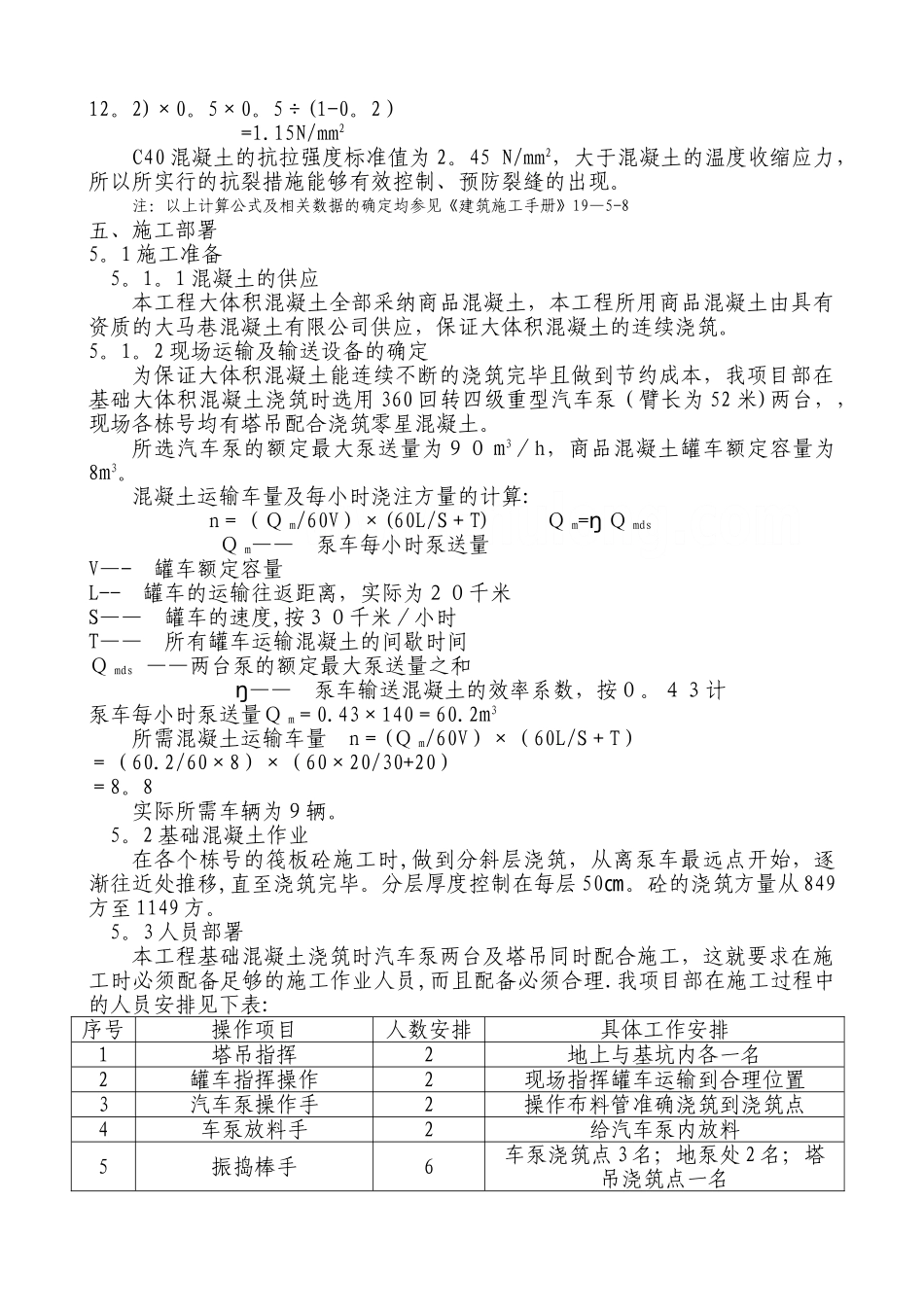

1 降低水泥水化热,确定合理的配合比本工程基础为 C30S6 抗渗混凝土,如此高标号的混凝土,水泥用量一定很大,这样混凝土在凝固过程中释放的水化热势必很高
同时影响混凝土抵抗温度应力能力的因素还有骨料的粒径、骨料的级配、水泥的品种、粉煤灰及外加剂的掺量等
本工程所使用的砼,由大马巷砼公司提供,我们要求该公司对工程大体积混凝土对原材料的选用以及配合比作出如下明确的规定(见下表):各项指标水泥砂子石子粉煤灰水灰比坍落度()㎜砂率砼初凝时间具体要求P.O42
5中、粗砂12—30级配㎜连续I 级0
55基 础 筏 板80梁钢筋密集区 1400
453—5小时各种材料应做严格实验,各项技术指标都应符合相应的标准规定
2 降低混凝土入模温度为有效控制水泥水化热的产生必须严格控制混凝土的出机温度,当气温高于 30℃必须采纳冷却降温法拌制混凝土,保证混凝土的出机温度在 25℃以内
我项目部在施工过程中必须每车都测
