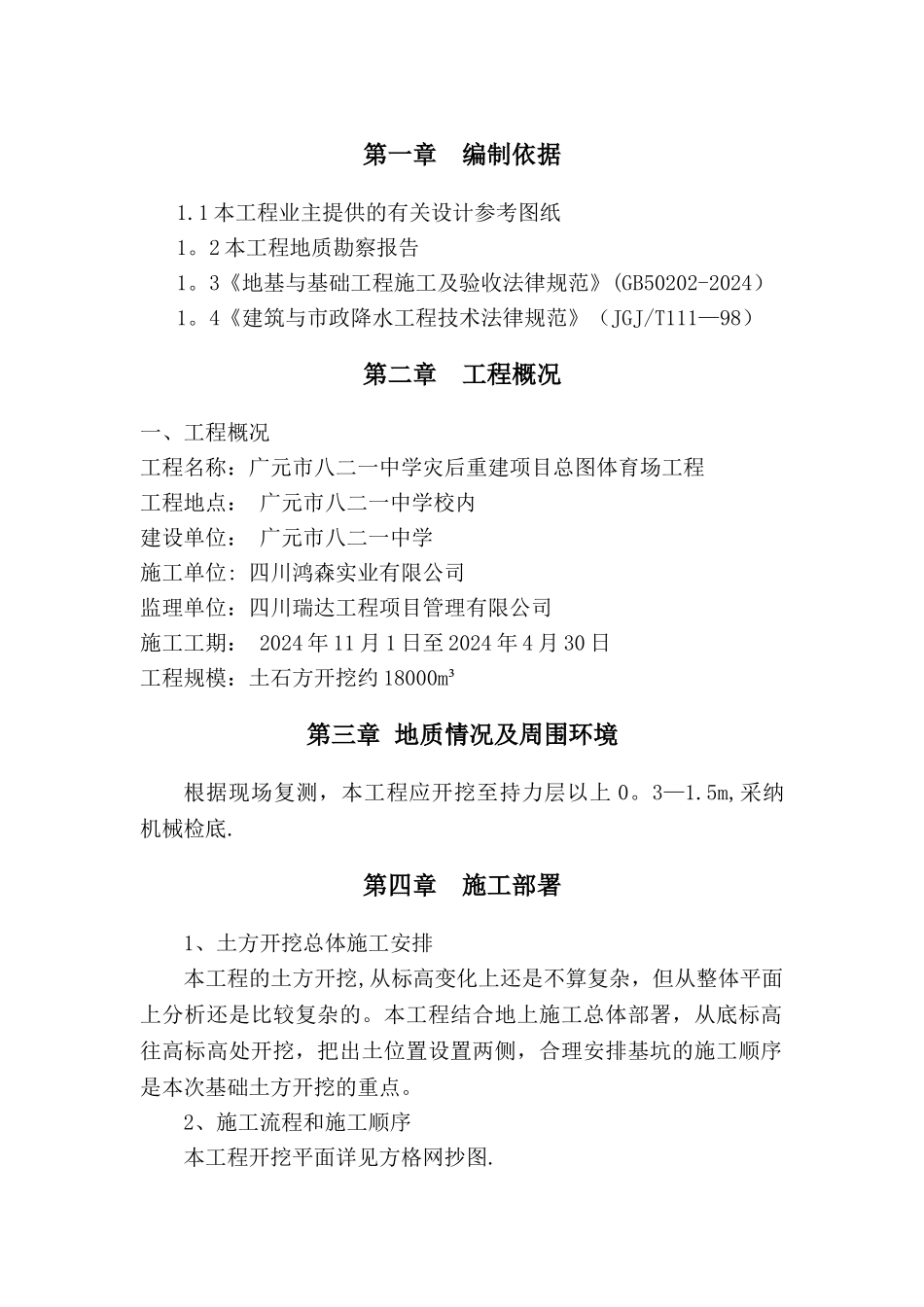

目 录第一章编制依据 1 第二章工程概况 1 第三章地质情况及周围环境 1 第四章施工部署 1 第五章施工准备 3 第六章土方施工 5 第七章特别情况的应急处理措施 5 第八章安全保障措施 6 第九章文明施工及环保管理 7 第十章工期保证措施 8 第一章 编制依据1.1 本工程业主提供的有关设计参考图纸1。2 本工程地质勘察报告1。3《地基与基础工程施工及验收法律规范》(GB50202-2024)1。4《建筑与市政降水工程技术法律规范》(JGJ/T111—98)第二章 工程概况一、工程概况工程名称:广元市八二一中学灾后重建项目总图体育场工程工程地点: 广元市八二一中学校内建设单位: 广元市八二一中学施工单位: 四川鸿森实业有限公司监理单位:四川瑞达工程项目管理有限公司施工工期: 2024 年 11 月 1 日至 2024 年 4 月 30 日工程规模:土石方开挖约 18000m³第三章 地质情况及周围环境根据现场复测,本工程应开挖至持力层以上 0。3—1.5m,采纳机械检底. 第四章 施工部署1、土方开挖总体施工安排本工程的土方开挖,从标高变化上还是不算复杂,但从整体平面上分析还是比较复杂的。本工程结合地上施工总体部署,从底标高往高标高处开挖,把出土位置设置两侧,合理安排基坑的施工顺序是本次基础土方开挖的重点。2、施工流程和施工顺序本工程开挖平面详见方格网抄图.3、主要机械设备计划序号机械设备名称型号/规格单位数量备注1水准仪DZS3台1测量使用2经纬仪J2台13激光测距仪DJ-2000台14推土机台1土方使用5挖土机200—7,1。0m3台16小型挖土机DH55-V,0.5m3台1 台7运土车辆10m3辆5(2 台备用)4、土方工程施工部署安排具体流程如下:开挖线放样→第一步土方开挖→第一步检平→开挖下一步土方→下一步检平→直至持力层。(1)采纳 1 台反铲挖土机、3 台翻斗车、1 台装载机同时进行。采纳大挖挖土,小挖进行检平.(2)开挖过程中应遵循先北后南的方向,并预留好汽车坡道.(3)总平面应留 500mm 机械清底,以减少雨水和太阳暴晒对土层的扰动.(4)开挖过程中应时时测量挖深,通过放坡系数计算该挖深处的下边缘位置,并由测量人员撒出白灰线进行控制。(5)假如到达底后发现基底土层与地勘资料不一致应立即通知业主、监理、设计以及地勘部门,以便及时实行措施.(6)坡道处土方收尾采纳长臂挖土机进行挖土,装车运走。(7)基坑至基底以上 500mm(机械清土层).(8)为保证达到土方文明施工要求,避开土方运输车辆泥土污染市政道...
