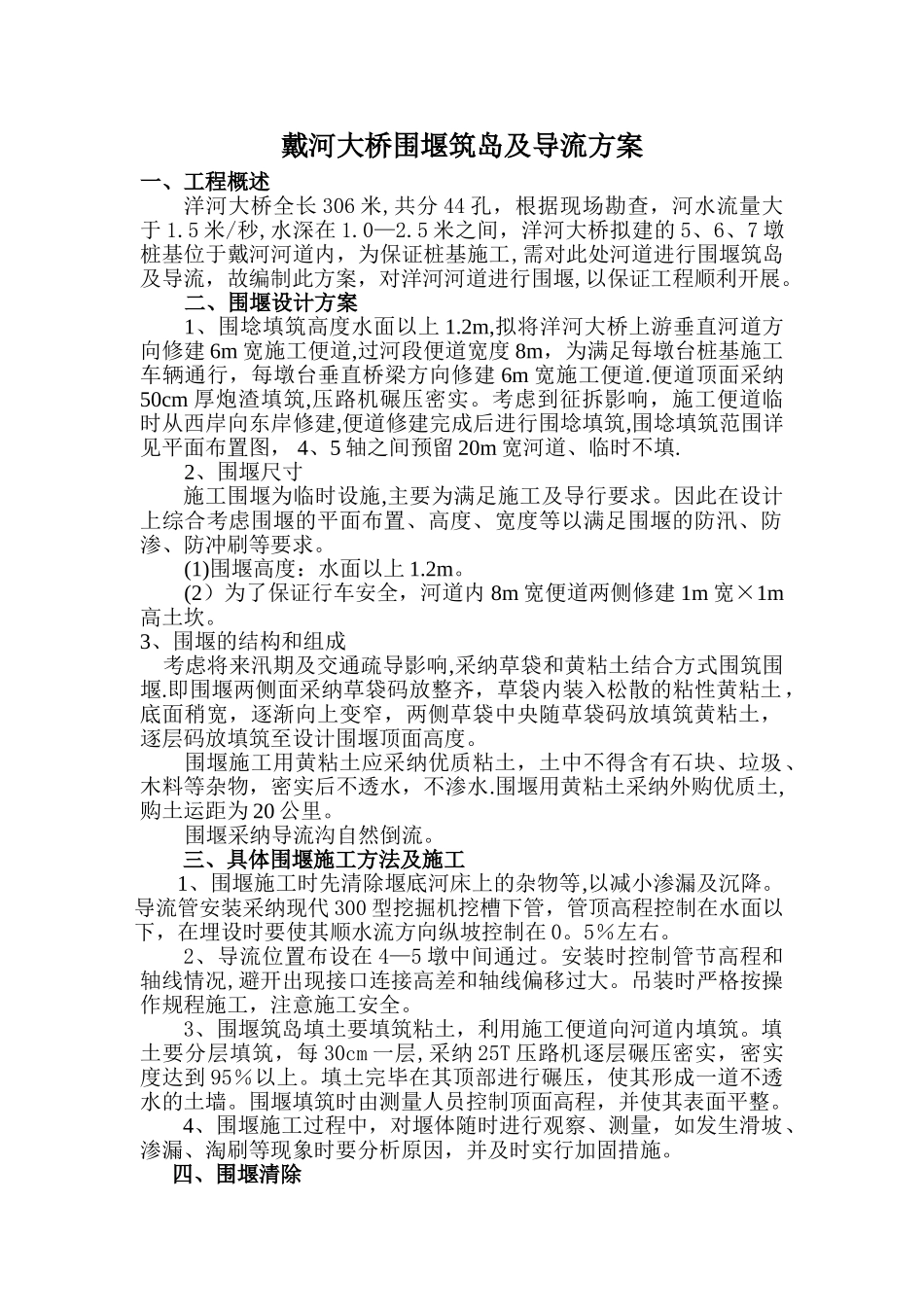

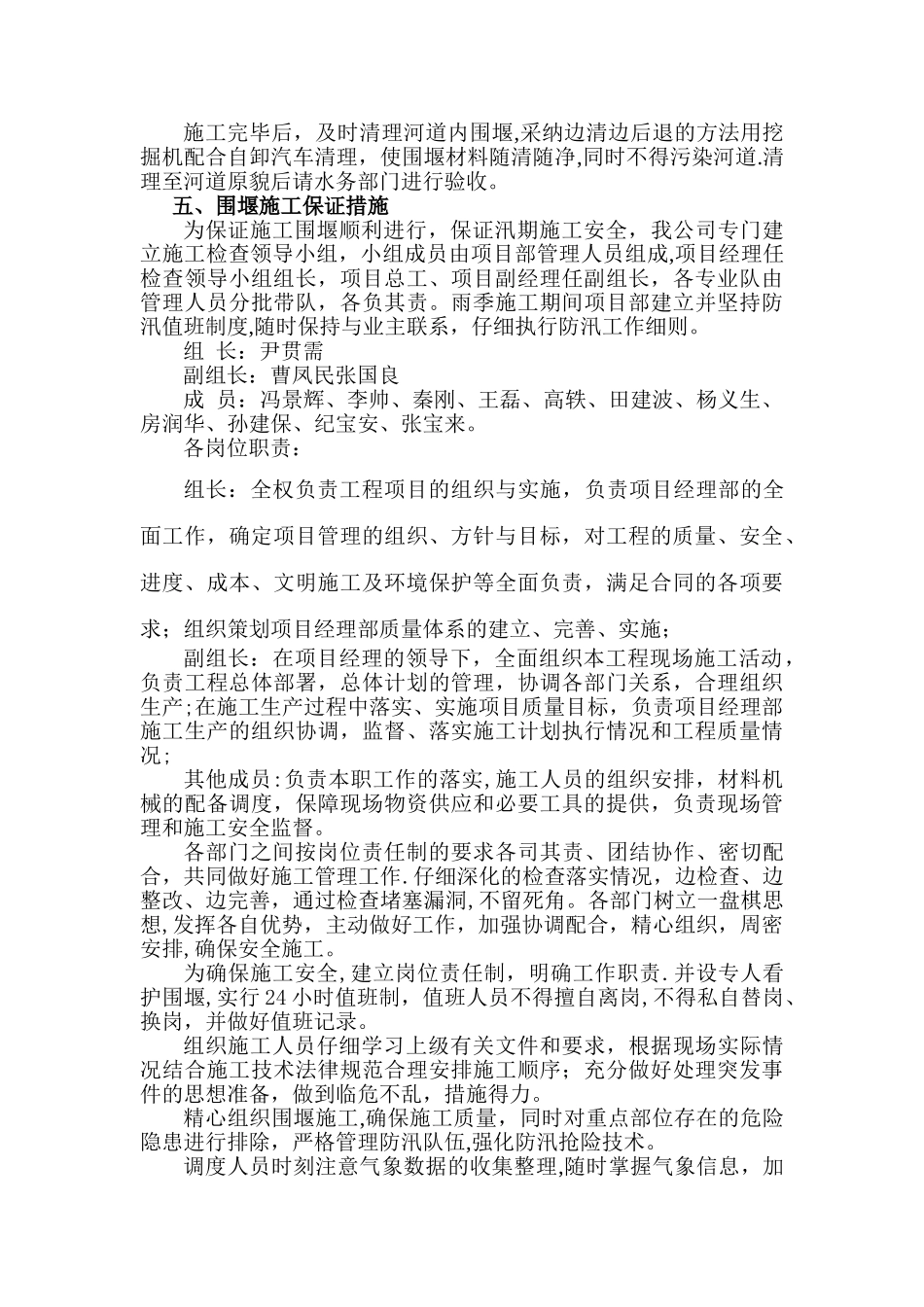

戴河大桥围堰筑岛及导流方案一、工程概述洋河大桥全长 306 米,共分 44 孔,根据现场勘查,河水流量大于 1.5 米/秒,水深在 1.0—2.5 米之间,洋河大桥拟建的 5、6、7 墩桩基位于戴河河道内,为保证桩基施工,需对此处河道进行围堰筑岛及导流,故编制此方案,对洋河河道进行围堰,以保证工程顺利开展。二、围堰设计方案1、围埝填筑高度水面以上 1.2m,拟将洋河大桥上游垂直河道方向修建 6m 宽施工便道,过河段便道宽度 8m,为满足每墩台桩基施工车辆通行,每墩台垂直桥梁方向修建 6m 宽施工便道.便道顶面采纳50cm 厚炮渣填筑,压路机碾压密实。考虑到征拆影响,施工便道临时从西岸向东岸修建,便道修建完成后进行围埝填筑,围埝填筑范围详见平面布置图, 4、5 轴之间预留 20m 宽河道、临时不填.2、围堰尺寸施工围堰为临时设施,主要为满足施工及导行要求。因此在设计上综合考虑围堰的平面布置、高度、宽度等以满足围堰的防汛、防渗、防冲刷等要求。(1)围堰高度:水面以上 1.2m。(2)为了保证行车安全,河道内 8m 宽便道两侧修建 1m 宽×1m高土坎。3、围堰的结构和组成 考虑将来汛期及交通疏导影响,采纳草袋和黄粘土结合方式围筑围堰.即围堰两侧面采纳草袋码放整齐,草袋内装入松散的粘性黄粘土,底面稍宽,逐渐向上变窄,两侧草袋中央随草袋码放填筑黄粘土,逐层码放填筑至设计围堰顶面高度。围堰施工用黄粘土应采纳优质粘土,土中不得含有石块、垃圾、木料等杂物,密实后不透水,不渗水.围堰用黄粘土采纳外购优质土,购土运距为 20 公里。围堰采纳导流沟自然倒流。三、具体围堰施工方法及施工1、围堰施工时先清除堰底河床上的杂物等,以减小渗漏及沉降。导流管安装采纳现代 300 型挖掘机挖槽下管,管顶高程控制在水面以下,在埋设时要使其顺水流方向纵坡控制在 0。5%左右。2、导流位置布设在 4—5 墩中间通过。安装时控制管节高程和轴线情况,避开出现接口连接高差和轴线偏移过大。吊装时严格按操作规程施工,注意施工安全。3、围堰筑岛填土要填筑粘土,利用施工便道向河道内填筑。填土要分层填筑,每 30cm 一层,采纳 25T 压路机逐层碾压密实,密实度达到 95%以上。填土完毕在其顶部进行碾压,使其形成一道不透水的土墙。围堰填筑时由测量人员控制顶面高程,并使其表面平整。4、围堰施工过程中,对堰体随时进行观察、测量,如发生滑坡、渗漏、淘刷等现象时要分析原因,并及时实行加固措施。四、围堰清除施工完毕后,...
