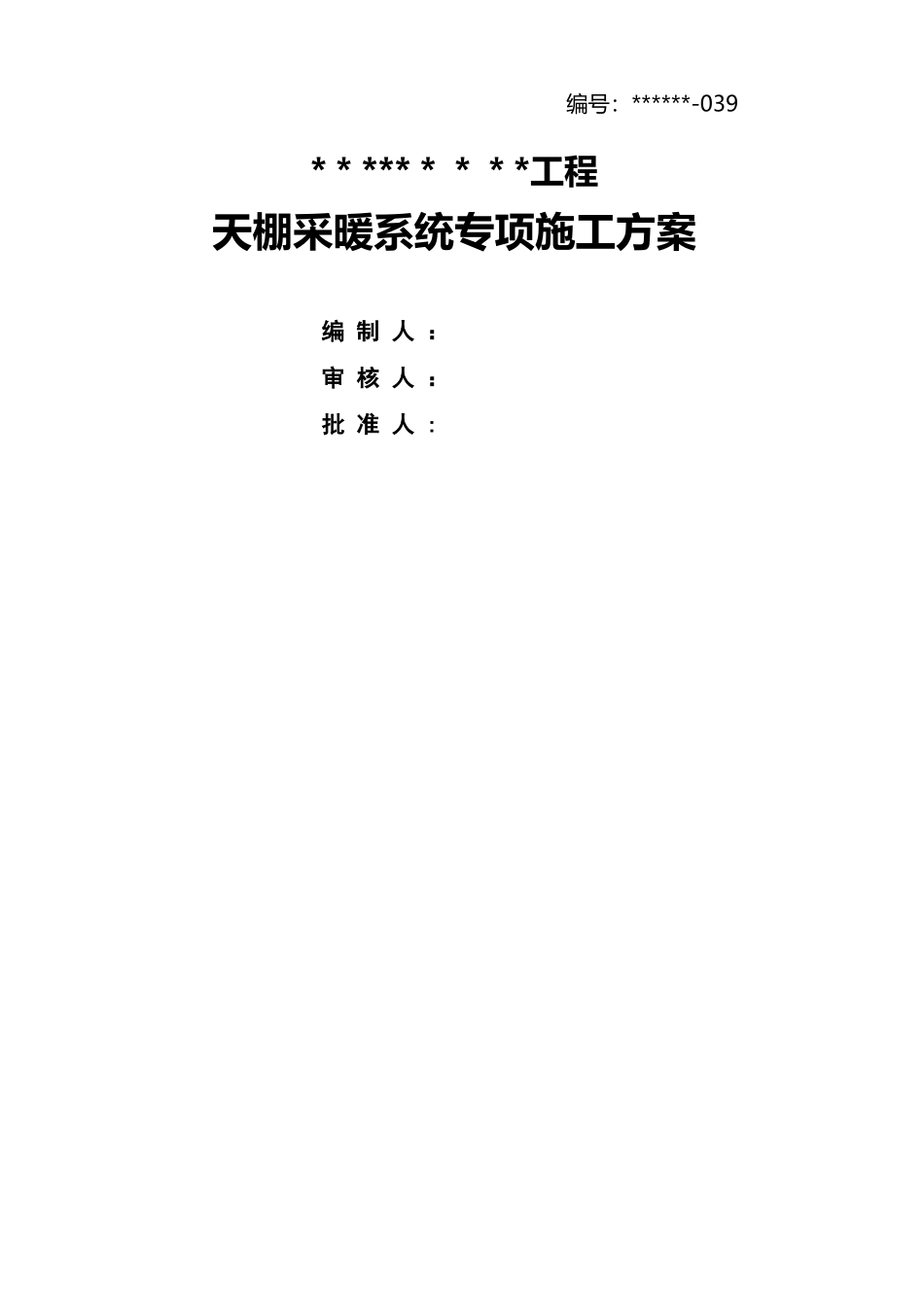

*********工程天棚采暖系统专项施工方案编 制 人 :审 核 人 :批 准 人 : 编号:******-039 目 录第一章编制依据- 2 -第二章工程简介— 2 —第三章施工准备工作— 2 -第四章地暖施工方案— 3 -一、工程特点— 3 —二、施工方法— 4 -三、施工进度计划- 4 —四、质量保证措施- 5 -第五章天棚采暖施工方案— 6 -一、低温热水天棚辐射采暖安装— 6 -二、施工工艺流程- 6 —三、天棚采暖制冷系统构造- 6 —四、低温热水天棚辐射供暖系统的施工- 7 —五、质量控制— 8 -第六章成品保护措施- 10 -第七章中间验收与竣工- 12 -第八章技术管理措施- 12 -第九章安全消防措施— 13 —第十章环保、文明施工— 14 -第十一章标识、包装、运输及储存— 14 —第一章 编制依据1、施工图纸。2、施工组织设计。3、《给水排水管道工程施工及验收法律规范》(GB50268-2024).4、《低温热水地板辐射采暖工程应用技术规程》。 5、《地板辐射供暖技术规程》JGJ142 – 20246、现行《建筑施工法律规范》相关规定. 7、根据我公司的施工经验进行编制.第二章 工程简介项目名称:******一期工程建设单位:*******设计单位:*******地理位置:*********使用功能:高层住宅、多层住宅楼及商业楼建筑规模:本工程包括高层住宅、多层住宅楼及商业楼。总建筑面积约 10 万㎡;整个项目由 5 幢 2-3 层商业楼、3 幢 7 层住宅楼、2 幢 34 层住宅楼、3 幢33 层住宅楼、1 幢 16 层住宅楼及 2 层地下室组成,地上部分主要用作住宅及商业。第三章 施工准备工作施工准备工作具体分为甲方的施工准备工作和乙方的施工准备,双方及时沟通、密切配合才是工程顺利施工的基础。 (一)、施工准备工作:为保证工程质量及施工进度,甲方需根据现场进度安排 PE—XA 管及其他甲供材料得及时进场。1、有设计院确认的施工蓝图,组织有关工种进行技术交底,以便于统一协作施工。 2、提供低温地板采暖施工所要求的作业面,具体内容如下: 2.1、地面防水工程施工完毕并已通过验收。 2。2、室内低温地板采暖地面(找平层)的平整度要求正负误差在 10mm 以内,完成施工垃圾清扫. 2.3、提供或满足地面采暖施工的标高要求的工作面。 质量目标:施工争取优质工程,必保合格工程。 部门职责:项目经理主管工程的全面工作,项目技术总工负责工程技术方面的工作及施工质量监督、控制工作,施工班组长负责安排组...
