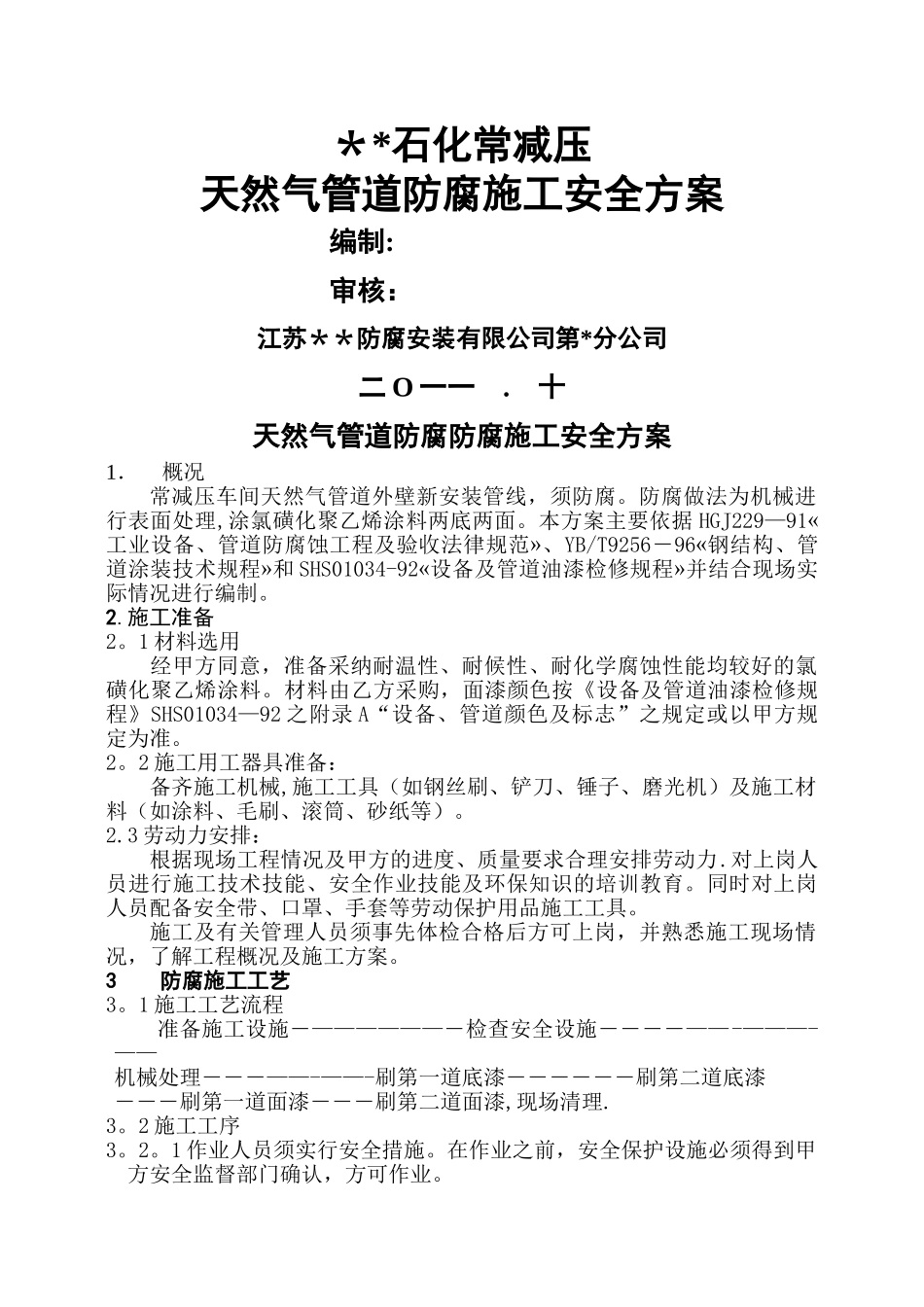

**石化常减压天然气管道防腐施工安全方案 编制: 审核:江苏**防腐安装有限公司第*分公司二 O 一一 . 十天然气管道防腐防腐施工安全方案1.概况常减压车间天然气管道外壁新安装管线,须防腐。防腐做法为机械进行表面处理,涂氯磺化聚乙烯涂料两底两面。本方案主要依据 HGJ229—91«工业设备、管道防腐蚀工程及验收法律规范»、YB/T9256-96«钢结构、管道涂装技术规程»和 SHS01034-92«设备及管道油漆检修规程»并结合现场实际情况进行编制。2.施工准备2。1 材料选用经甲方同意,准备采纳耐温性、耐候性、耐化学腐蚀性能均较好的氯磺化聚乙烯涂料。材料由乙方采购,面漆颜色按《设备及管道油漆检修规程》SHS01034—92 之附录 A“设备、管道颜色及标志”之规定或以甲方规定为准。2。2 施工用工器具准备:备齐施工机械,施工工具(如钢丝刷、铲刀、锤子、磨光机)及施工材料(如涂料、毛刷、滚筒、砂纸等)。2.3 劳动力安排:根据现场工程情况及甲方的进度、质量要求合理安排劳动力.对上岗人员进行施工技术技能、安全作业技能及环保知识的培训教育。同时对上岗人员配备安全带、口罩、手套等劳动保护用品施工工具。施工及有关管理人员须事先体检合格后方可上岗,并熟悉施工现场情况,了解工程概况及施工方案。3 防腐施工工艺3。1 施工工艺流程准备施工设施―——————―检查安全设施――――——-———-——机械处理―――——-——-刷第一道底漆――――――刷第二道底漆―――刷第一道面漆―――刷第二道面漆,现场清理.3。2 施工工序3。2。1 作业人员须实行安全措施。在作业之前,安全保护设施必须得到甲方安全监督部门确认,方可作业。3。2.2 作业前应到安监部门开登高作业票,办理施工作业票.开始作业后,先用铲刀手工铲除旧漆膜及浮锈,再用钢丝刷、砂纸等去表面的铁锈、旧漆 膜 及 氧 化 皮 焊 渣 、 毛 刺 等 , 除 锈 标 准 达 《 设 备 及 管 道 油 漆 检 修 规程》SHS01034-92 中“表 1”规定之“二级"。3.2。3 表面处理经甲方检查合格后,立即(24 小时内)刷第一道底漆。底漆配制应用专用稀释剂控制好粘度,不宜过稠,以免影响附着力。3。2.4 第一道底漆表干成膜后,最好尚未干透时,即涂刷下一道漆。依此直至第二道面漆。面漆颜色按本方案前述条款之规定.在施工过程中每一道工序均须由甲方进行中间质量检查,合格后方可进入下一道工序。3。2.5 涂料配制时应根据施工说明进行,搅...
