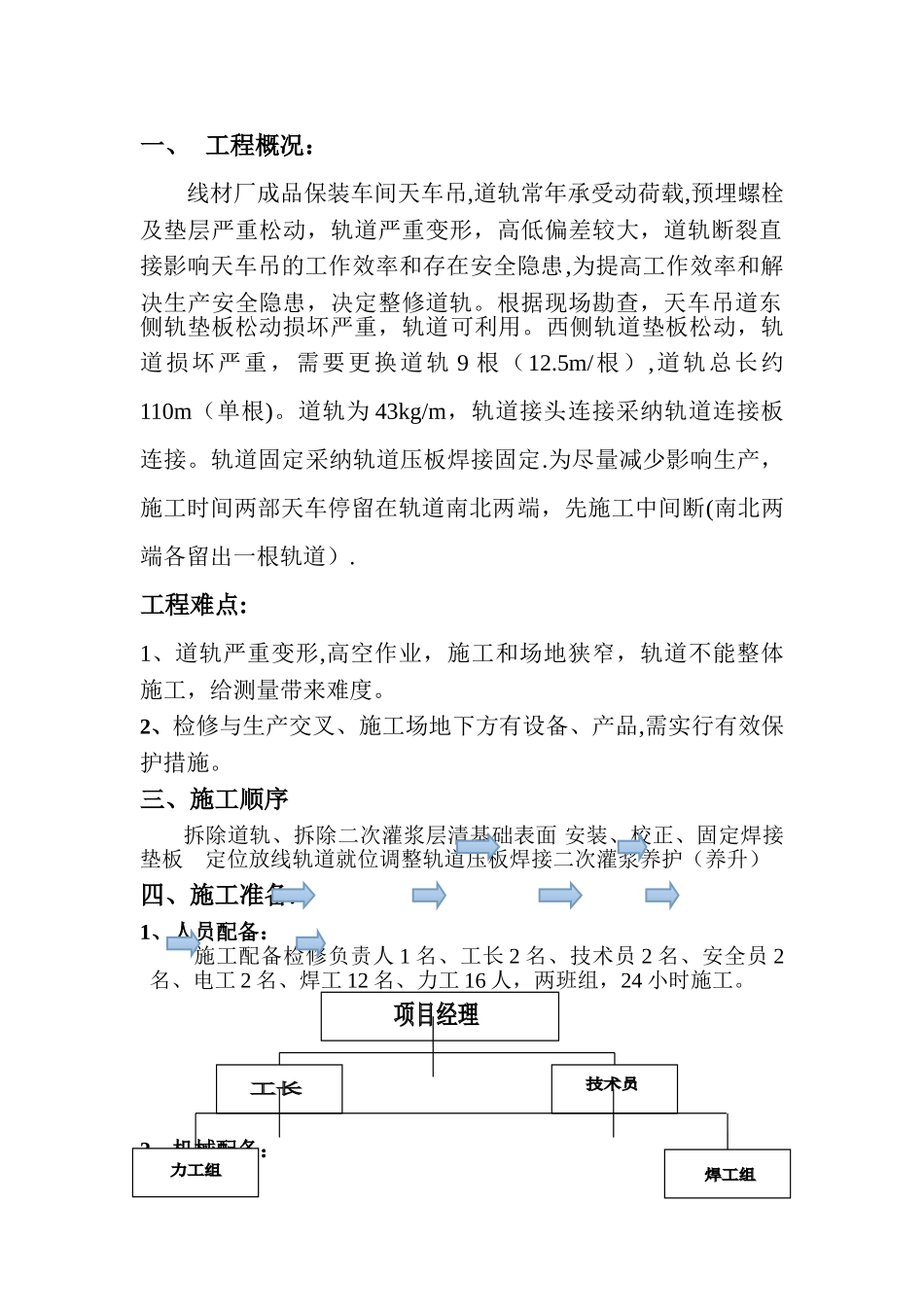

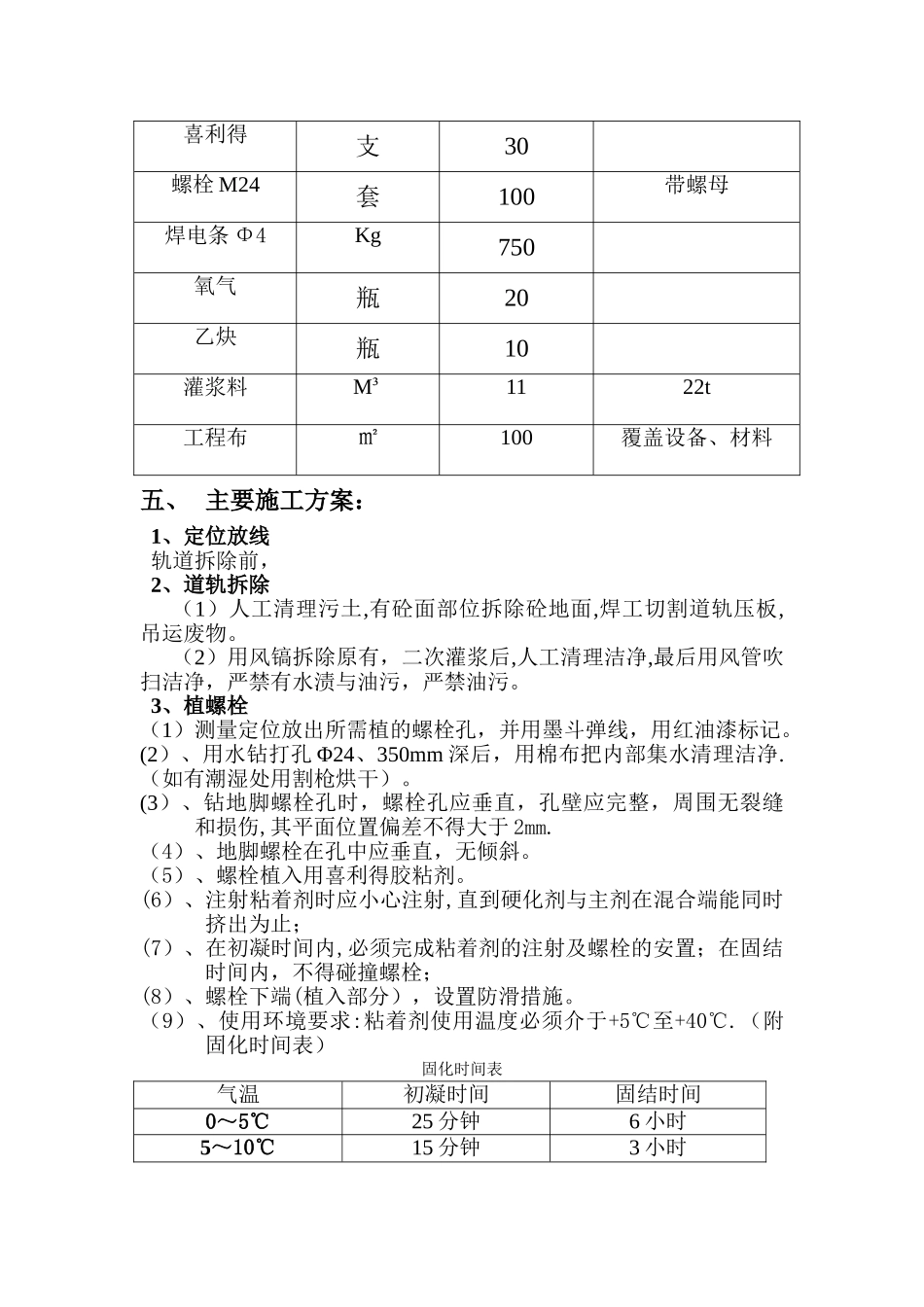

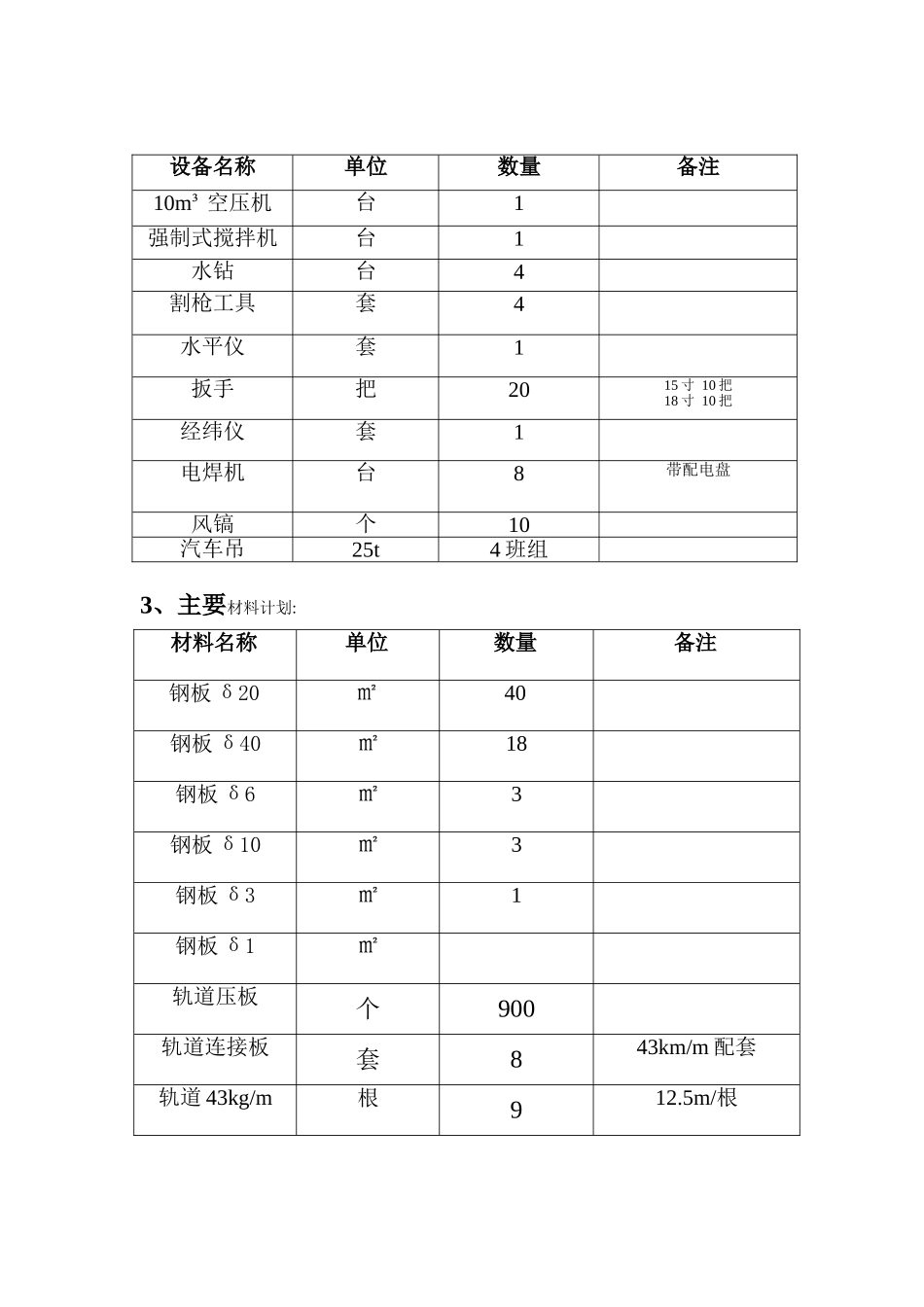

一、 工程概况:线材厂成品保装车间天车吊,道轨常年承受动荷载,预埋螺栓及垫层严重松动,轨道严重变形,高低偏差较大,道轨断裂直接影响天车吊的工作效率和存在安全隐患,为提高工作效率和解决生产安全隐患,决定整修道轨。根据现场勘查,天车吊道东侧轨垫板松动损坏严重,轨道可利用。西侧轨道垫板松动,轨道损坏严重,需要更换道轨 9 根(12.5m/根),道轨总长约110m(单根)。道轨为 43kg/m,轨道接头连接采纳轨道连接板连接。轨道固定采纳轨道压板焊接固定.为尽量减少影响生产,施工时间两部天车停留在轨道南北两端,先施工中间断(南北两端各留出一根轨道).工程难点: 1、道轨严重变形,高空作业,施工和场地狭窄,轨道不能整体施工,给测量带来难度。2、检修与生产交叉、施工场地下方有设备、产品,需实行有效保护措施。三、施工顺序拆除道轨、拆除二次灌浆层清基础表面 安装、校正、固定焊接垫板 定位放线轨道就位调整轨道压板焊接二次灌浆养护(养升)四、施工准备:1、人员配备:施工配备检修负责人 1 名、工长 2 名、技术员 2 名、安全员 2名、电工 2 名、焊工 12 名、力工 16 人,两班组,24 小时施工。2、机械配备:3、主要材料计划:材料名称单位数量备注钢板 δ20㎡40钢板 δ40㎡18钢板 δ6㎡3钢板 δ10㎡3钢板 δ3㎡1钢板 δ1㎡轨道压板个900轨道连接板套843km/m 配套轨道 43kg/m根912.5m/根设备名称单位数量备注10m³ 空压机台1强制式搅拌机台1水钻台4割枪工具套4水平仪套1扳手把2015 寸 10 把18 寸 10 把经纬仪套1电焊机台8带配电盘风镐个10汽车吊25t4 班组喜利得支30螺栓 M24套100带螺母焊电条 Φ4Kg750氧气瓶20乙炔瓶10灌浆料M³1122t工程布㎡100覆盖设备、材料五、 主要施工方案:1、定位放线轨道拆除前,2、道轨拆除(1)人工清理污土,有砼面部位拆除砼地面,焊工切割道轨压板,吊运废物。(2)用风镐拆除原有,二次灌浆后,人工清理洁净,最后用风管吹扫洁净,严禁有水渍与油污,严禁油污。3、植螺栓(1)测量定位放出所需植的螺栓孔,并用墨斗弹线,用红油漆标记。(2)、用水钻打孔 Φ24、350mm 深后,用棉布把内部集水清理洁净.(如有潮湿处用割枪烘干)。(3)、钻地脚螺栓孔时,螺栓孔应垂直,孔壁应完整,周围无裂缝和损伤,其平面位置偏差不得大于 2mm.(4)、地脚螺栓在孔中应垂直,无倾斜。(5)、螺栓植入用喜利得胶粘剂。(6)、注射粘着剂时应小心注射,直到硬化剂与主剂在混合端能同...
