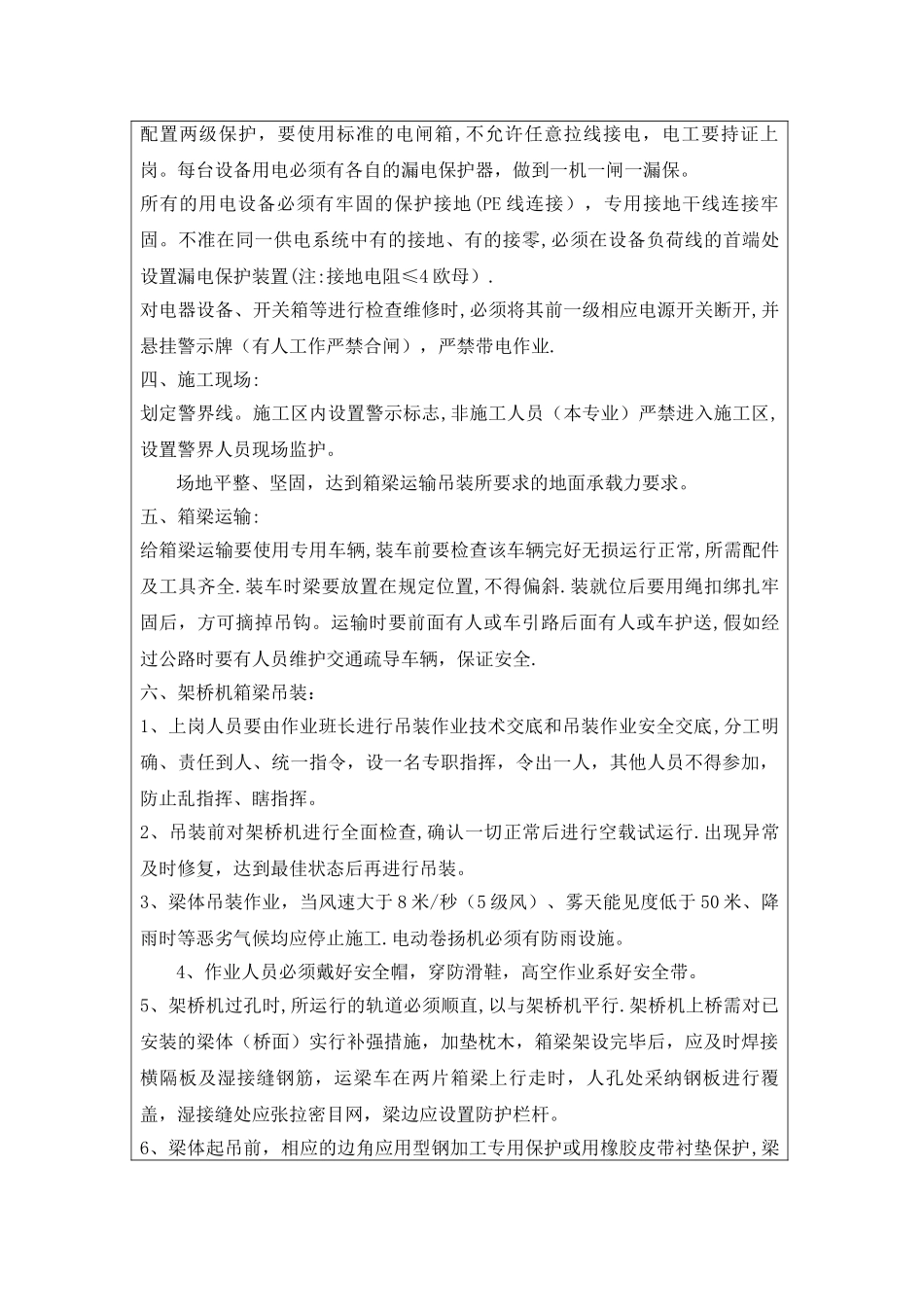

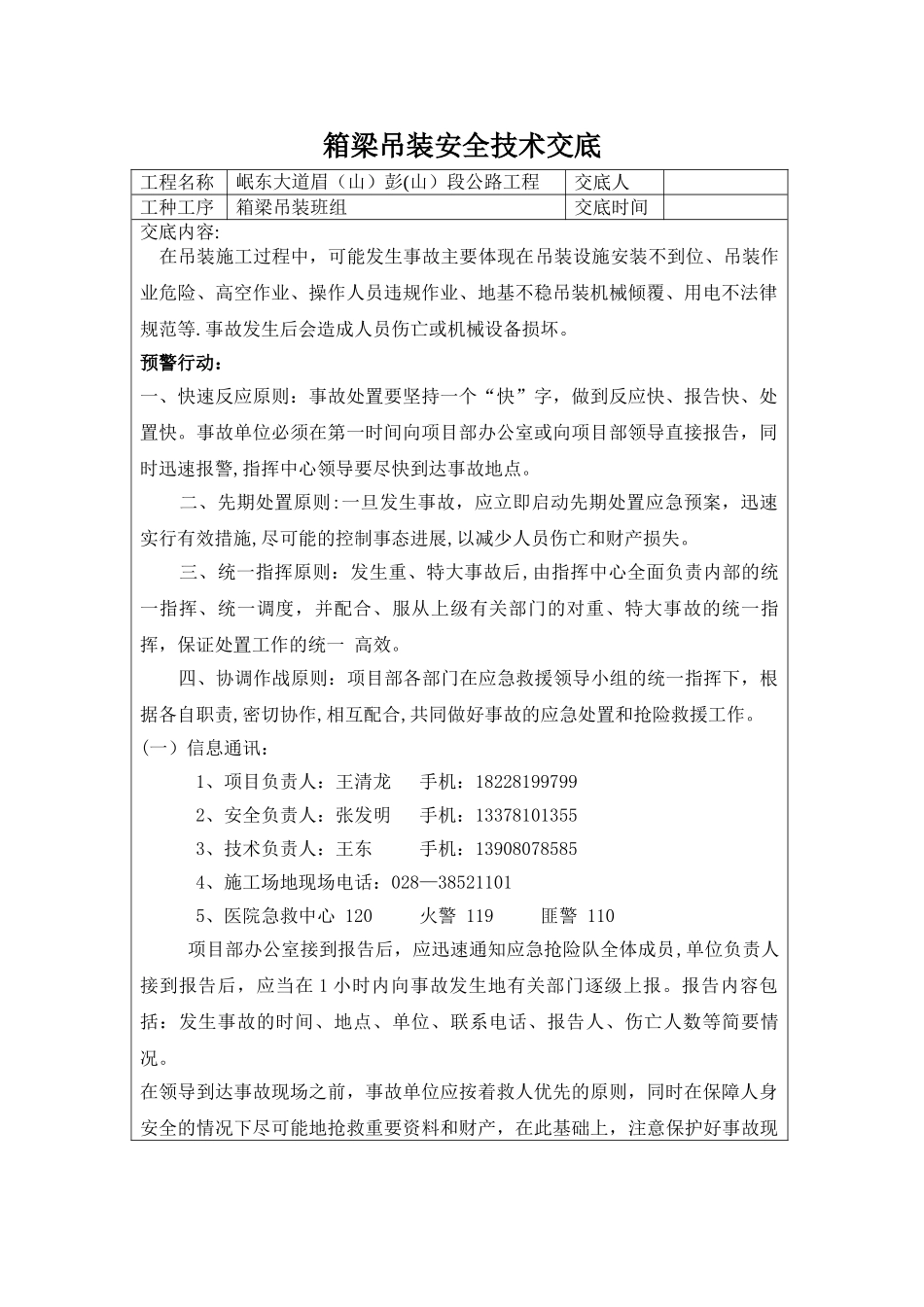

箱梁吊装安全技术交底工程名称岷东大道眉(山)彭(山)段公路工程交底人工种工序箱梁吊装班组交底时间交底内容: 在吊装施工过程中,可能发生事故主要体现在吊装设施安装不到位、吊装作业危险、高空作业、操作人员违规作业、地基不稳吊装机械倾覆、用电不法律规范等
事故发生后会造成人员伤亡或机械设备损坏
预警行动:一、快速反应原则:事故处置要坚持一个“快”字,做到反应快、报告快、处置快
事故单位必须在第一时间向项目部办公室或向项目部领导直接报告,同时迅速报警,指挥中心领导要尽快到达事故地点
二、先期处置原则:一旦发生事故,应立即启动先期处置应急预案,迅速实行有效措施,尽可能的控制事态进展,以减少人员伤亡和财产损失
三、统一指挥原则:发生重、特大事故后,由指挥中心全面负责内部的统一指挥、统一调度,并配合、服从上级有关部门的对重、特大事故的统一指挥,保证处置工作的统一 高效
四、协调作战原则:项目部各部门在应急救援领导小组的统一指挥下,根据各自职责,密切协作,相互配合,共同做好事故的应急处置和抢险救援工作

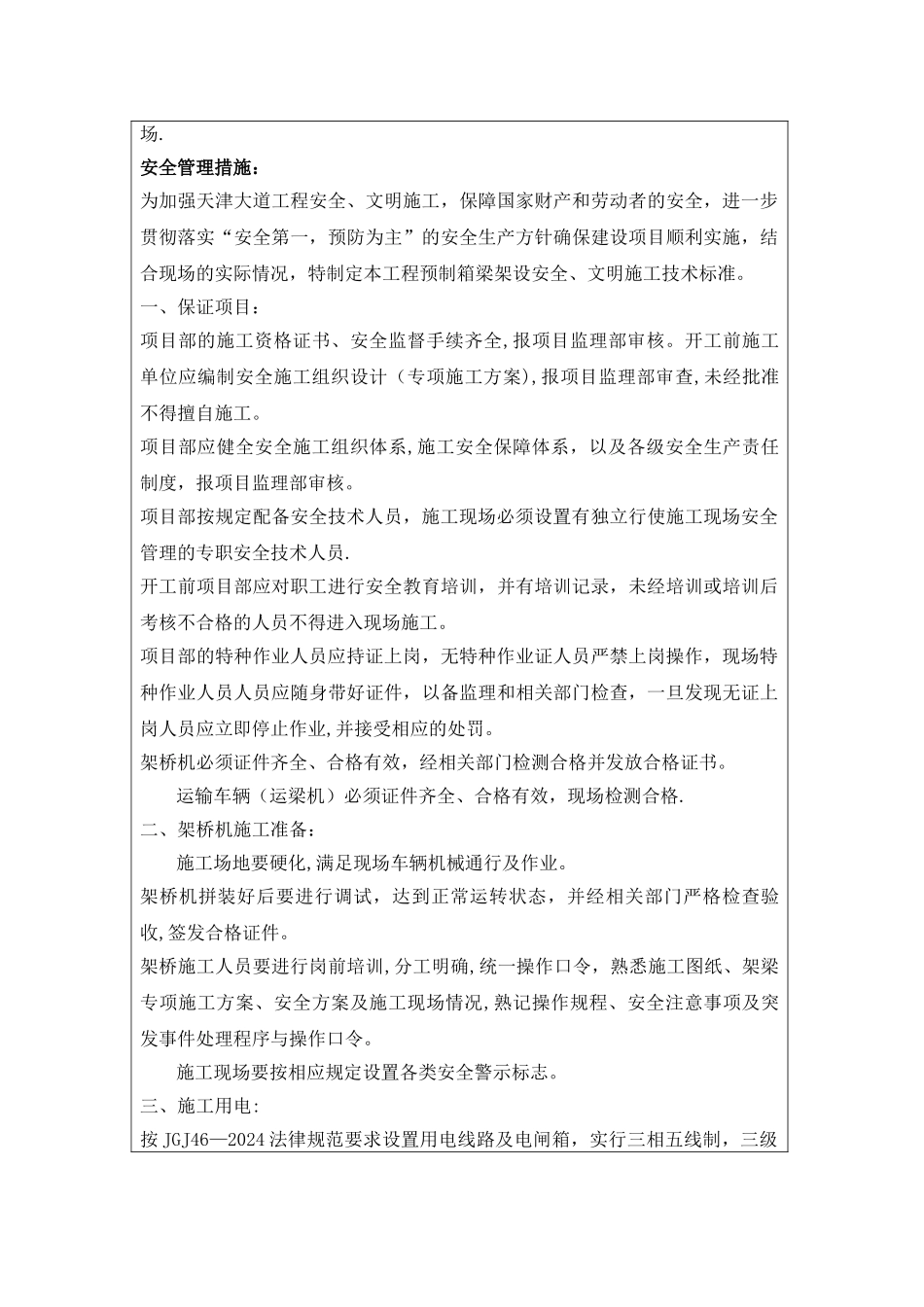

(一)信息通讯:1、项目负责人:王清龙 手机:182281997992、安全负责人:张发明 手机:133781013553、技术负责人:王东 手机:139080785854、施工场地现场电话:028—385211015、医院急救中心 120 火警 119 匪警 110 项目部办公室接到报告后,应迅速通知应急抢险队全体成员,单位负责人接到报告后,应当在 1 小时内向事故发生地有关部门逐级上报
报告内容包括:发生事故的时间、地点、单位、联系电话、报告人、伤亡人数等简要情况
在领导到达事故现场之前,事故单位应按着救人优先的原则,同时在保障人身安全的情况下尽可能地抢救重要资料和财产,在此基础上,注意保护好事故现场
安全管理措施:为加强天津大道工程安全、文明施工,保障国家财产和劳动者的安全,进
