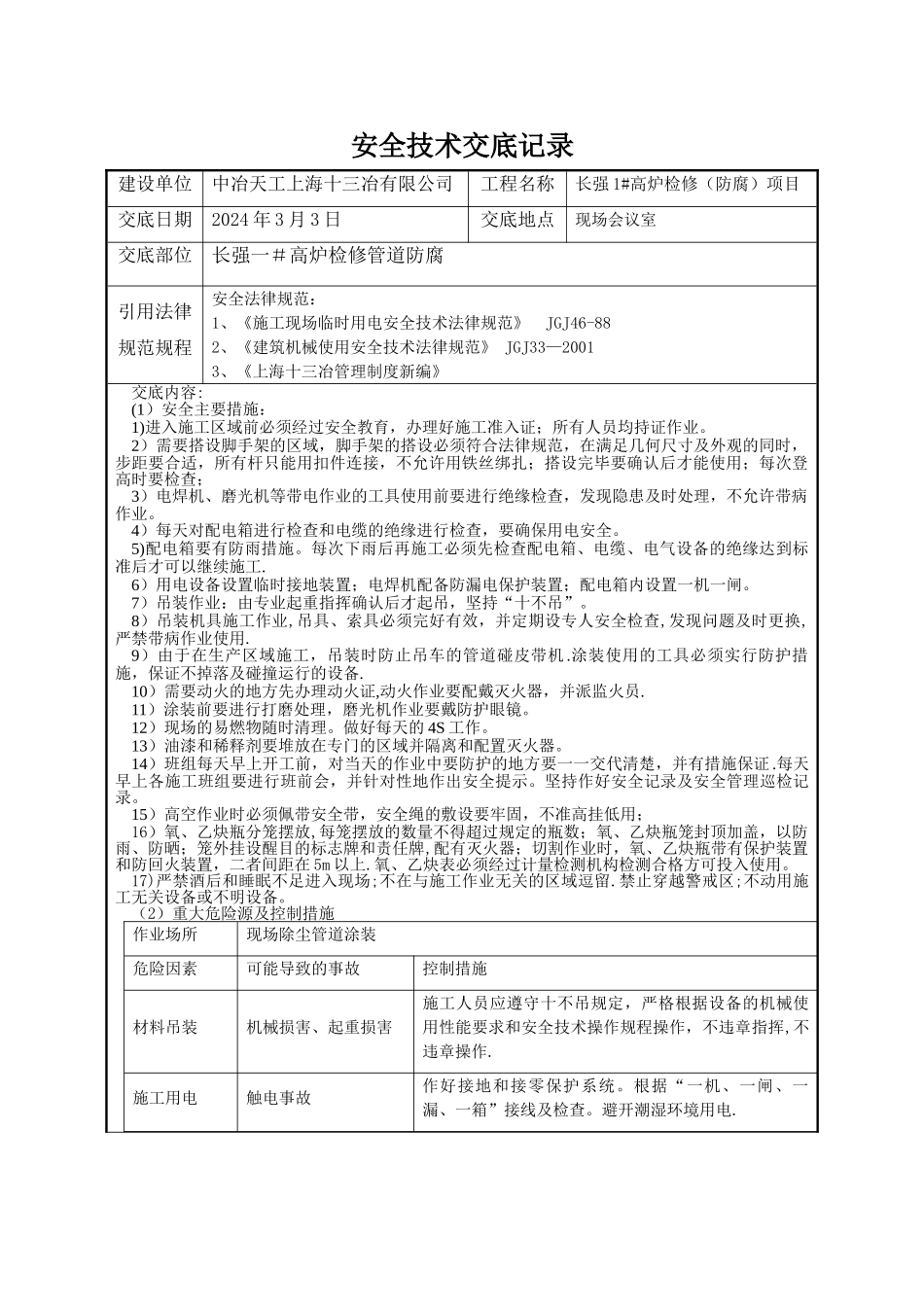

安全技术交底记录建设单位中冶天工上海十三冶有限公司工程名称长强 1#高炉检修(防腐)项目交底日期2024 年 3 月 3 日交底地点现场会议室交底部位长强一#高炉检修管道防腐引用法律规范规程安全法律规范:1、《施工现场临时用电安全技术法律规范》 JGJ46-882、《建筑机械使用安全技术法律规范》 JGJ33—20013、《上海十三冶管理制度新编》交底内容:(1)安全主要措施:1)进入施工区域前必须经过安全教育,办理好施工准入证;所有人员均持证作业
2)需要搭设脚手架的区域,脚手架的搭设必须符合法律规范,在满足几何尺寸及外观的同时,步距要合适,所有杆只能用扣件连接,不允许用铁丝绑扎;搭设完毕要确认后才能使用;每次登高时要检查;3)电焊机、磨光机等带电作业的工具使用前要进行绝缘检查,发现隐患及时处理,不允许带病作业
4)每天对配电箱进行检查和电缆的绝缘进行检查,要确保用电安全
5)配电箱要有防雨措施
每次下雨后再施工必须先检查配电箱、电缆、电气设备的绝缘达到标准后才可以继续施工
6)用电设备设置临时接地装置;电焊机配备防漏电保护装置;配电箱内设置一机一闸
7)吊装作业:由专业起重指挥确认后才起吊,坚持“十不吊”
8)吊装机具施工作业,吊具、索具必须完好有效,并定期设专人安全检查,发现问题及时更换,严禁带病作业使用
9)由于在生产区域施工,吊装时防止吊车的管道碰皮带机
涂装使用的工具必须实行防护措施,保证不掉落及碰撞运行的设备
10)需要动火的地方先办理动火证,动火作业要配戴灭火器,并派监火员
11)涂装前要进行打磨处理,磨光机作业要戴防护眼镜
12)现场的易燃物随时清理
做好每天的 4S 工作
13)油漆和稀释剂要堆放在专门的区域并隔离和配置灭火器
14)班组每天早上开工前,对当天的作业中要防护的地方要一一交代清楚,并有措施保证

每天早上各施工班组要进行班前会,并针对性地
