1、测量放样 基层施工完并经监理工程师验收合格后,侧石安装前,应校核道路中线,测设侧石安装控制桩,直线段桩距为 10m,曲线段不大于 5m,路口为 1~5m
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记
并测出钉子顶面高程,根据侧石设计高程进行标高控制
2、垫层浇捣 清土层完成(经纬仪抄平)后,周边从定位线外用 50*100 的木方作为混凝土垫层的外侧模板,周边贯穿,方木的上皮标高为垫层标高(必须用水准仪抄平)
混凝土采纳预制混凝土、标号为 C30,要求到现场的塌落度为 180±20; 混凝土浇注前,地面要洒水完全湿润,浇混凝土时要逐段完成
抄平常 ,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度
混凝土施工完毕,表面应无明显脚印,则可浇水养护,养护不可少于 7D
3、侧石检查 在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查
应轻拿轻放,避开损坏
强度不合格、色泽不一致、外观尺寸误差 5mm 以上的禁止使用
路缘石表面要求无裂纹、缺边、掉角、不方正等现象
4、侧石运输 按设计尺寸精确放样后,用运输车把侧石从预制场运到安装地点进行安装
侧石预制件在运输过程中,应轻拿轻放,避开损坏
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌
5、侧石安装 ①、统一采纳坐浆法施工,侧石垫层 C30 混凝土厚 18 cm
安装前,基础要先清理洁净,并保持湿润
安装时,采纳侧石内侧标线控制位置,侧石顶部标线控制高程,采纳水平尺控制平顺度
相邻侧石缝用 10mm 厚木条或塑料条控制,缝隙宽不应大于 13mm
②、路口段,事先计算好每段路口侧石块数,侧石调整块应用机械切割成型
侧石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观
③、侧石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整

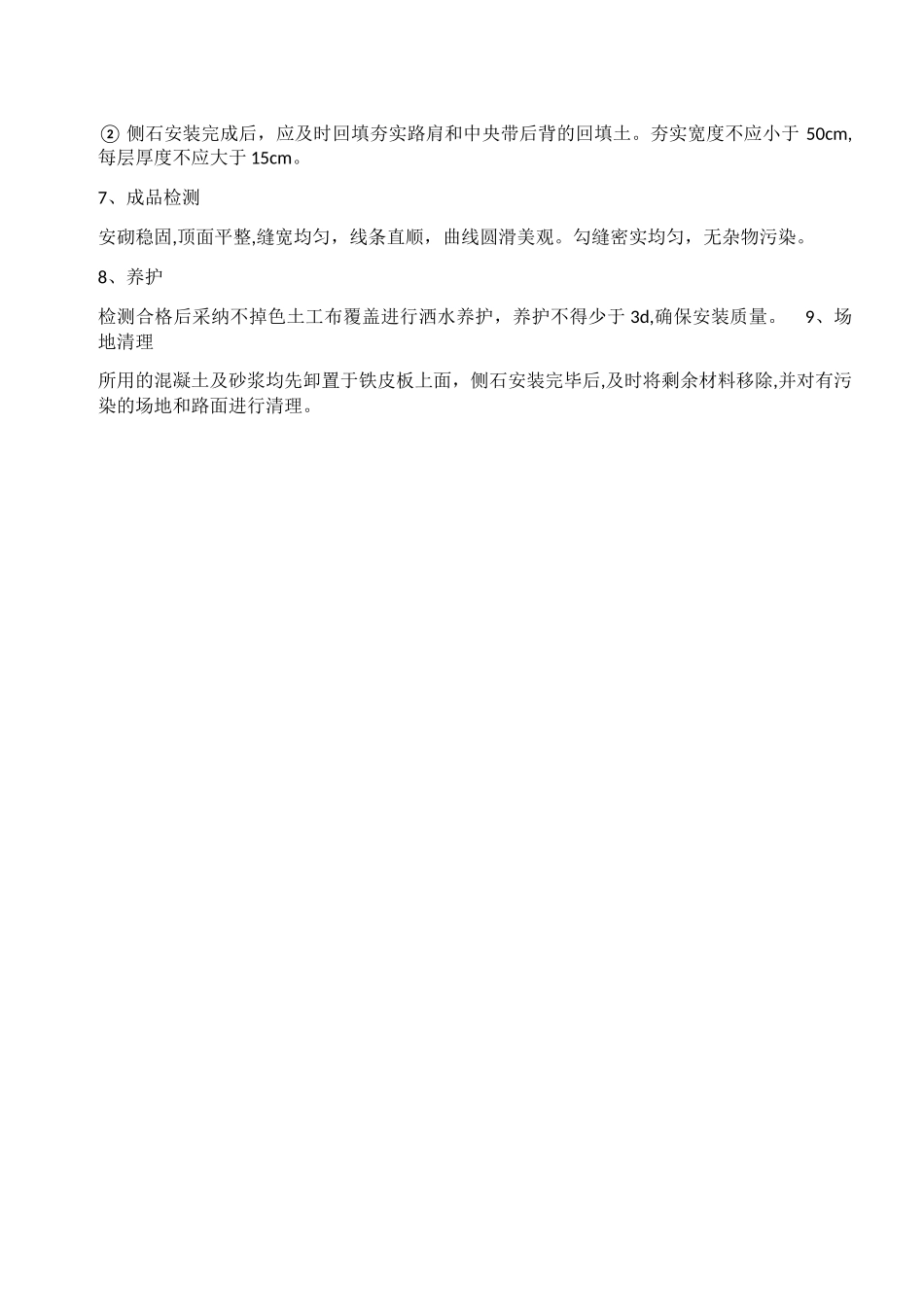

对侧石进行平面及高程检
