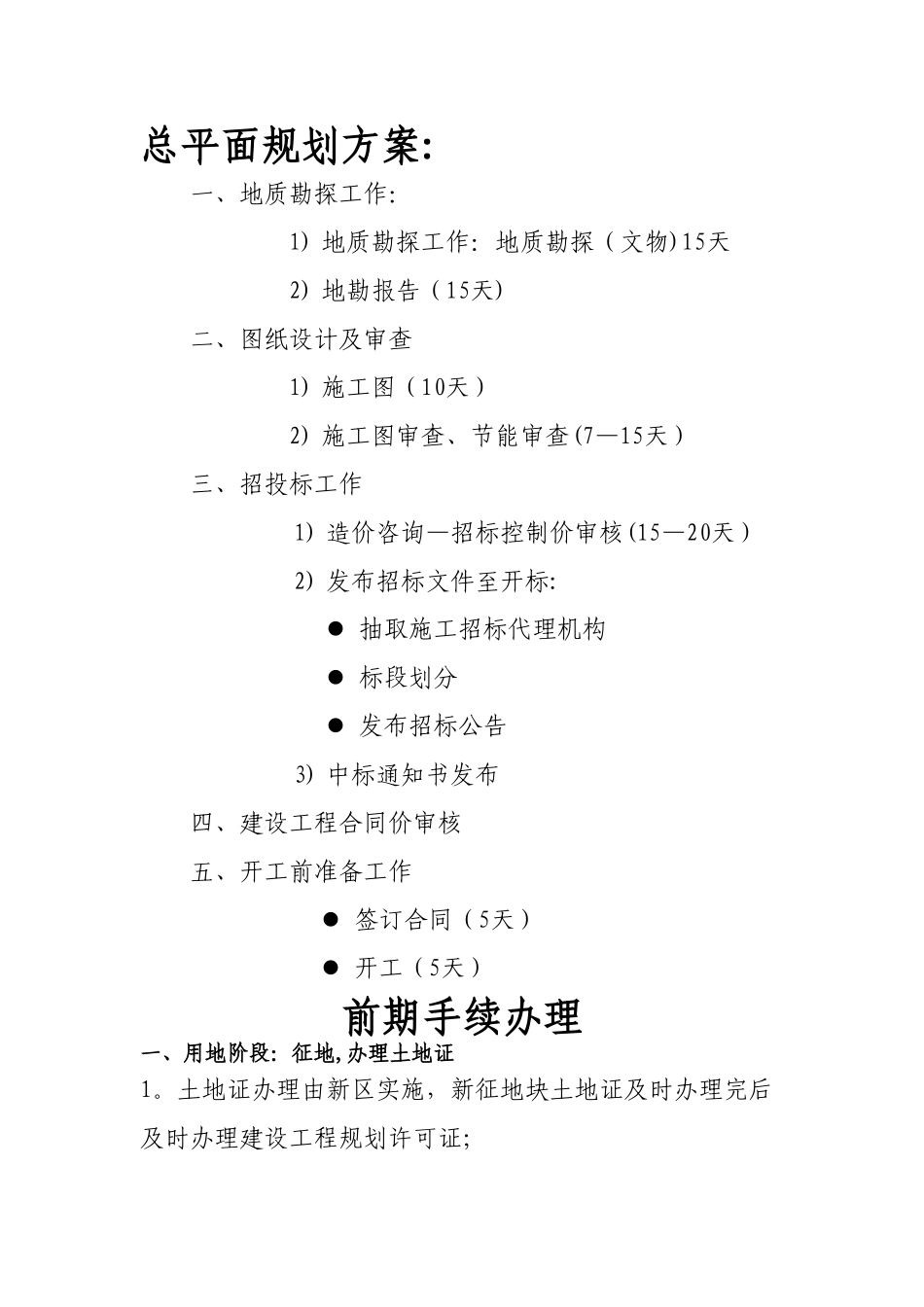

总平面规划方案:一、地质勘探工作:1) 地质勘探工作:地质勘探(文物)15天2) 地勘报告(15天)二、图纸设计及审查1) 施工图(10天)2) 施工图审查、节能审查(7—15天)三、招投标工作1) 造价咨询—招标控制价审核(15—20天)2) 发布招标文件至开标: 抽取施工招标代理机构 标段划分 发布招标公告3) 中标通知书发布四、建设工程合同价审核五、开工前准备工作 签订合同(5天) 开工(5天)前期手续办理一、用地阶段:征地,办理土地证1

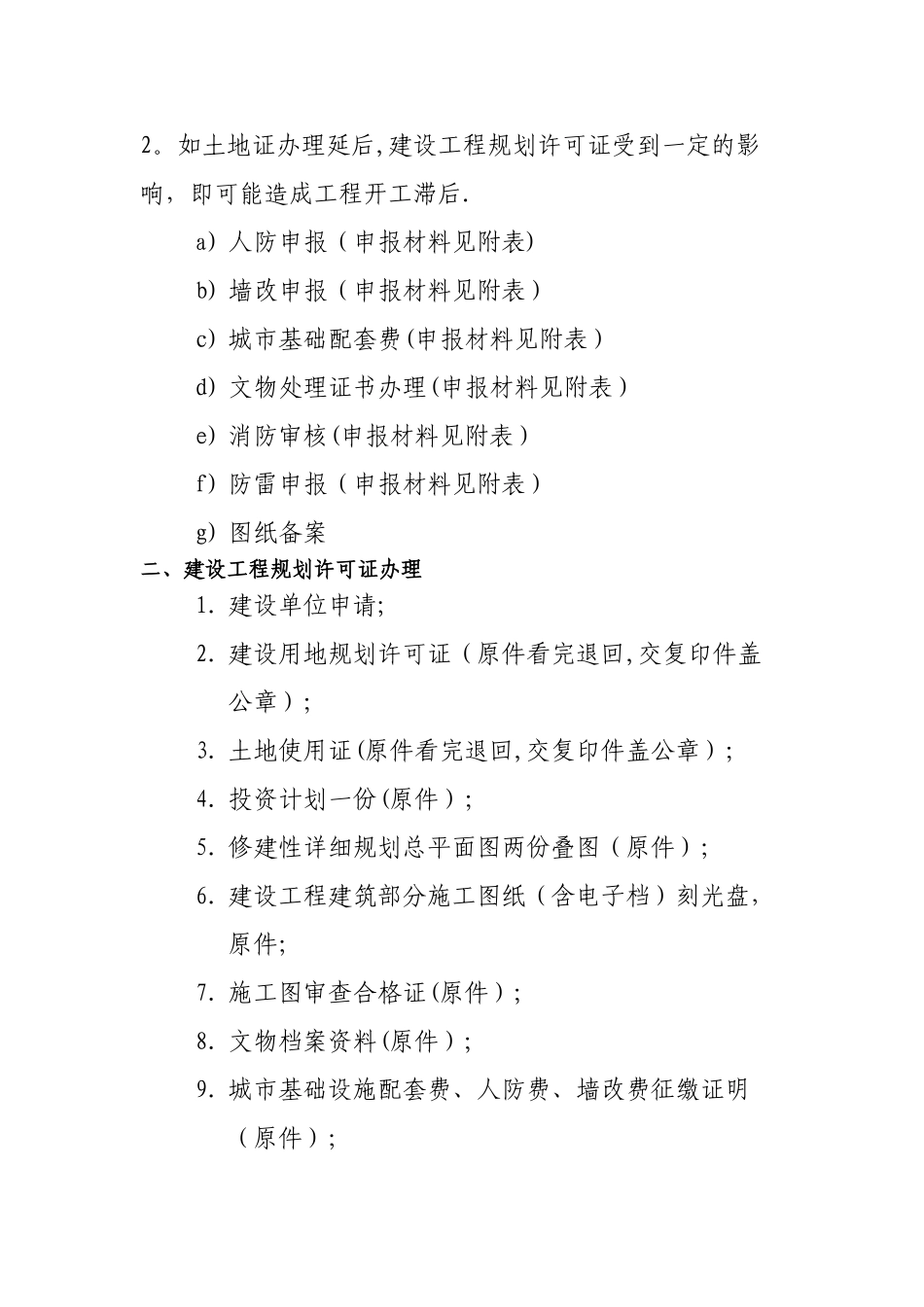

土地证办理由新区实施,新征地块土地证及时办理完后及时办理建设工程规划许可证;2
如土地证办理延后,建设工程规划许可证受到一定的影响,即可能造成工程开工滞后
a) 人防申报(申报材料见附表)b) 墙改申报(申报材料见附表)c) 城市基础配套费(申报材料见附表)d) 文物处理证书办理(申报材料见附表)e) 消防审核(申报材料见附表)f) 防雷申报(申报材料见附表)g) 图纸备案二、建设工程规划许可证办理1
建设单位申请;2
建设用地规划许可证(原件看完退回,交复印件盖公章);3
土地使用证(原件看完退回,交复印件盖公章);4
投资计划一份(原件);5
修建性详细规划总平面图两份叠图(原件);6
建设工程建筑部分施工图纸(含电子档)刻光盘,原件;7
施工图审查合格证(原件);8
文物档案资料(原件);9
城市基础设施配套费、人防费、墙改费征缴证明(原件);10

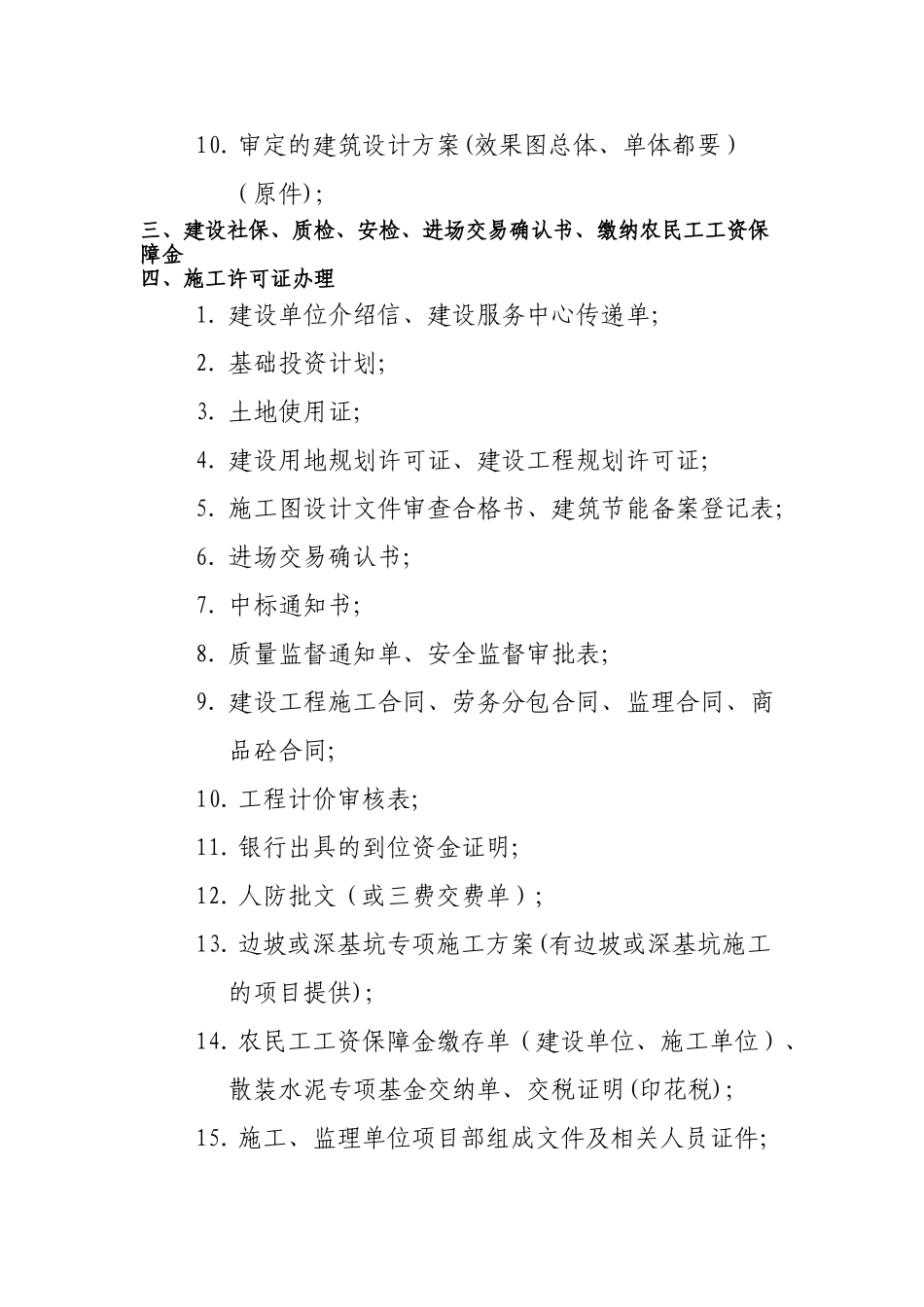

审定的建筑设计方案(效果图总体、单体都要)(原件);三、建设社保、质检、安检、进场交易确认书、缴纳农民工工资保障金四、施工许可证办理1
建设单位介绍信、建设服务中心传递单;2
基础投资计划;3
土地使用证;4
建设用地规划许可证、建设工程规划许可证;5
施工图设计文件审查合格书、建筑节能备案登记表;6
进场交易确认书;7
中标通知书;8
