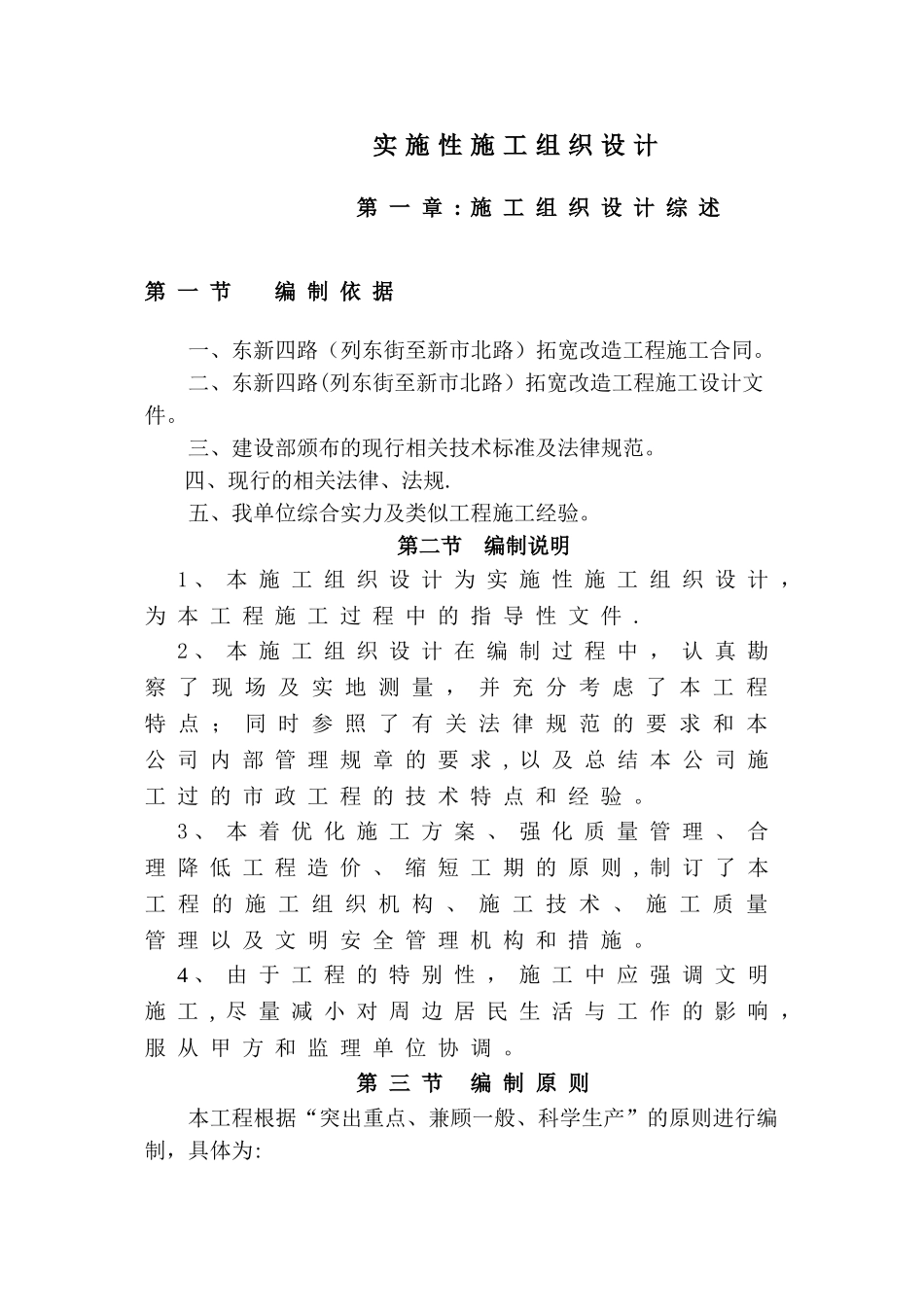

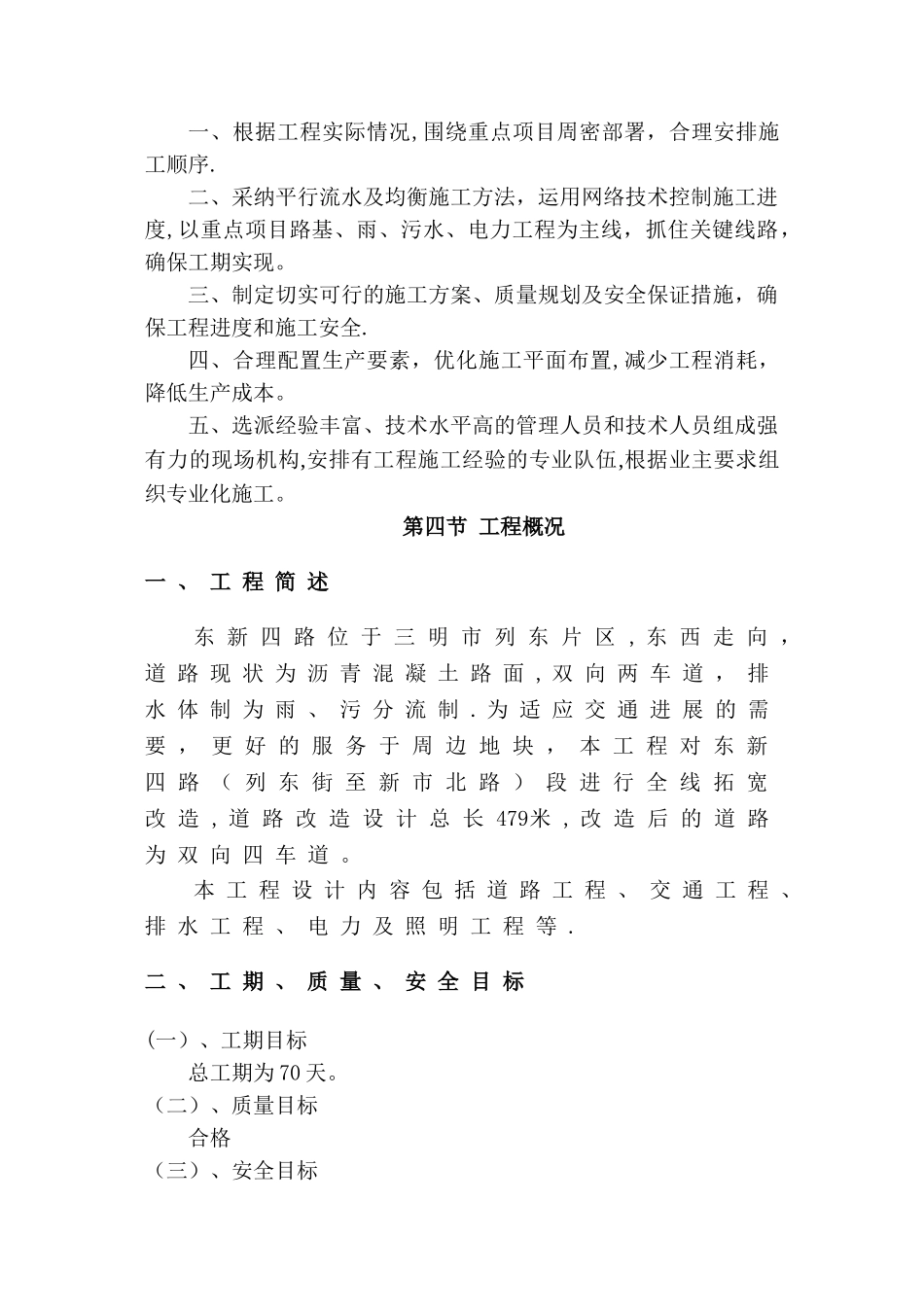

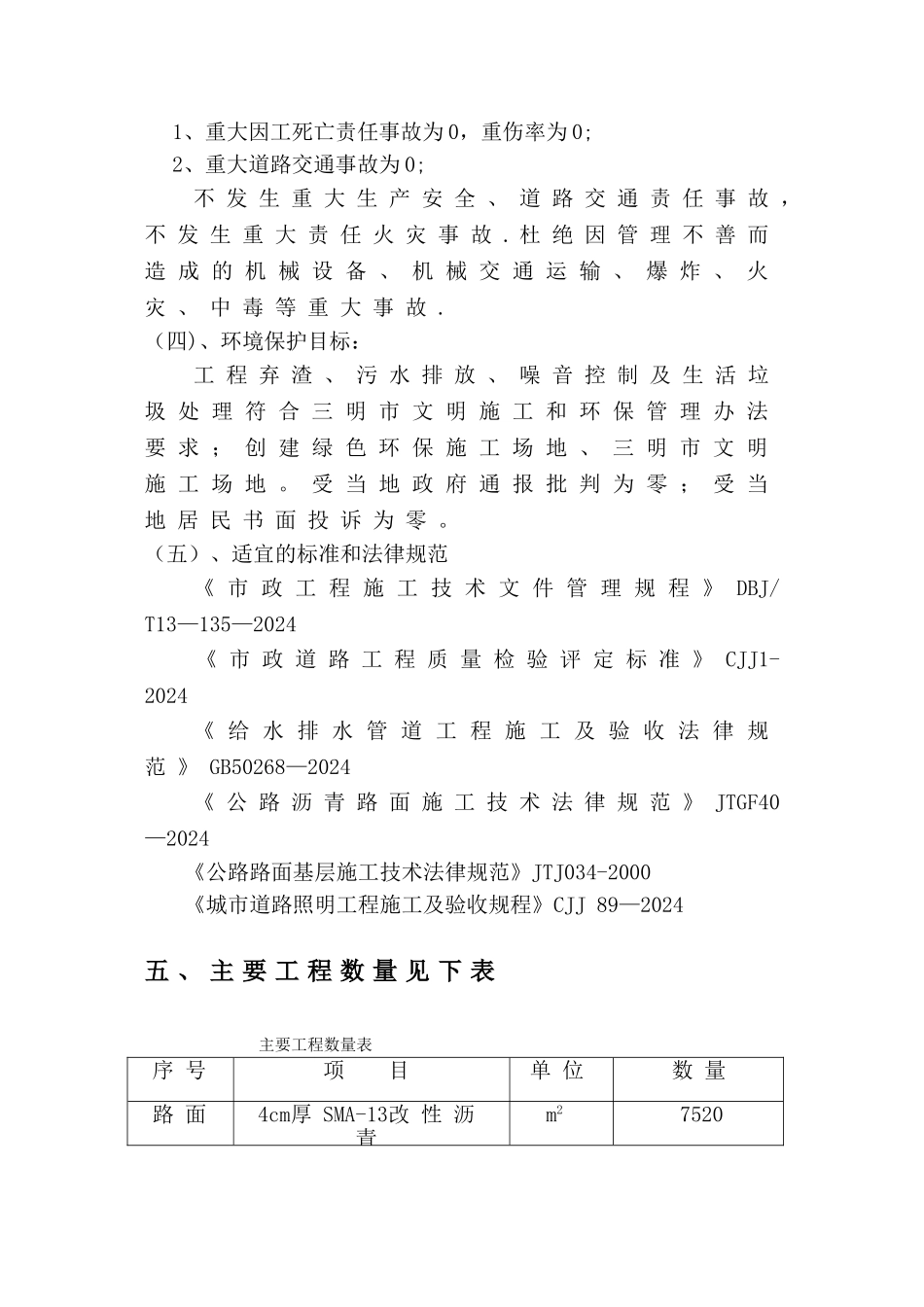

实 施 性 施 工 组 织 设 计第 一 章 : 施 工 组 织 设 计 综 述第 一 节 编 制 依 据一、东新四路(列东街至新市北路)拓宽改造工程施工合同。二、东新四路(列东街至新市北路)拓宽改造工程施工设计文件。 三、建设部颁布的现行相关技术标准及法律规范。四、现行的相关法律、法规.五、我单位综合实力及类似工程施工经验。第二节 编制说明1 、 本 施 工 组 织 设 计 为 实 施 性 施 工 组 织 设 计 ,为 本 工 程 施 工 过 程 中 的 指 导 性 文 件 . 2 、 本 施 工 组 织 设 计 在 编 制 过 程 中 , 认 真 勘察 了 现 场 及 实 地 测 量 , 并 充 分 考 虑 了 本 工 程特 点 ; 同 时 参 照 了 有 关 法 律 规 范 的 要 求 和 本公 司 内 部 管 理 规 章 的 要 求 , 以 及 总 结 本 公 司 施工 过 的 市 政 工 程 的 技 术 特 点 和 经 验 。3 、 本 着 优 化 施 工 方 案 、 强 化 质 量 管 理 、 合理 降 低 工 程 造 价 、 缩 短 工 期 的 原 则 , 制 订 了 本工 程 的 施 工 组 织 机 构 、 施 工 技 术 、 施 工 质 量管 理 以 及 文 明 安 全 管 理 机 构 和 措 施 。4 、 由 于 工 程 的 特 别 性 , 施 工 中 应 强 调 文 明施 工 , 尽 量 减 小 对 周 边 居 民 生 活 与 工 作 的 影 响 ,服 从 甲 方 和 监 理 单 位 协 调 。第 三 节 编 制 原 则本工程根据“突出重点、兼顾一般、科学生产”的原则进行编制,具体为:一、根据工程实际情况,围绕重点项目周密部署,合理安排施工顺序.二、采纳平行流水及均衡施工方法,运用网络技术控制施工进度,以重点项目路基、雨、污水、电力工程为主线,抓住关键线路,确保工期实现。三、制定切实可行的施工方案、质量规划及安全保证措施,确保工程进度和施工安全.四、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。五、选派经验丰富、技术水平高的管理人员和技术人员组成强有力的现场机构,安排有工程施工经验的专业队伍,根据业主要求组织专业化施工。第四节 工程概况一 、 工 程 简 述东 新 四 路 位 于 三 明 市 列 东 片 区 , 东 西 走 向 ,道 路 现 ...
