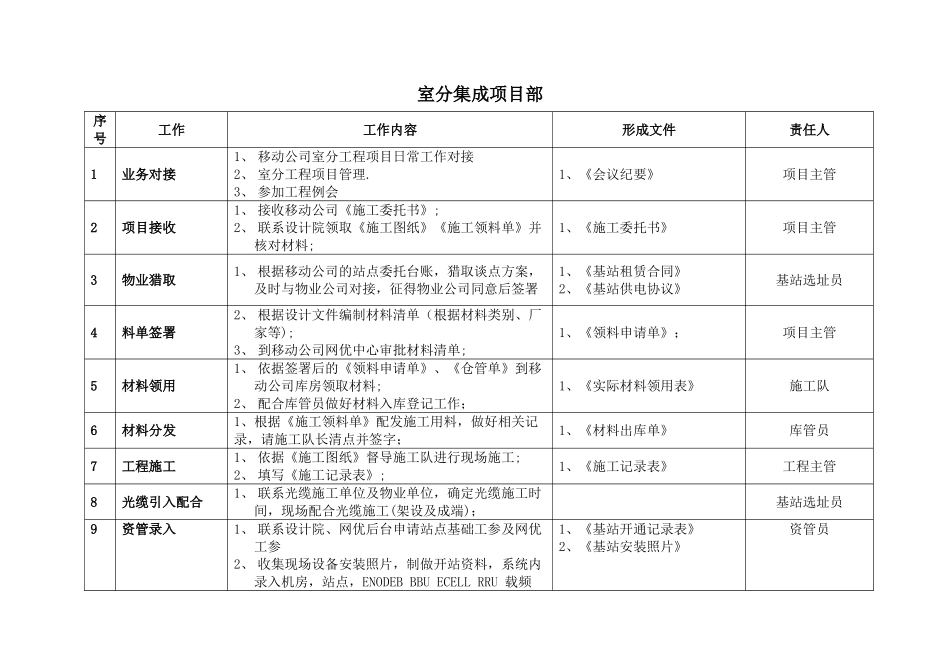

室分集成项目部序号工作工作内容形成文件责任人1业务对接1、 移动公司室分工程项目日常工作对接2、 室分工程项目管理
3、 参加工程例会1、《会议纪要》项目主管2项目接收1、 接收移动公司《施工委托书》;2、 联系设计院领取《施工图纸》《施工领料单》并核对材料;1、《施工委托书》项目主管3物业猎取1、 根据移动公司的站点委托台账,猎取谈点方案,及时与物业公司对接,征得物业公司同意后签署1、《基站租赁合同》2、《基站供电协议》基站选址员4料单签署2、 根据设计文件编制材料清单(根据材料类别、厂家等);3、 到移动公司网优中心审批材料清单;1、《领料申请单》;项目主管5材料领用1、 依据签署后的《领料申请单》、《仓管单》到移动公司库房领取材料;2、 配合库管员做好材料入库登记工作;1、《实际材料领用表》施工队6材料分发1、根据《施工领料单》配发施工用料,做好相关记录,请施工队长清点并签字;1、《材料出库单》库管员7工程施工1、 依据《施工图纸》督导施工队进行现场施工;2、 填写《施工记录表》;1、《施工记录表》工程主管8光缆引入配合1、 联系光缆施工单位及物业单位,确定光缆施工时间,现场配合光缆施工(架设及成端);基站选址员9资管录入1、 联系设计院、网优后台申请站点基础工参及网优工参2、 收集现场设备安装照片,制做开站资料,系统内录入机房,站点,ENODEB BBU ECELL RRU 载频 1、《基站开通记录表》2、《基站安装照片》资管员分布系统3、 提交工单,做电路调度,提沟通程到开站数据制作环节,站点开通后上传图纸;待归档审核环节时提交归档
10设备开通1、 传输开通配合;2、 信源设备开通配合(爱立信/大唐/华为/中兴);3、 RRU 设备跳纤接入
;1、《设备开通记录表》2、《设备跳纤记录表》施工队11退料1、工程完工后,督促施工队向库房进行余料退库,并计算材料实际用
