玻璃钢化粪池施工方案工程名称:工程地点:施工单位:编制人:编制日期:2024 年 11 月 16 日项目经理:审核日期:目录一、工程概况……………………………………………………………………
2二、编制依据……………………………………………………………………
2三、施工方案……………………………………………………………………

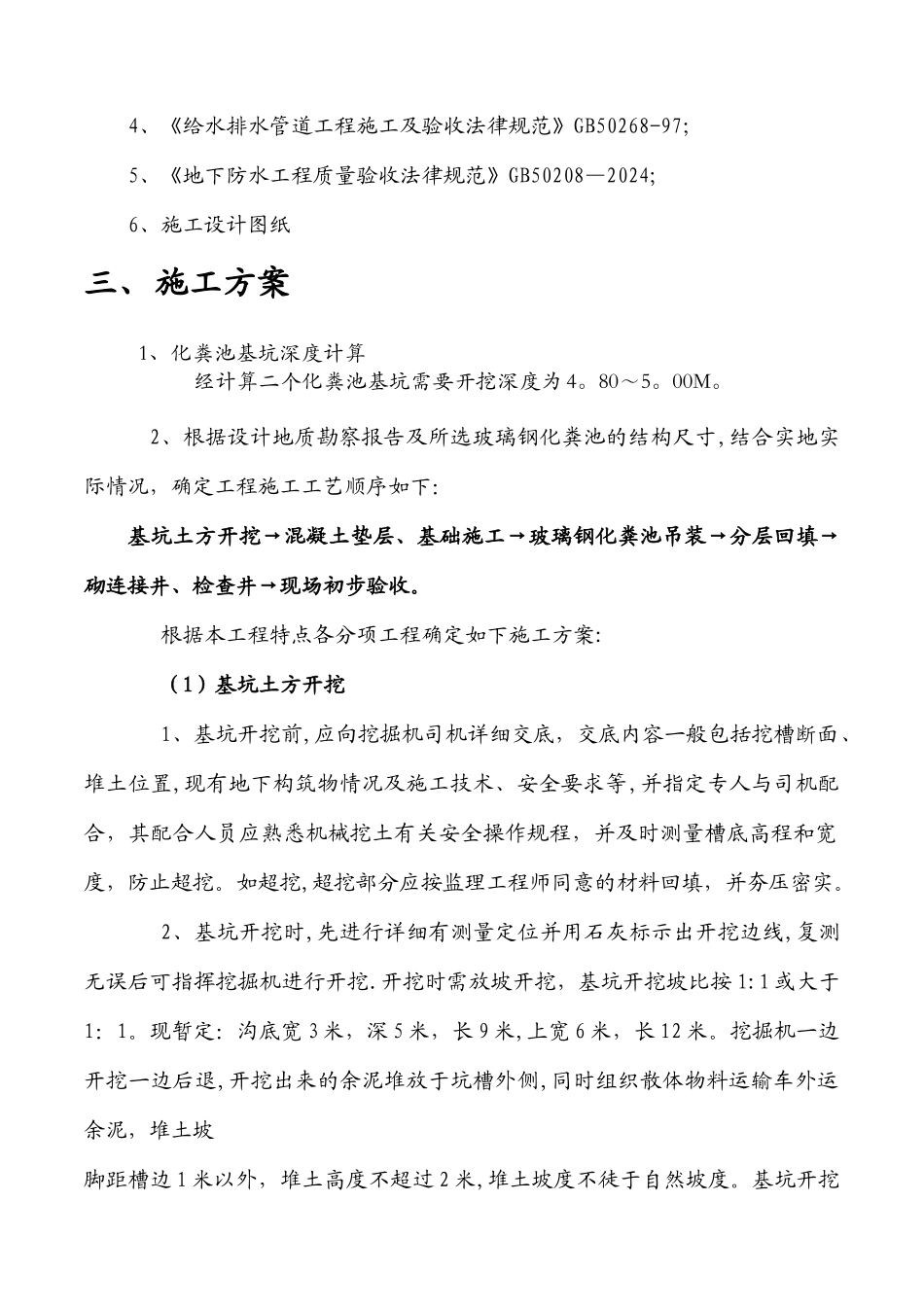

2(1)基坑土方开挖…………………………………………………………
3(2)垫层、基础施工………………………………………………………
3(3)玻璃钢化粪池吊装……………………………………………………

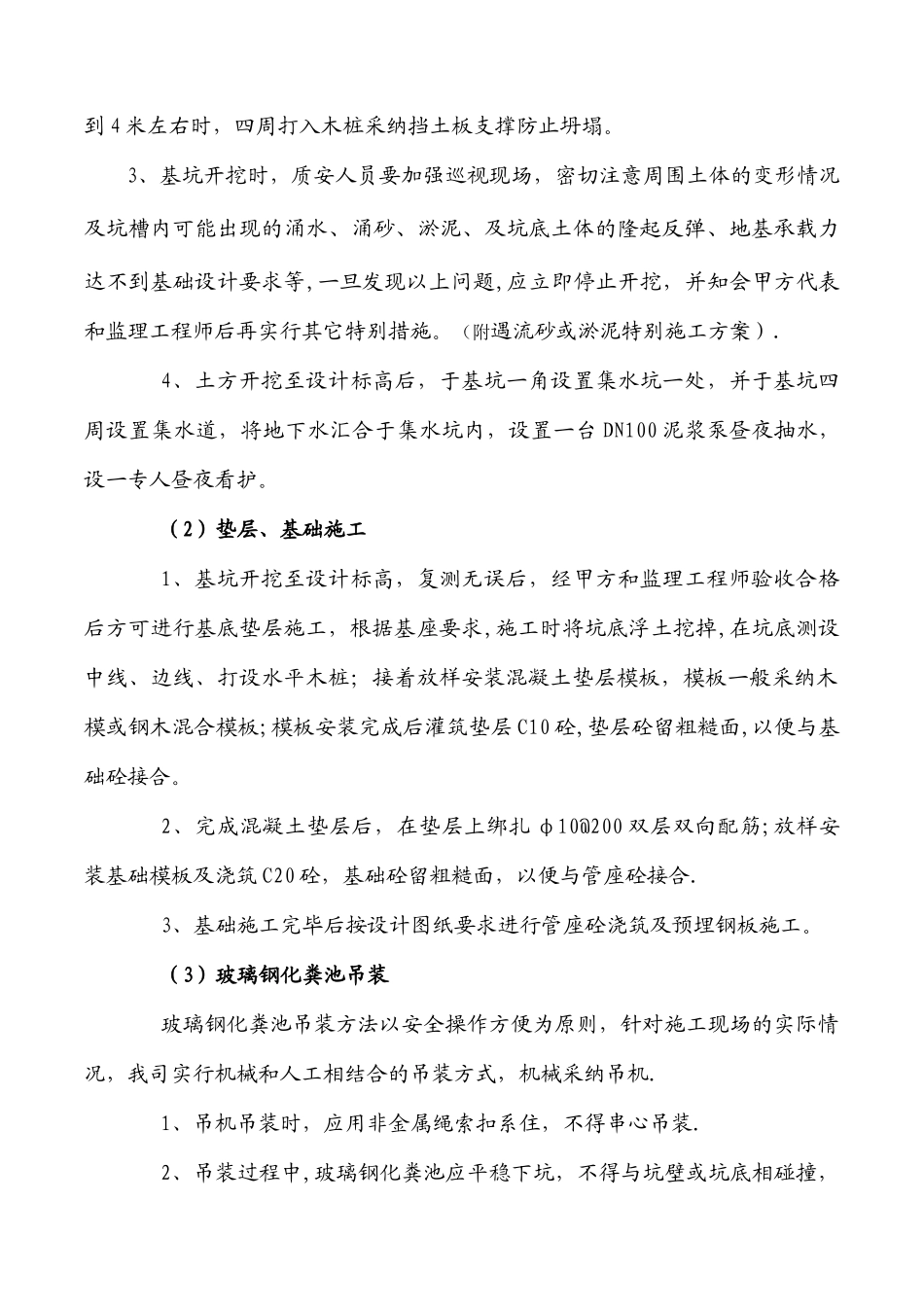

4(4)分层回填……………………………………………………………
5(5)砌连接井、检查井……………………………………………………
5(6)现场初步验收…………………………………………………………
7四、施工质量管理……………………………………………………………
7(1)砌体工程(连接井、检查井)施工质量管理……………………
7(2)钢筋工程施工质量管理…………………………………
7(3)模板工程施工质量管理………………………………
8(4)砼工程施工质量管理…………………………………
10一、工程概况本工程位于
二、编制依据1、《建筑地基基础工程施工质量验收法律规范》GB50202—2024;2、《混凝土结构工程施工质量验收法律规范》GB50204-2001;3、《砌体工程施工质量验收法律规范》GB50203-2024;4、《给水排水管道工程施工及验收法律规范》GB50268-97;5、《地下防水工程质量验收法律规范》GB50208—2024;6、施工设计图纸三、施工方案1、化粪池基坑深度计算经计算二个化粪池基坑需要开挖深度为 4
2、根据设计地质勘察报告及所选玻璃钢化粪池
