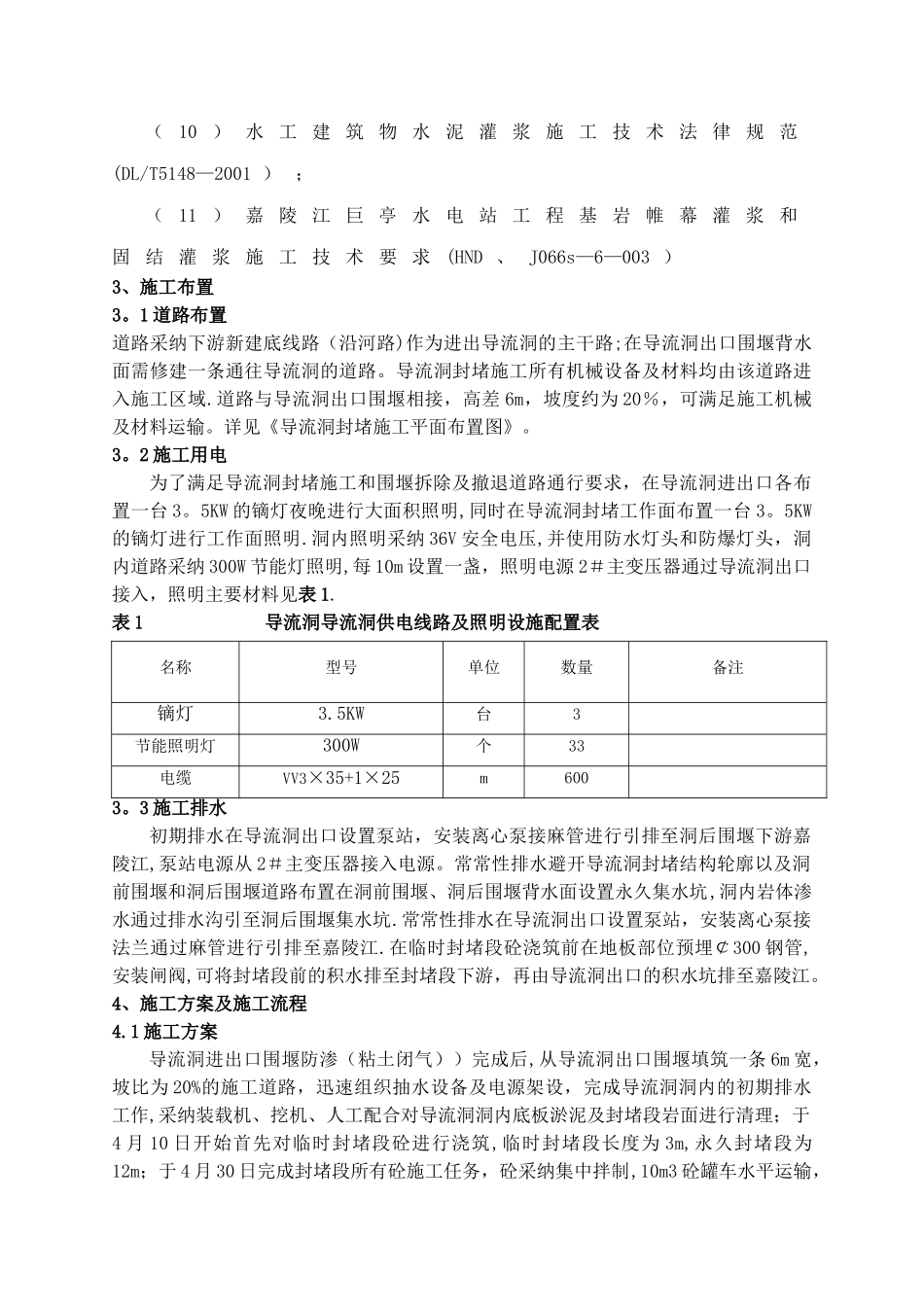

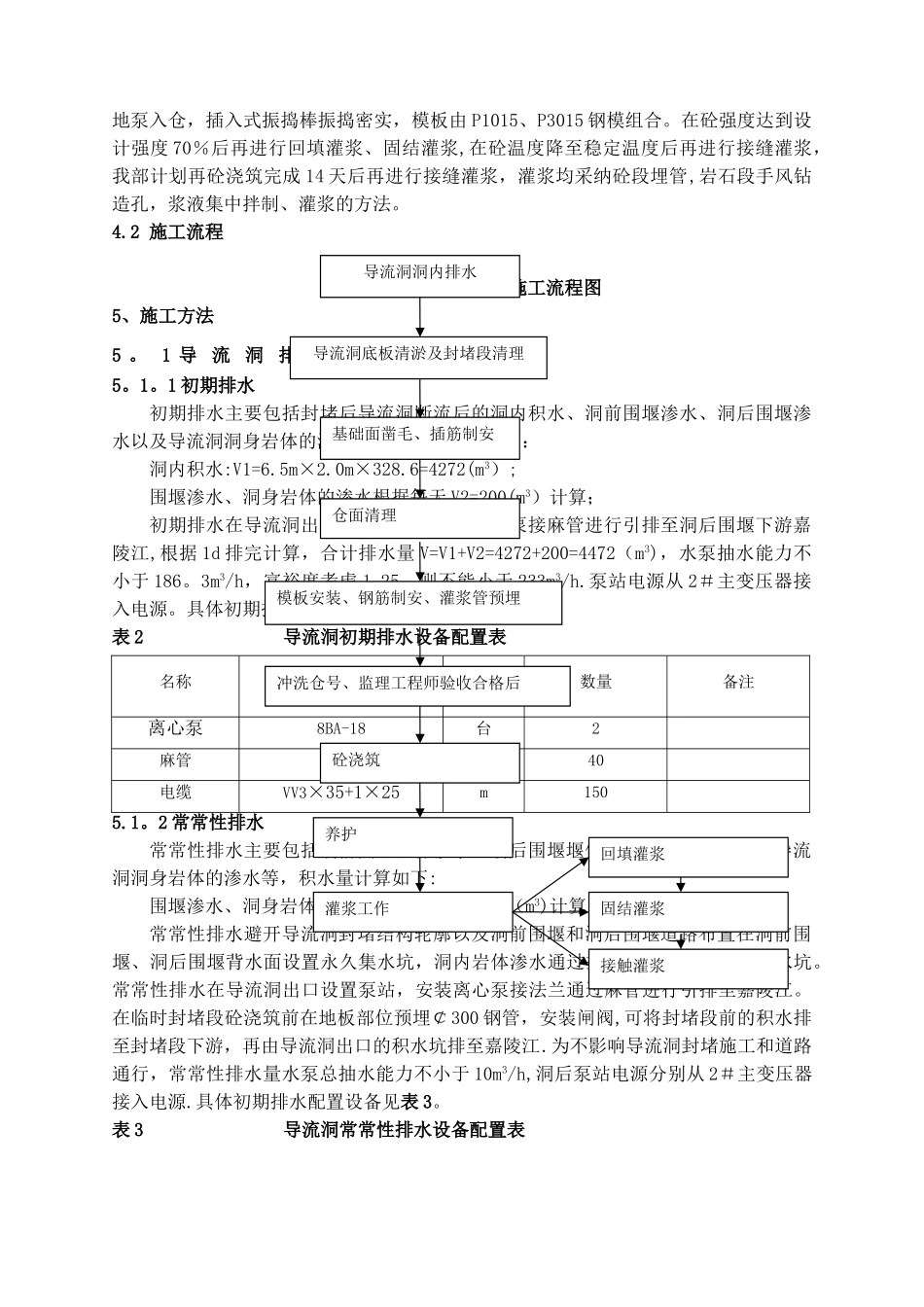

导流洞封堵施工方案1、工程概况导流隧洞:导流隧洞工程已于 2024 年 6 月底建成完工。导流洞于 2010 年 11 月 10日顺利导流,至今运行良好。导流隧洞设计导流时段为 11 月~4 月,导流流量为417m³/s。导流隧洞布置于左岸,进口底板高程 576。0m,出口底板高程 575。0m,隧洞长 295。87m,断面型状为城门洞型,净断面尺寸(宽×高)为 6。5×6。5m,导流洞进口未设计封堵闸门.目前泄洪闸及厂房基坑内施工项目已经全部完成,根据巨亭电站总进度计划,于 2024 年 3 月 31 日前上下游围堰拆除、泄洪闸过流,在 4~5 月份进行导流洞封堵。根据设计联系单(巨亭—施工—11),导流洞封堵围堰设计标准采纳 4 月份 5 年一遇洪水标准,对应流量 417m3/s,(与 2024 年度工程度汛报告设计标准不符)上游围堰设计顶高程 585.0m,下游围堰设计顶高 580。0m,上、下游均采纳土石围堰形式(导流洞封堵上下游围堰典型断面图见附图)。目前河床流量为 90m3/s 左右,导流洞进口水位 579m、下游水位 577m。2、编制依据(1 ) 依 据 湖 南 设 计 院 导 流 洞 封 堵 图 纸 (HND/J066S—6-24 ~ 29 ) ;( 2 ) 3 月 24 日 在 业 主 汉 中 公 司 总 部 召 开 的 会 议精 神 : 导 流 洞 封 堵 段 不 再 扩 挖 , 封 堵 段 加 长 至 15m,分 临 时 封 堵 段 3m 和 永 久 封 堵 段 12m;( 3) 嘉 陵 江 巨 亭 水 电 站 厂 房 、 厂 房 及 附 属 工 程施 工 招 标 投 标 文 件 、 合 同 文 件 ;( 4 ) 水 利 水 电 工 程 施 工 组 织 设 计 法 律 规 范( SL303-2024 ) ;( 5 ) 水 工 混 凝 土 施 工 法 律 规 范 (DL/T5144—2001 ) ;(6 ) 水 工 混 凝 土 钢 筋 施 工 法 律 规 范 (DL/T5169—2024 ) ;(7) 钢 筋 焊 接 及 验 收 法 律 规 范 (JGJl8-96) ;(8 ) 水 电 水 利 工 程 模 板 施 工 法 律 规 范(DL/T5110—2000 ) ;( 9 ) 水 工 混 凝 土 试 验 规 程 ( DL/T5150—2001 ) ;( 10 ) 水 工 建 筑 物 水 泥 灌 浆 施 工 技 术 法 律 规 范(DL/T5148—2001 ) ;( 11 ) 嘉 陵 江 巨 亭 水 电 站 工 程 基 岩 帷 幕 灌 浆 和固 结 灌 浆 施 工 技...
