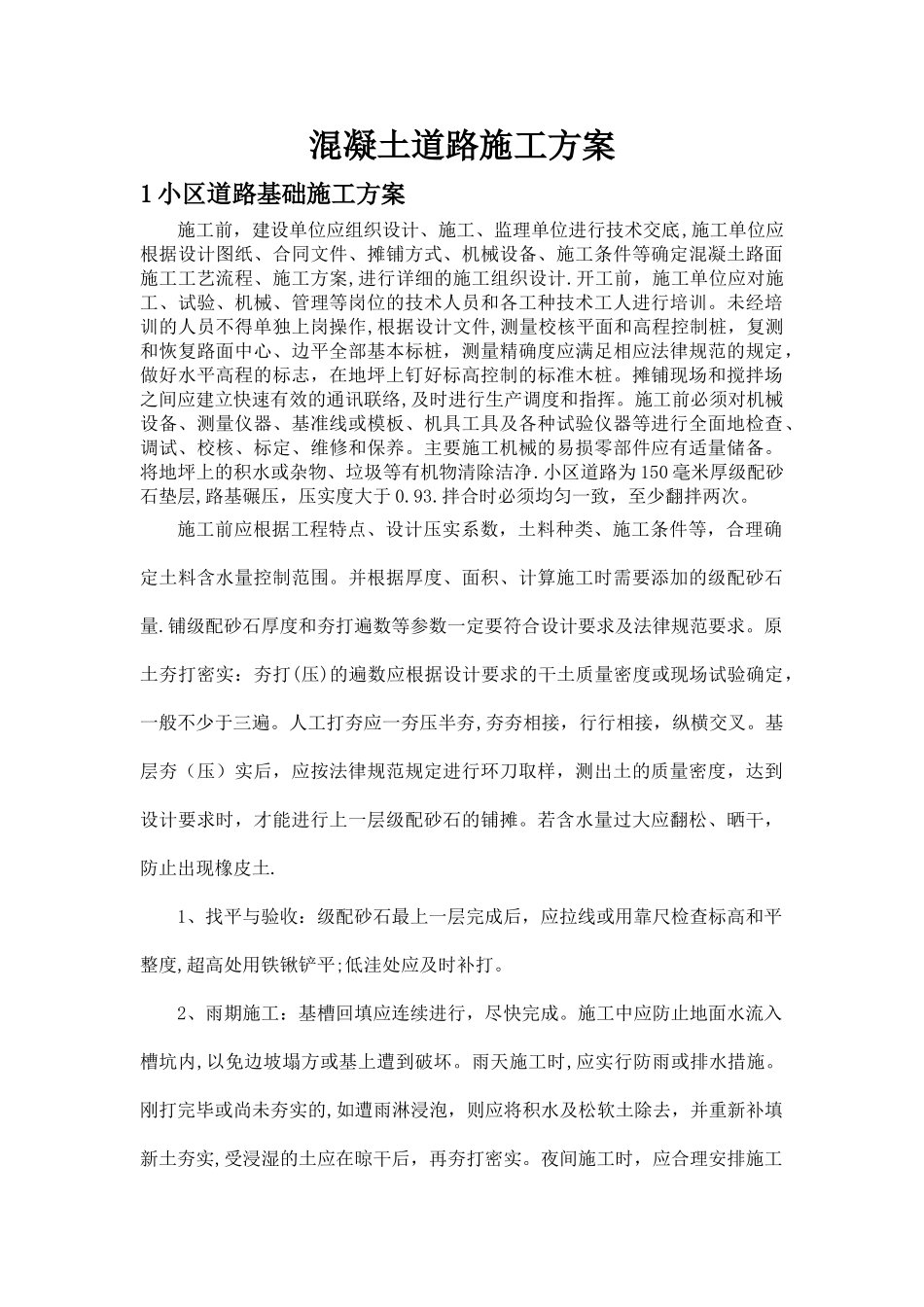

混凝土道路施工方案1 小区道路基础施工方案施工前,建设单位应组织设计、施工、监理单位进行技术交底,施工单位应根据设计图纸、合同文件、摊铺方式、机械设备、施工条件等确定混凝土路面施工工艺流程、施工方案,进行详细的施工组织设计
开工前,施工单位应对施工、试验、机械、管理等岗位的技术人员和各工种技术工人进行培训
未经培训的人员不得单独上岗操作,根据设计文件,测量校核平面和高程控制桩,复测和恢复路面中心、边平全部基本标桩,测量精确度应满足相应法律规范的规定,做好水平高程的标志,在地坪上钉好标高控制的标准木桩
摊铺现场和搅拌场之间应建立快速有效的通讯联络,及时进行生产调度和指挥
施工前必须对机械设备、测量仪器、基准线或模板、机具工具及各种试验仪器等进行全面地检查、调试、校核、标定、维修和保养
主要施工机械的易损零部件应有适量储备
将地坪上的积水或杂物、垃圾等有机物清除洁净
小区道路为 150 毫米厚级配砂石垫层,路基碾压,压实度大于 0
拌合时必须均匀一致,至少翻拌两次
施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围
并根据厚度、面积、计算施工时需要添加的级配砂石量
铺级配砂石厚度和夯打遍数等参数一定要符合设计要求及法律规范要求
原土夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍
人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉
基层夯(压)实后,应按法律规范规定进行环刀取样,测出土的质量密度,达到设计要求时,才能进行上一层级配砂石的铺摊
若含水量过大应翻松、晒干,防止出现橡皮土
1、找平与验收:级配砂石最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打
2、雨期施工:基槽回填应连续进行,尽快完成
施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏
雨天施工时,应
