屋面保温工程施工技术交底工程名称万信·水岸逸都 4#楼施工单位陕西宏远建设(集团)有限公司交底部位屋面保温工程交底日期201 年月日交底提要:一般工业与民用建筑,采纳半硬质矿(岩)棉板的保温屋面工程
交底内容: 一、材料要求60mm 厚半硬质岩棉板,保温板出厂合格证、检测报告、企业法人营业执造等质量证明文件齐全
二、主要机具钢卷尺、美工刀、白线、墨斗等
三、作业条件:1
屋面基层施工完毕,并经检查办理交接验收手续
屋面上的地锚及其他露出物已清除掉,残留的痕迹已铲平,抹入灰浆层内,屋面清理洁净,方可进行下道工序施工
基层表面洁净、平整、干燥,无凸凹不平、松散、裂纹、起鼓等现象
3.穿过屋面和女儿墙等结构的管道根部,已用 C20 细石混凝土填塞密实,做好转角处理,管子固定牢固
60mm 厚半硬质岩棉板已经运到现场,并堆放在平整坚实场地上保护、覆盖好,防止损坏、受潮、雨淋或污染
四、操作工艺1、清理基层:将屋面上的垃圾、杂物等清理洁净,有油渍的地方 10%火碱溶液清洗
各种出屋面管道封堵密实
基层必须干燥,自检合格后,报项目部验收
2、保温板铺设:2
1 本工程采纳干铺 60mm 厚半硬质岩棉板作为屋面保温层
不上人平屋面采纳 60mm 厚半硬质岩棉板(容重为 160kg/m3)铺设,保温板进场后报项目部、监理验收合格后方可投入使用
2 施工时首先弹出分档线,按分档线排好板,干铺板块半硬质岩棉板,作业面上尽量减少裁割
板块间的缝隙用小块半硬质岩棉板塞堵严密
保温板铺设要平整,不得出现鼓胀以及大错缝
3 铺设时仔细操作
拉线找坡,铺顺平整,操作中避开材料在屋面上堆积二次倒运
保证均质铺设
保温板边角处尤其要注意,防止边线不直,边槎不齐整,影响找坡、找平和排水

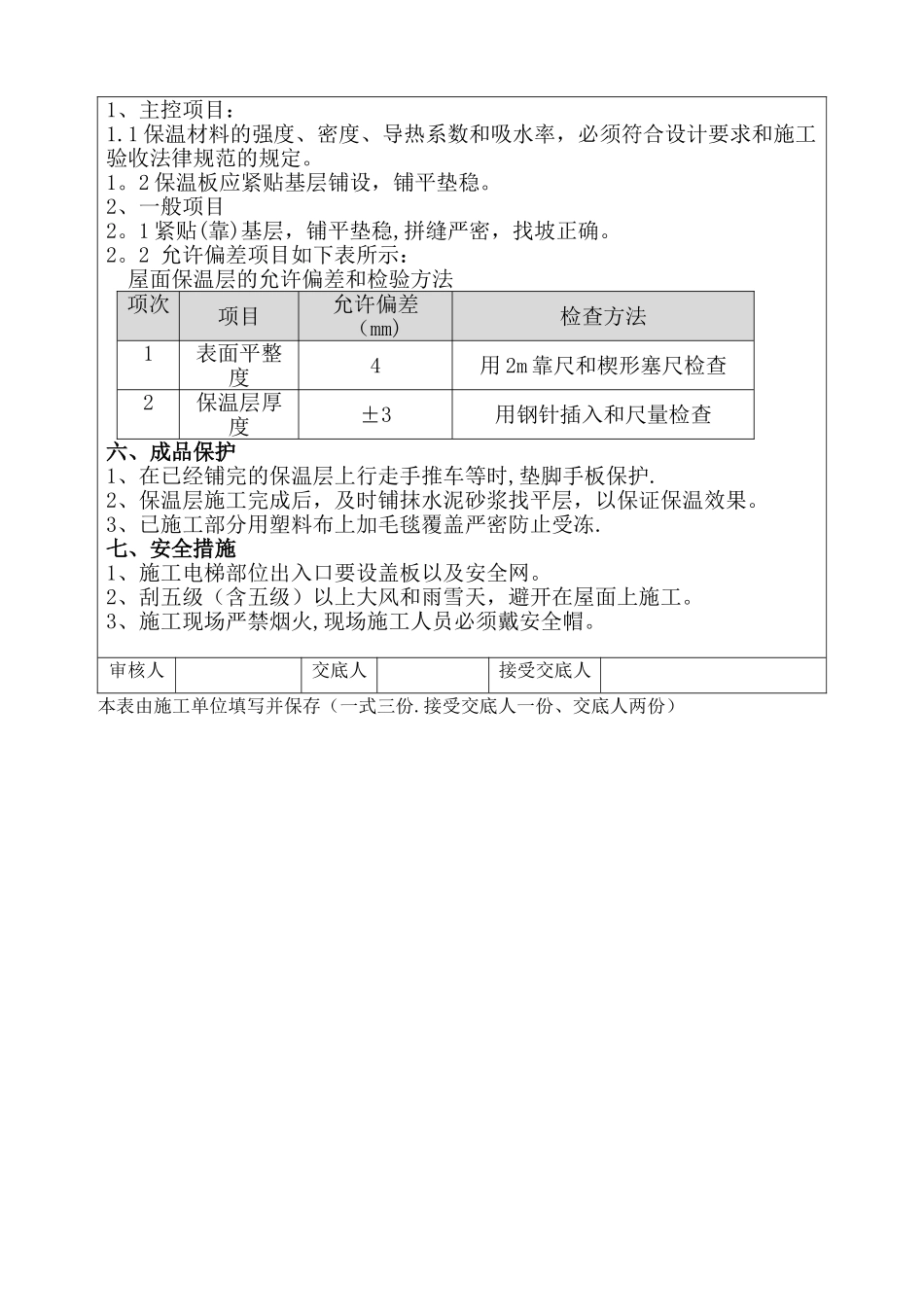

4 板块紧密铺设、铺平、垫稳、嵌缝密实,否则会影响保温、防水效果,造成找平层裂缝,铺设完后报项目部
