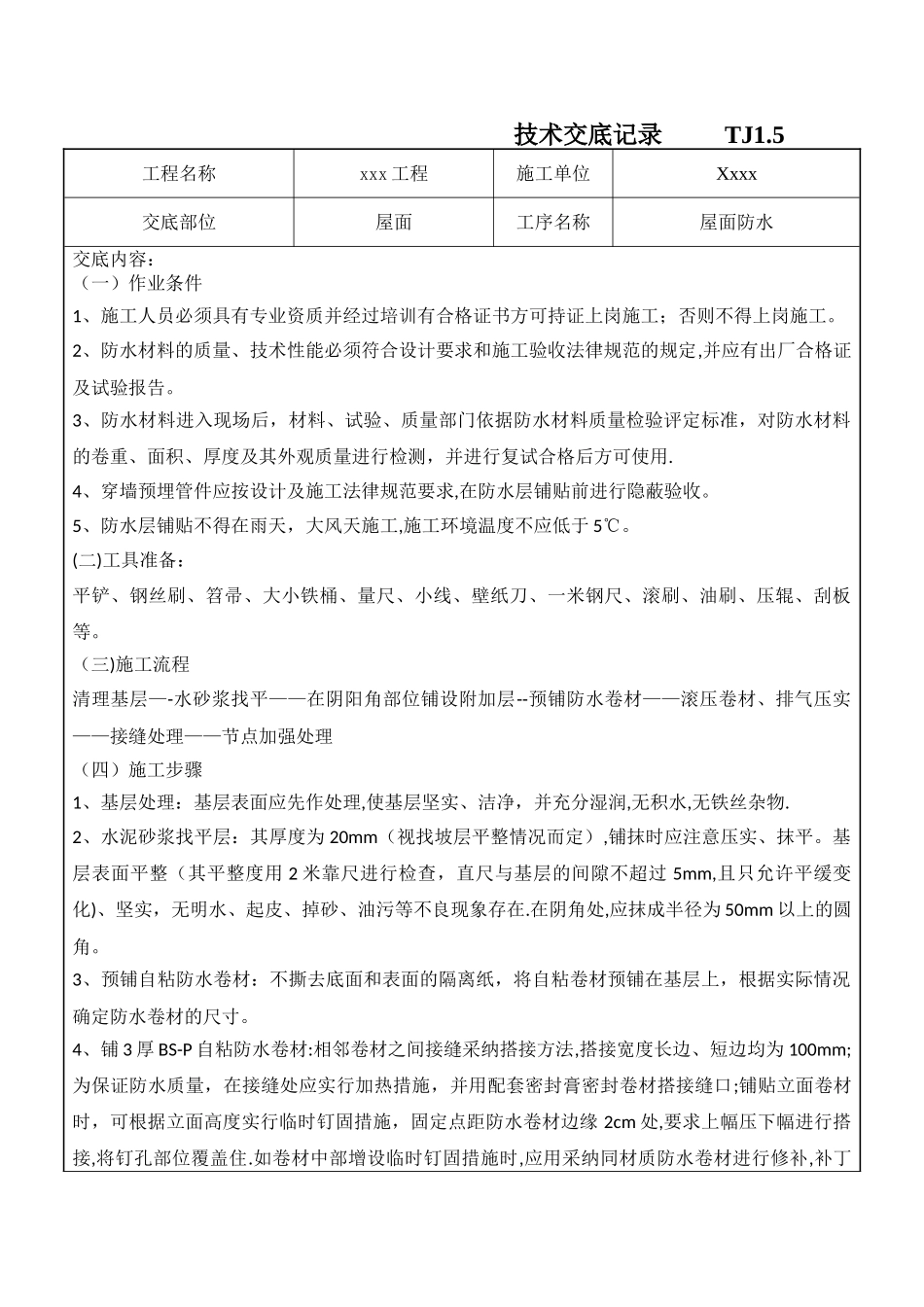

技术交底记录 TJ1.5工程名称xxx 工程施工单位Xxxx交底部位屋面工序名称屋面防水交底内容:(一)作业条件1、施工人员必须具有专业资质并经过培训有合格证书方可持证上岗施工;否则不得上岗施工。2、防水材料的质量、技术性能必须符合设计要求和施工验收法律规范的规定,并应有出厂合格证及试验报告。3、防水材料进入现场后,材料、试验、质量部门依据防水材料质量检验评定标准,对防水材料的卷重、面积、厚度及其外观质量进行检测,并进行复试合格后方可使用.4、穿墙预埋管件应按设计及施工法律规范要求,在防水层铺贴前进行隐蔽验收。5、防水层铺贴不得在雨天,大风天施工,施工环境温度不应低于 5℃。(二)工具准备:平铲、钢丝刷、笤帚、大小铁桶、量尺、小线、壁纸刀、一米钢尺、滚刷、油刷、压辊、刮板等。(三)施工流程清理基层—-水砂浆找平——在阴阳角部位铺设附加层--预铺防水卷材——滚压卷材、排气压实——接缝处理——节点加强处理(四)施工步骤1、基层处理:基层表面应先作处理,使基层坚实、洁净,并充分湿润,无积水,无铁丝杂物.2、水泥砂浆找平层:其厚度为 20mm(视找坡层平整情况而定),铺抹时应注意压实、抹平。基层表面平整(其平整度用 2 米靠尺进行检查,直尺与基层的间隙不超过 5mm,且只允许平缓变化)、坚实,无明水、起皮、掉砂、油污等不良现象存在.在阴角处,应抹成半径为 50mm 以上的圆角。3、预铺自粘防水卷材:不撕去底面和表面的隔离纸,将自粘卷材预铺在基层上,根据实际情况确定防水卷材的尺寸。4、铺 3 厚 BS-P 自粘防水卷材:相邻卷材之间接缝采纳搭接方法,搭接宽度长边、短边均为 100mm;为保证防水质量,在接缝处应实行加热措施,并用配套密封膏密封卷材搭接缝口;铺贴立面卷材时,可根据立面高度实行临时钉固措施,固定点距防水卷材边缘 2cm 处,要求上幅压下幅进行搭接,将钉孔部位覆盖住.如卷材中部增设临时钉固措施时,应用采纳同材质防水卷材进行修补,补丁满粘于钉子处,补丁四周距钉子边缘的最小距离不得小于 10cm。相邻两幅卷材短边搭接缝应错开1m 以上,大面防水卷材搭接缝应错开结构转角处位置,错开距离不应小于 600mm;在结构立面与平面的转角处,防水板接缝留在平面,距转角不小于 600mm;防水层一次铺设长度根据混凝土循环灌筑长度确定,铺设前,先行试铺,并加以调整.铺设顺序为:先节点,后大面;先低处,后高处;先远处,后近处。即所有节点附加层铺贴好后,方可铺贴大面卷材;大面卷材粘...
