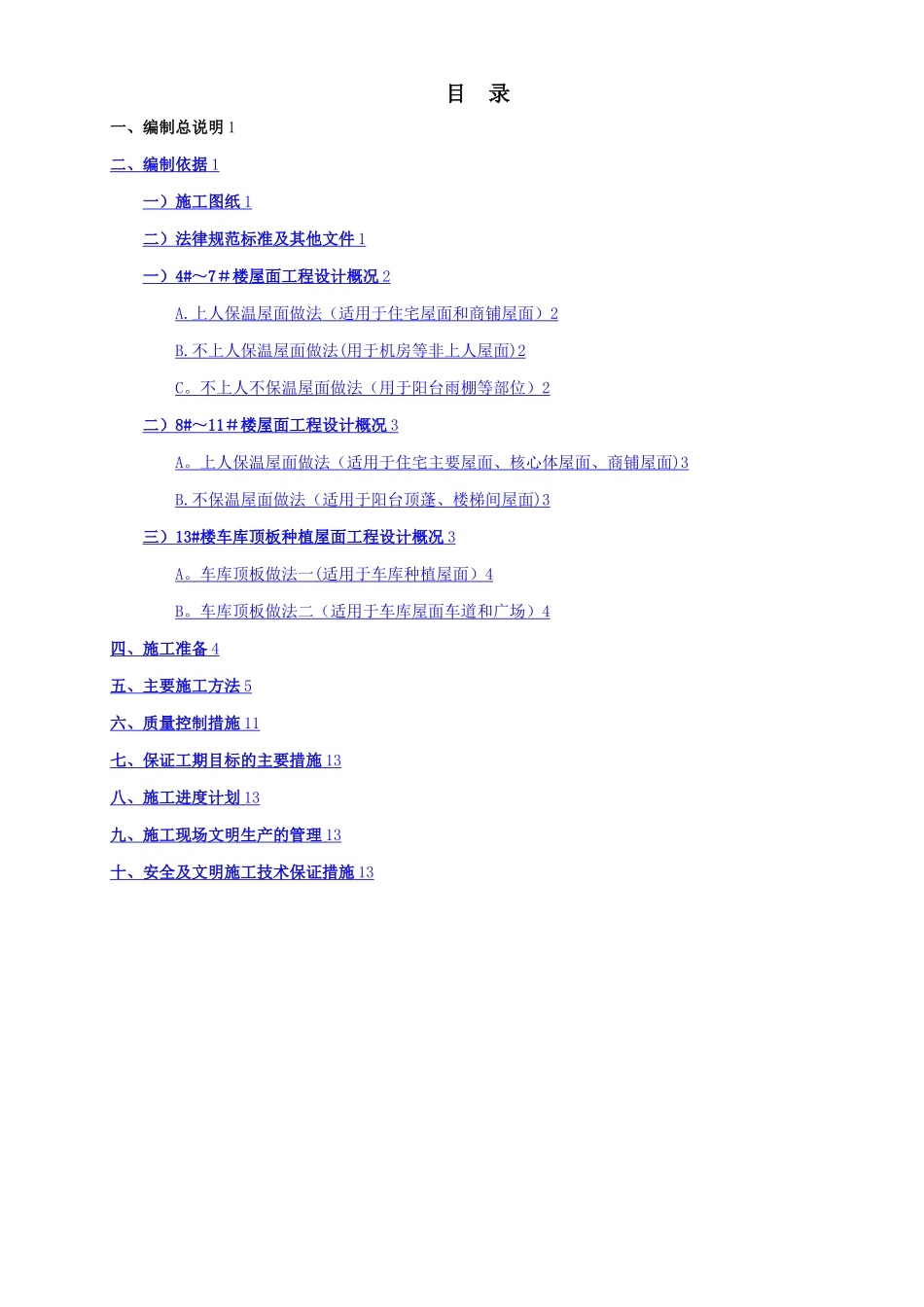

重庆市合川区北城沙坪路二期拆迁安置还房4#~13#楼项目屋面工程专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房2024 年 03 月 20 日目 录一、编制总说明 1二、编制依据 1 一)施工图纸 1 二)法律规范标准及其他文件 1 一) 4# ~ 7 # 楼屋面工程设计概况 2 A
上人保温屋面做法(适用于住宅屋面和商铺屋面) 2 B
不上人保温屋面做法 ( 用于机房等非上人屋面 ) 2 C
不上人不保温屋面做法(用于阳台雨棚等部位) 2 二) 8# ~ 11 # 楼屋面工程设计概况 3 A
上人保温屋面做法(适用于住宅主要屋面、核心体屋面、商铺屋面 ) 3 B
不保温屋面做法(适用于阳台顶蓬、楼梯间屋面 ) 3 三) 13# 楼车库顶板种植屋面工程设计概况 3 A
车库顶板做法一 ( 适用于车库种植屋面) 4 B
车库顶板做法二(适用于车库屋面车道和广场) 4 四、施工准备 4 五、主要施工方法 5 六、质量控制措施 11 七、保证工期目标的主要措施 13 八、施工进度计划 13 九、施工现场文明生产的管理 13 十、安全及文明施工技术保证措施 13 一、编制总说明1

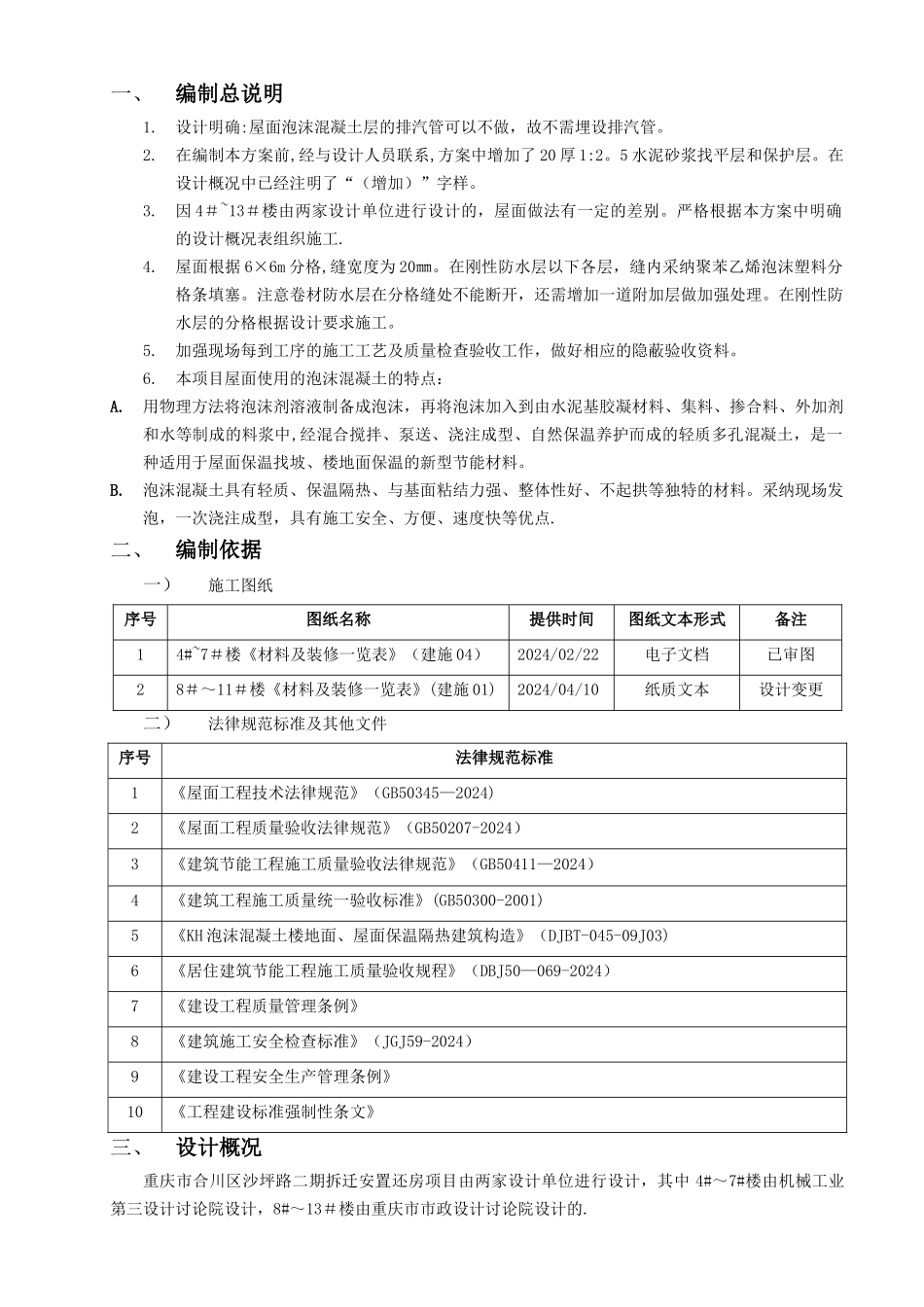

设计明确:屋面泡沫混凝土层的排汽管可以不做,故不需埋设排汽管
在编制本方案前,经与设计人员联系,方案中增加了 20 厚 1:2
5 水泥砂浆找平层和保护层
在设计概况中已经注明了“(增加)”字样
因 4#~13#楼由两家设计单位进行设计的,屋面做法有一定的差别
严格根据本方案中明确的设计概况表组织施工
屋面根据 6×6m 分格,缝宽度为 20㎜
在刚性防水层以下各层,缝内采纳聚苯乙烯泡沫塑料分格条填塞
注意卷材防水层在分格缝处不能断开,还需增加一道附加层做加强处理
在刚性防水层的分格根据设计要求施工
加强现场每到工序的施
