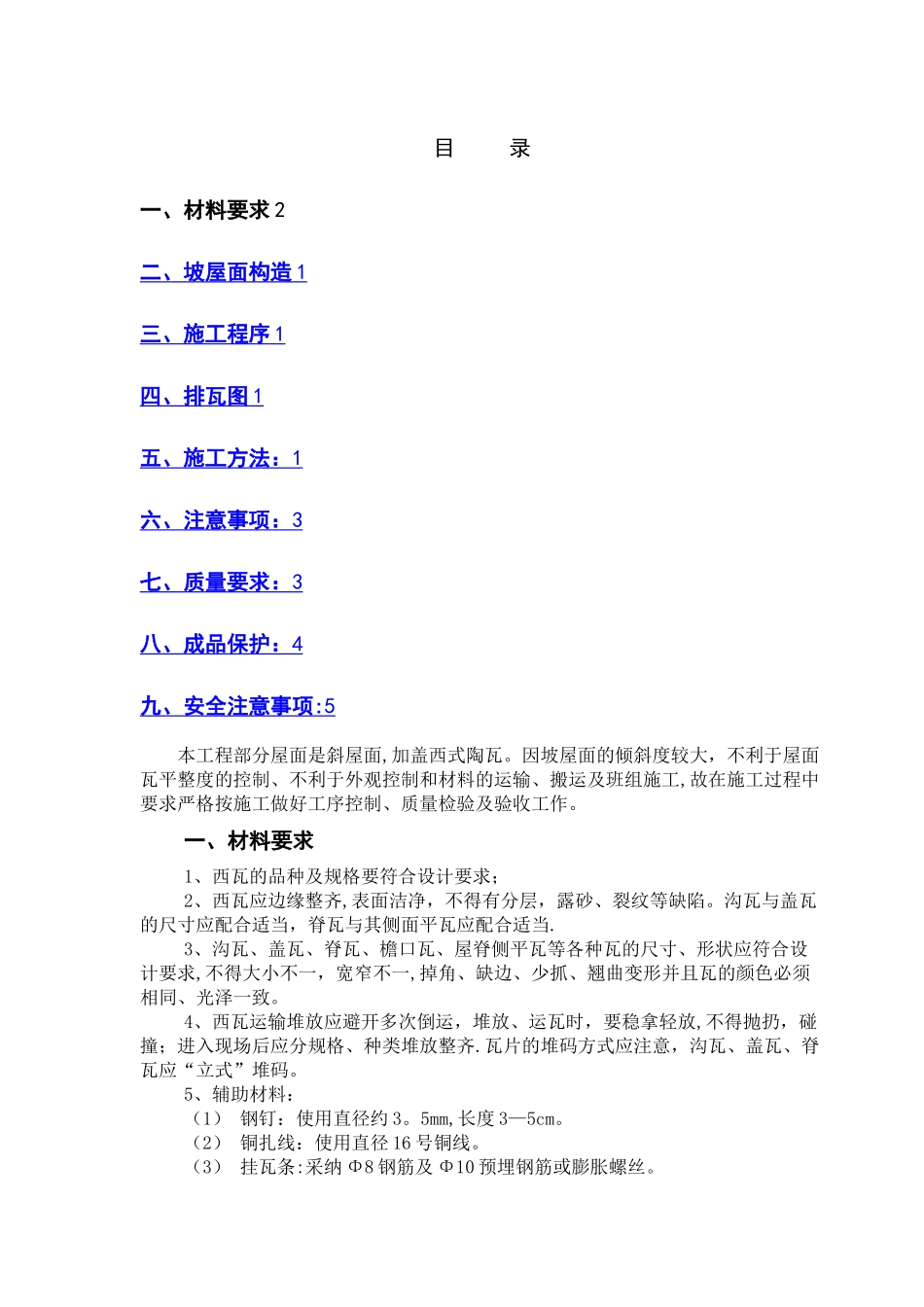

目 录一、材料要求 2二、坡屋面构造 1三、施工程序 1四、排瓦图 1五、施工方法:1六、注意事项:3七、质量要求:3八、成品保护:4九、安全注意事项:5本工程部分屋面是斜屋面,加盖西式陶瓦
因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作
一、材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面洁净,不得有分层,露砂、裂纹等缺陷
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致
4、西瓦运输堆放应避开多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码
5、辅助材料:(1) 钢钉:使用直径约 3
5mm,长度 3—5cm
(2) 铜扎线:使用直径 16 号铜线
(3) 挂瓦条:采纳 Φ8 钢筋及 Φ10 预埋钢筋或膨胀螺丝
(4) 灰浆:1:1:4 水泥石灰砂浆坐砌

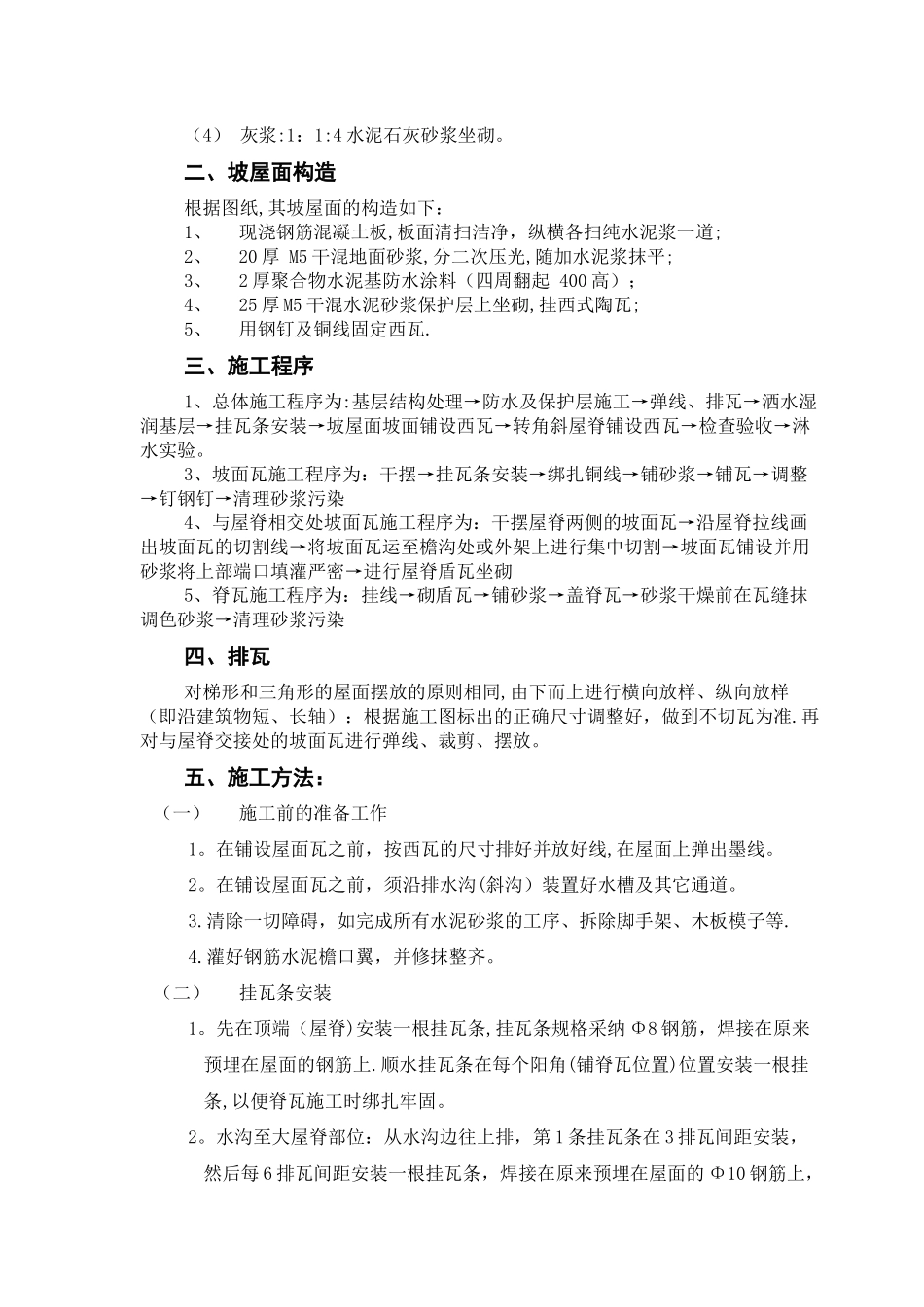

二、坡屋面构造根据图纸,其坡屋面的构造如下:1、现浇钢筋混凝土板,板面清扫洁净,纵横各扫纯水泥浆一道;2、20 厚 M5 干混地面砂浆,分二次压光,随加水泥浆抹平;3、2 厚聚合物水泥基防水涂料(四周翻起 400 高);4、25 厚 M5 干混水泥砂浆保护层上坐砌,挂西式陶瓦;5、用钢钉及铜线固定西瓦
三、施工程序1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验
3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆
