目 录第一章施工程序总体设想及施工阶段划分 21
总体概述 2 2
施工程序总体设想 2 第二章 施工进度保证措施 Error: Reference source not found 各阶段进度的保证措施 3 第三章 劳动力和材料投入计划及其保证措施劳动力和材料投入计划 6 第四章 机械设备投入计划 7 拟投入主要施工机械设备表 7 机械设备和检测设备的进场计划 7 第五章 施工平面布置和临时设施布置 8 施工平面布置和临时设施布置的原则 8 第二节施工平面布置和临时设施布置图 9 第六章 关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 9 关键施工技术、工艺 9 工程项目实施的重点、难点和解决方案 23 拆除或基层处理方案 24 第七章 安全文明施工措施 25 安全生产措施 25 安全生产保护措施 25 第五节 消防工作管理措施 28 第八章 质量保证和质量违约责任承诺 33 第一节质量保证措施 34 第二节 质量违约责任承诺 36 第九章 新技术应用和违约责任承诺 36 第二节 违约责任承诺 37 第十章现场用电、用水计划 37 施工横道图 38 施工平面图 38 二、服务承诺书 38 第一章施工程序总体设想及施工阶段划分1
总体概述一、工程概况(四)工程工期日历天数:30 天,工程内容主要包括:拆除屋面保护层,新作 1:2
5 水泥砂浆找平层,铺贴 SBS 卷材防水
质量要求达到合格标准

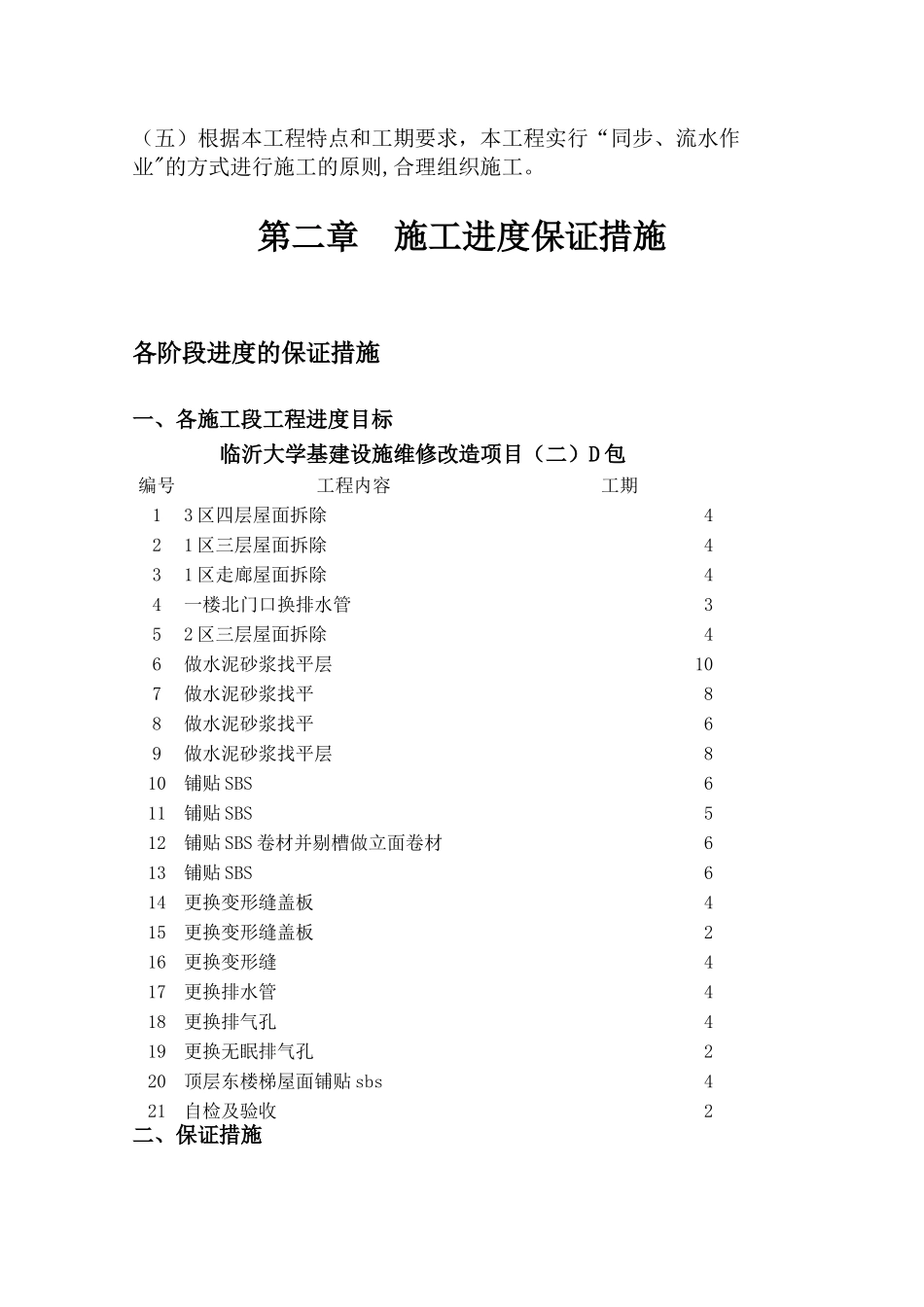

施工程序总体设想一、确定工程管理目标工程质量:确保一次性验收合格
施工工期:确保工期 30 天完成 文明施工:确保整个工程全过程文明施工
业主满意:施工中主动征求业主意见,业主提出的问题当天处理,合同履约率 100%
根据本项目各标段的重要性我公司决定由公司副总经理监管及各层次专业人士参加的项目经理部,负责本项目各标段施工及交付全过程的组织管理,确保工程的质量、
