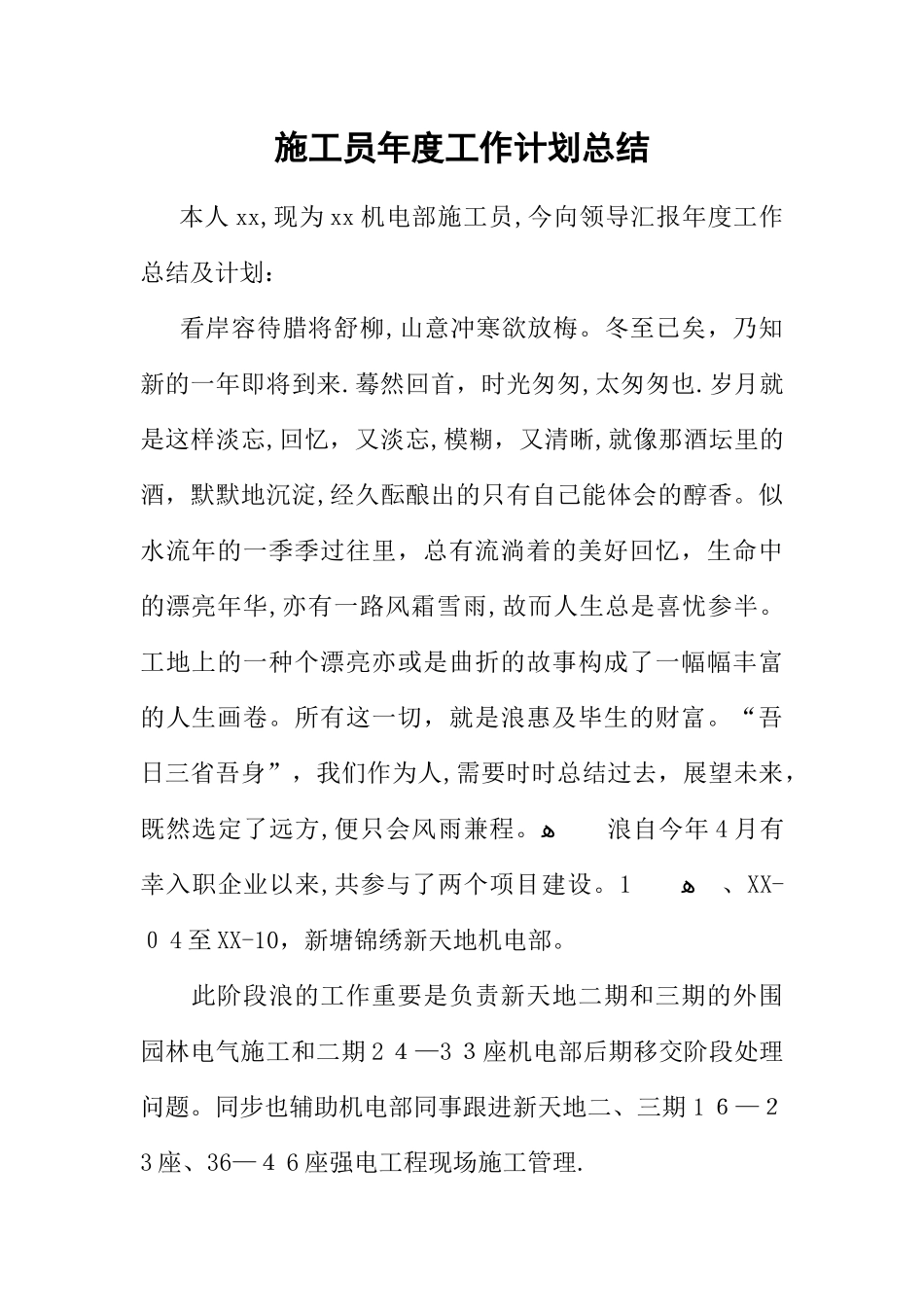

施工员年度工作计划总结 本人 xx,现为 xx 机电部施工员,今向领导汇报年度工作总结及计划: 看岸容待腊将舒柳,山意冲寒欲放梅。冬至已矣,乃知新的一年即将到来.蓦然回首,时光匆匆,太匆匆也.岁月就是这样淡忘,回忆,又淡忘,模糊,又清晰,就像那酒坛里的酒,默默地沉淀,经久酝酿出的只有自己能体会的醇香。似水流年的一季季过往里,总有流淌着的美好回忆,生命中的漂亮年华,亦有一路风霜雪雨,故而人生总是喜忧参半。工地上的一种个漂亮亦或是曲折的故事构成了一幅幅丰富的人生画卷。所有这一切,就是浪惠及毕生的财富。“吾日三省吾身”,我们作为人,需要时时总结过去,展望未来,既然选定了远方,便只会风雨兼程。ﻫ 浪自今年 4 月有幸入职企业以来,共参与了两个项目建设。 ﻫ1 、XX-0 4 至 XX-10,新塘锦绣新天地机电部。 此阶段浪的工作重要是负责新天地二期和三期的外围园林电气施工和二期 2 4—3 3座机电部后期移交阶段处理问题。同步也辅助机电部同事跟进新天地二、三期 1 6—23 座、36—4 6 座强电工程现场施工管理. 其中负责外围园林施工时,本人总结出来的经验是作为施工员,由于机电预埋的线管往往先于其他部门的施工,因此需向其他部门如绿化部和园建部理解他们施工的图纸。须懂得埋的线管怎样避开大树坑,避免钩机挖坑时挖断线管。工作面一旦可以做了就尽快安排班组去做,协调其他部门,避免自己返工或其他部门返工导致的挥霍资源。 而机电部后期移交阶段处理的问题,看似琐碎,处理起来则颇为刺手,有时物业部一日就打二三十个电话过来要尽快去处理问题。项目机电部在后期出现的问题是部分单元套间漏了电话线、有线电视线;而最大的问题在于业主收楼了,我部仍未予以送电。故许多挑剔的业主往往以此为理据向物业部投诉.由于浪为人性格随和,易以与人沟通,项目机电部安排了我去协调此问题.在供电部门装上电表之前,浪完毕了与二期几百户业主协调送电事宜,此期间几百户业主的电表基本由我来安装。 新天地二、三期 16-2 3座、36-46 座我也常常到现场管施工质量,抓进度.期间我不停学习施工管理,通过现场不停学习专业技术和经验。也许是我的角色不是重要负责该区域,我常常感到,诸多部门协调的问题我是被动的,信息是后知的。这是我工作不到位的地方,后来需改善。ﻫ 同步,通过几种机电班组的施工纵横比较,认识到哪些班组做得好,哪些班组做得一般。班组施工经验局限性的,浪常去跟进监管。 ﻫ2 、X X-1 0—2...
