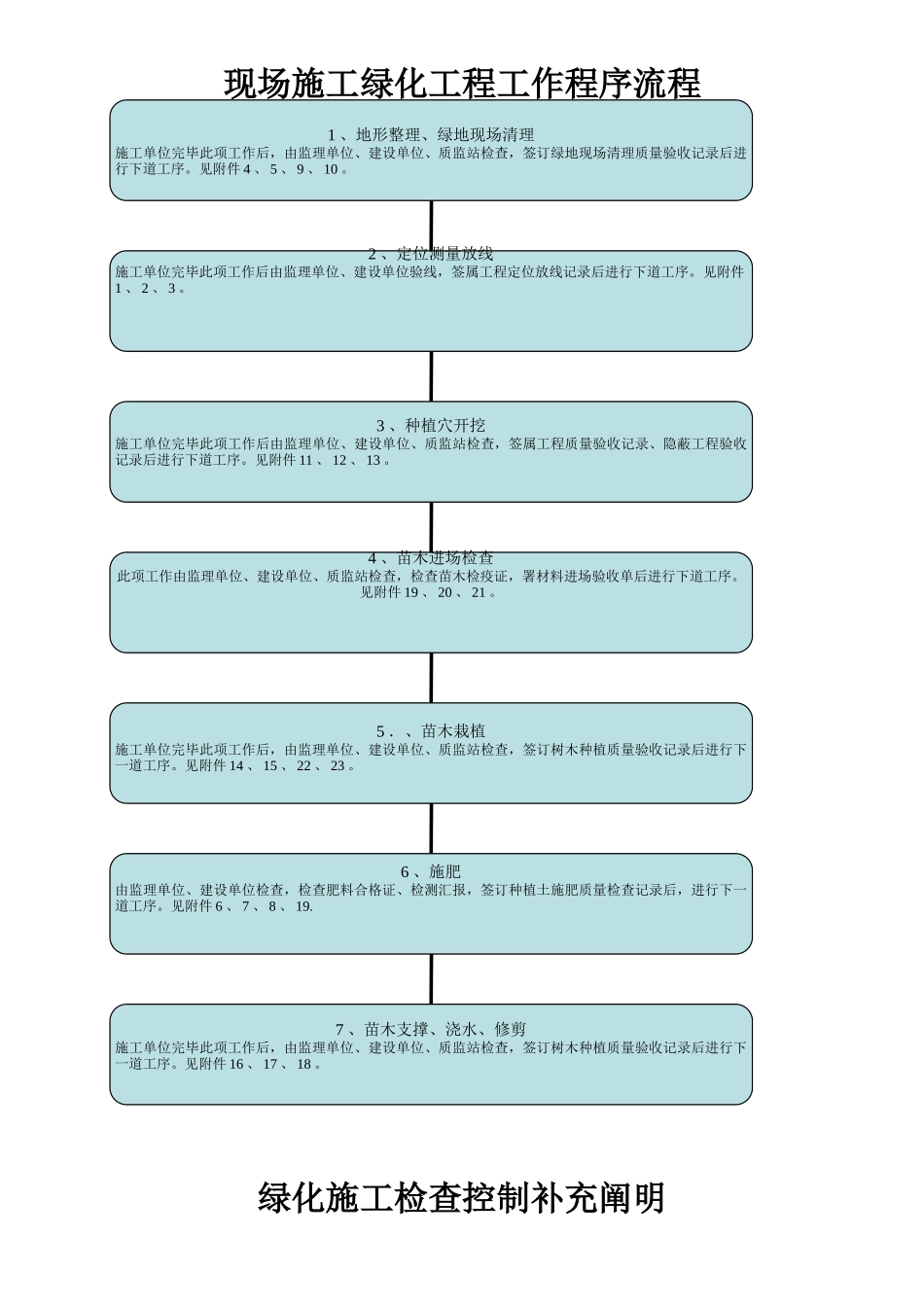

现场施工绿化工程工作程序流程绿化施工检查控制补充阐明1 、地形整理、绿地现场清理施工单位完毕此项工作后,由监理单位、建设单位、质监站检查,签订绿地现场清理质量验收记录后进行下道工序
见附件 4 、 5 、 9 、 10

2 、定位测量放线施工单位完毕此项工作后由监理单位、建设单位验线,签属工程定位放线记录后进行下道工序
见附件1 、 2 、 3
3 、种植穴开挖施工单位完毕此项工作后由监理单位、建设单位、质监站检查,签属工程质量验收记录、隐蔽工程验收记录后进行下道工序
见附件 11 、 12 、 13
4 、苗木进场检查此项工作由监理单位、建设单位、质监站检查,检查苗木检疫证,署材料进场验收单后进行下道工序
见附件 19 、 20 、 21
5 .、苗木栽植施工单位完毕此项工作后,由监理单位、建设单位、质监站检查,签订树木种植质量验收记录后进行下一道工序
见附件 14 、 15 、 22 、 23
6 、施肥由监理单位、建设单位检查,检查肥料合格证、检测汇报,签订种植土施肥质量检查记录后,进行下一道工序
见附件 6 、 7 、 8 、 19
7 、苗木支撑、浇水、修剪施工单位完毕此项工作后,由监理单位、建设单位、质监站检查,签订树木种植质量验收记录后进行下一道工序
见附件 16 、 17 、 18
1、地形整理、现场清理规定:绿地造型起伏坡度必须符合设计、规范规定
外观不能有明显坑洼现象,雨季不积水
绿地起伏地形应自然顺滑,不得有明显折线
绿地现场清理必须挖除建筑垃圾、生活垃圾、白灰、砖、瓦、石块,并运出现场
种植区域内杂草必须进行清除,并运出现场
2、定位放线规定:必须严格按照图纸设计和有关规范进行,不得私自变更位置
3、种植穴、槽规定:穴槽直径、宽、深不得不大于规范、设计规定,垂直开挖
种植穴、槽底部严禁有生活垃圾、砖、石块、建筑垃圾、灰土等废弃物
