本页为作品封面,下载后可以自由编辑删除,欢迎下载
精 品文档1【精品 word 文档、可以自由编辑

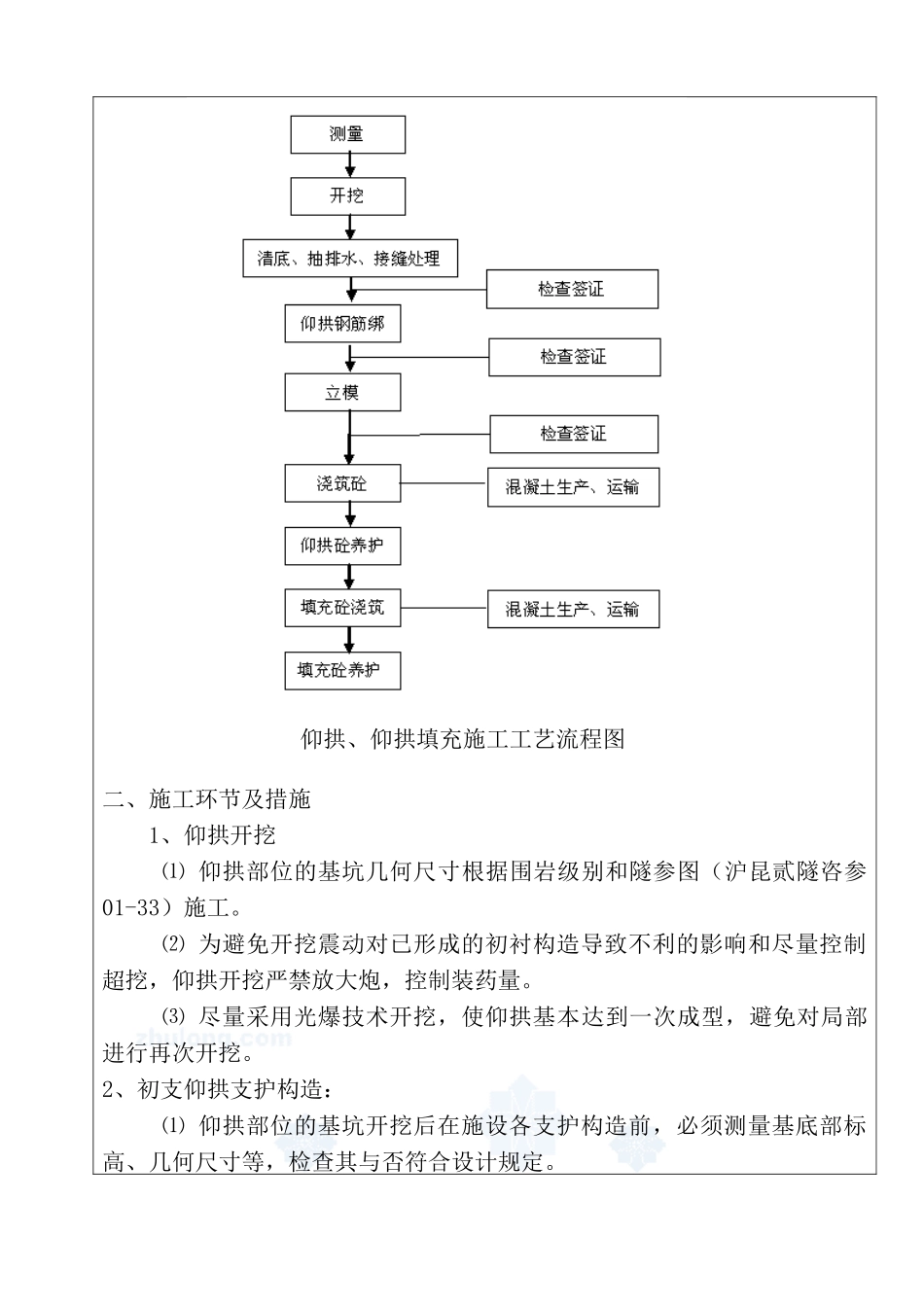

】施工技术交底书 第 1 页 共 1 页工程名称墨家冲隧道作业班开挖班采用图号长昆客专玉昆段隧参日 期 交底内容Ⅳ[a]级围岩仰拱及仰拱填充施工技术交底书仰拱及仰拱填充施工技术交底书一、仰拱施工工艺框图仰拱、仰拱填充施工工艺流程图二、施工环节及措施1、仰拱开挖 ⑴ 仰拱部位的基坑几何尺寸根据围岩级别和隧参图(沪昆贰隧咨参01-33)施工
⑵ 为避免开挖震动对已形成的初衬构造导致不利的影响和尽量控制超挖,仰拱开挖严禁放大炮,控制装药量
⑶ 尽量采用光爆技术开挖,使仰拱基本达到一次成型,避免对局部进行再次开挖
2、初支仰拱支护构造: ⑴ 仰拱部位的基坑开挖后在施设各支护构造前,必须测量基底部标高、几何尺寸等,检查其与否符合设计规定

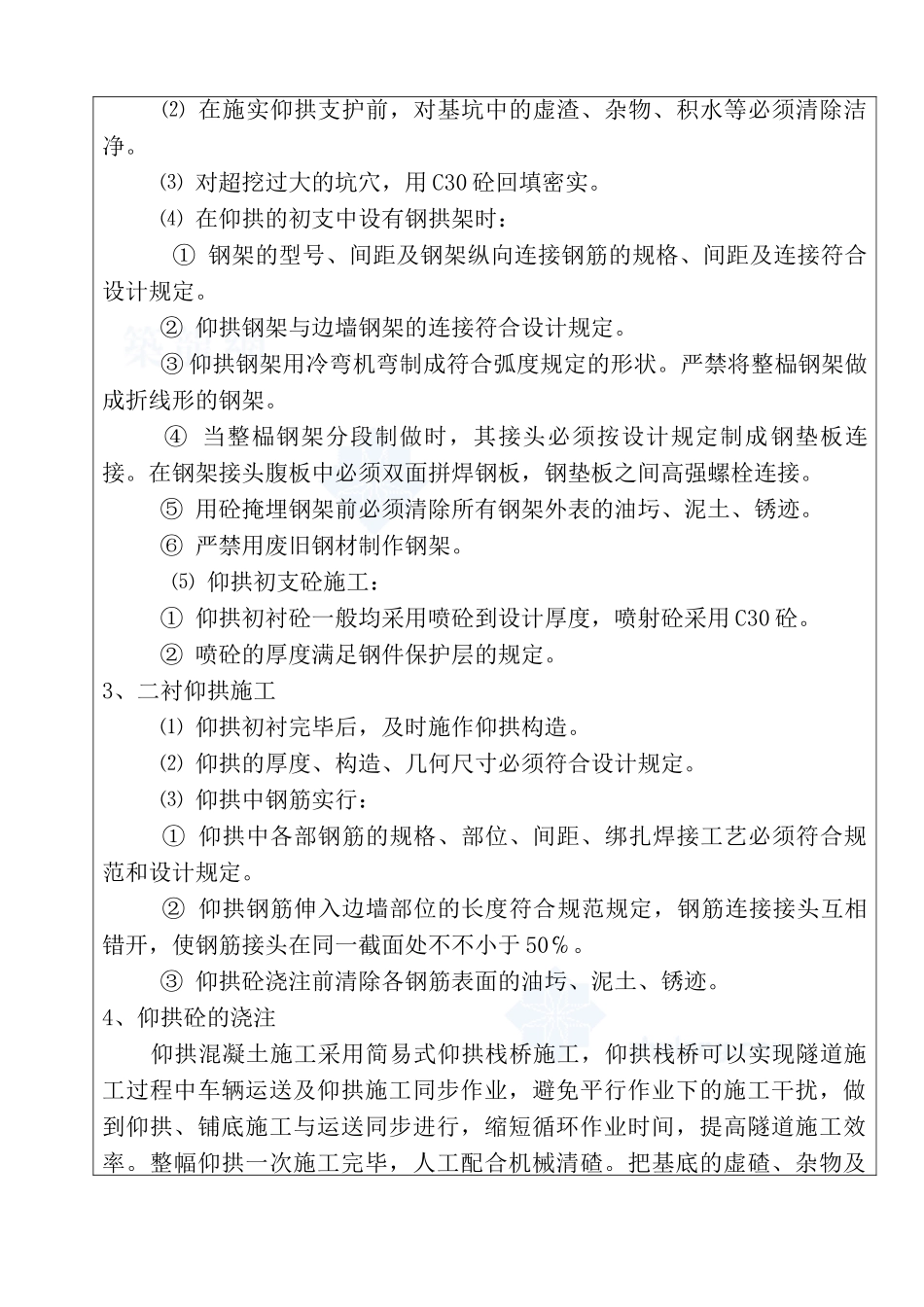

⑵ 在施实仰拱支护前,对基坑中的虚渣、杂物、积水等必须清除洁净
⑶ 对超挖过大的坑穴,用 C30 砼回填密实
⑷ 在仰拱的初支中设有钢拱架时: ① 钢架的型号、间距及钢架纵向连接钢筋的规格、间距及连接符合设计规定
② 仰拱钢架与边墙钢架的连接符合设计规定
③ 仰拱钢架用冷弯机弯制成符合弧度规定的形状
严禁将整榀钢架做成折线形的钢架
④ 当整榀钢架分段制做时,其接头必须按设计规定制成钢垫板连接
在钢架接头腹板中必须双面拼焊钢板,钢垫板之间高强螺栓连接
⑤ 用砼掩埋钢架前必须清除所有钢架外表的油圬、泥土、锈迹
⑥ 严禁用废旧钢材制作钢架
⑸ 仰拱初支砼施工: ① 仰拱初衬砼一般均采用喷砼到设计厚度,喷射砼采用 C30 砼
② 喷砼的厚度满足钢件保护层的规定
3、二衬仰拱施工 ⑴ 仰拱初衬完毕后,及时施作仰拱构造
⑵ 仰拱的厚度、构造、几何尺寸必须符合设计规定
⑶ 仰拱中钢筋实行: ① 仰拱中各部钢筋的规格、部位、间距、
