乡村公路水泥砼路面施工组织设计四级公路1

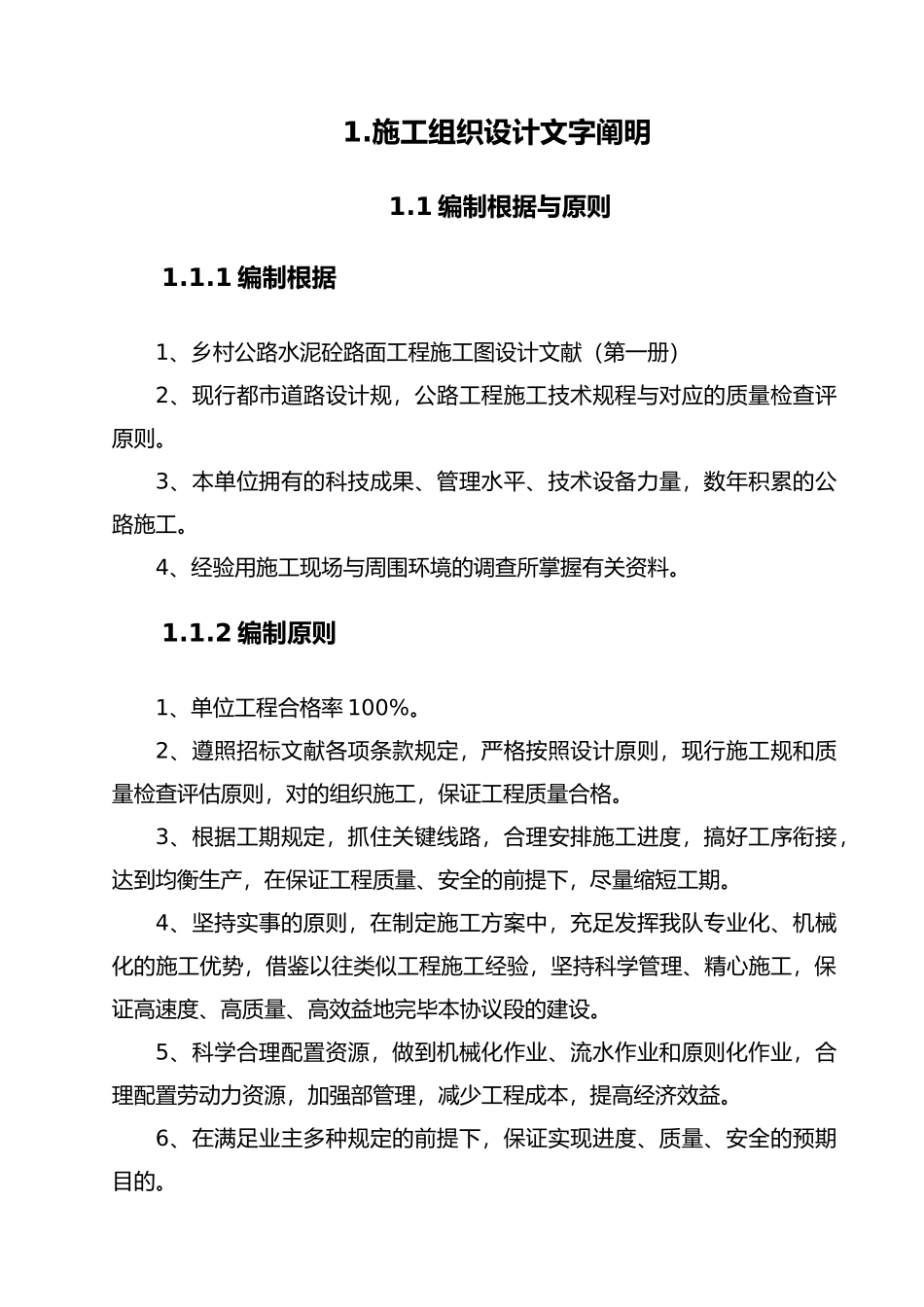

施工组织设计文字阐明1
1 编制根据与原则1
1 编制根据1、乡村公路水泥砼路面工程施工图设计文献(第一册)2、现行都市道路设计规,公路工程施工技术规程与对应的质量检查评原则
3、本单位拥有的科技成果、管理水平、技术设备力量,数年积累的公路施工
4、经验用施工现场与周围环境的调查所掌握有关资料
2 编制原则1、单位工程合格率 100%
2、遵照招标文献各项条款规定,严格按照设计原则,现行施工规和质量检查评估原则,对的组织施工,保证工程质量合格
3、根据工期规定,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期
4、坚持实事的原则,在制定施工方案中,充足发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,保证高速度、高质量、高效益地完毕本协议段的建设
5、科学合理配置资源,做到机械化作业、流水作业和原则化作业,合理配置劳动力资源,加强部管理,减少工程成本,提高经济效益
6、在满足业主多种规定的前提下,保证实现进度、质量、安全的预期目的

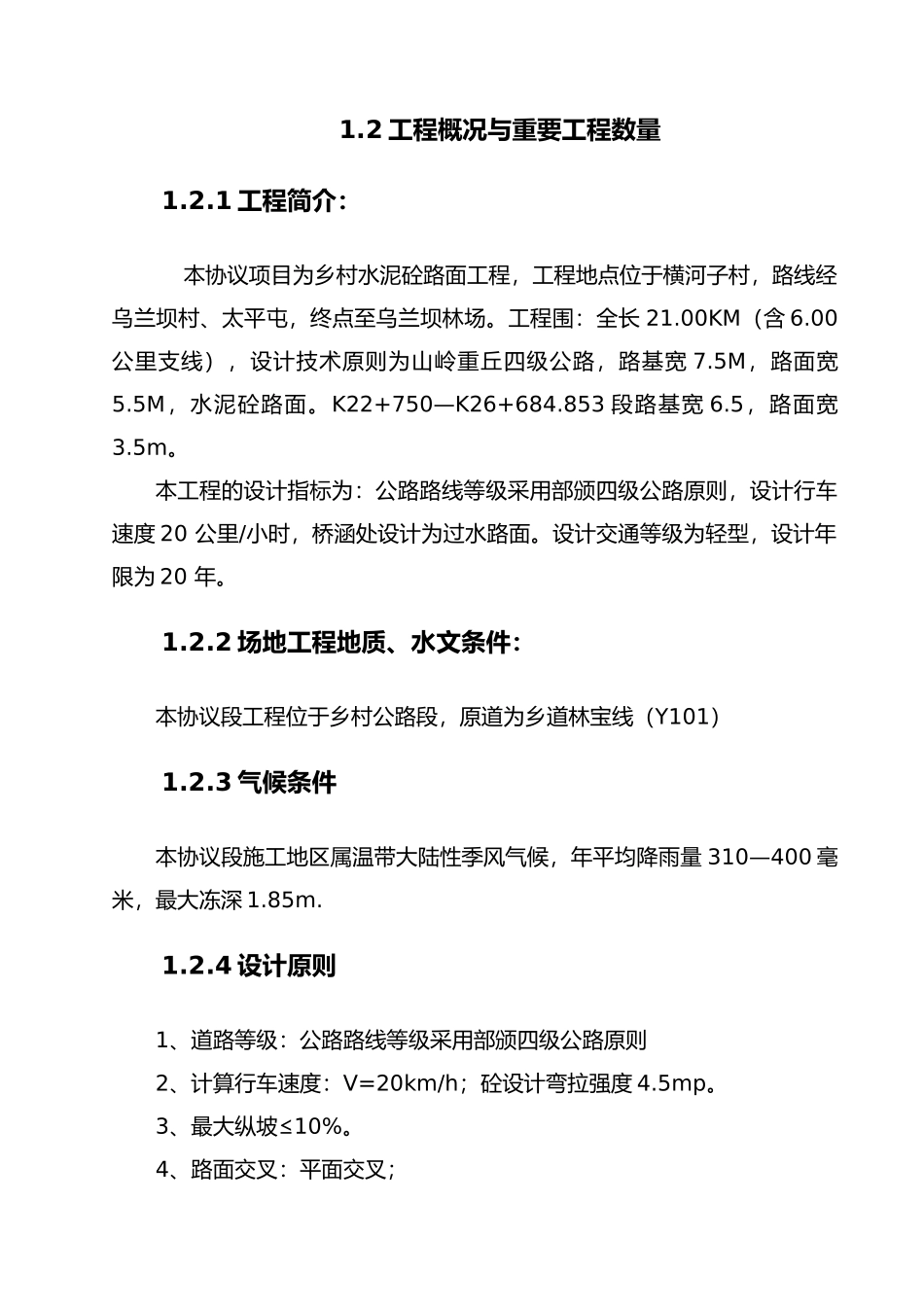

2 工程概况与重要工程数量1
1 工程简介: 本协议项目为乡村水泥砼路面工程,工程地点位于横河子村,路线经乌兰坝村、太平屯,终点至乌兰坝林场
工程围:全长 21
00KM(含 6
00公里支线),设计技术原则为山岭重丘四级公路,路基宽 7
5M,路面宽5
5M,水泥砼路面
K22+750—K26+684
853 段路基宽 6
5,路面宽3
本工程的设计指标为:公路路线等级采用部颁四级公路原则,设计行车速度 20 公里/小时,桥涵处设计为过水路面
设计交通等级为轻型,设计年限为 20 年
2 场地工程地质、水文条件:本协议段工程位于乡村公路段,原道为乡道林宝线(Y101)1
