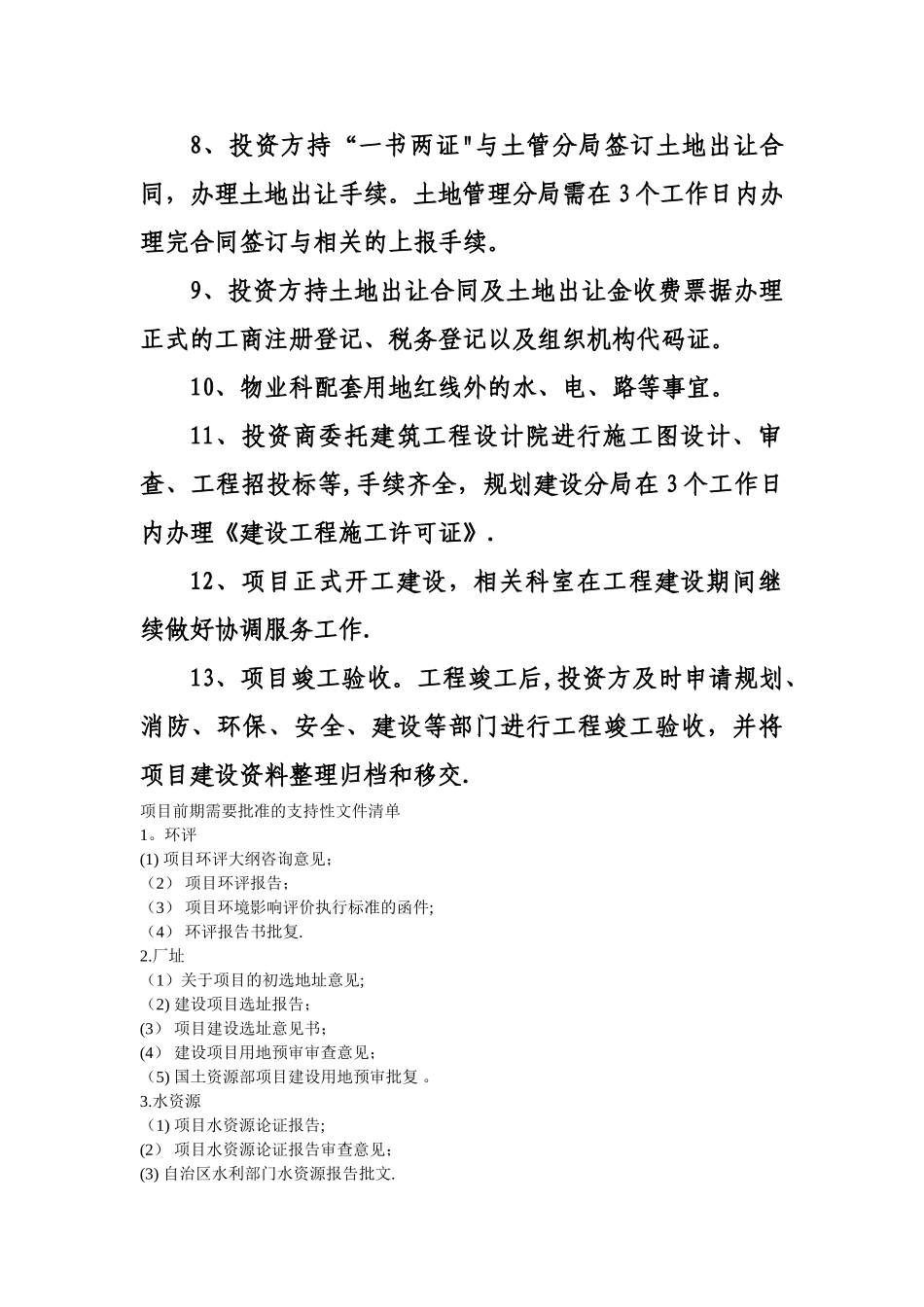

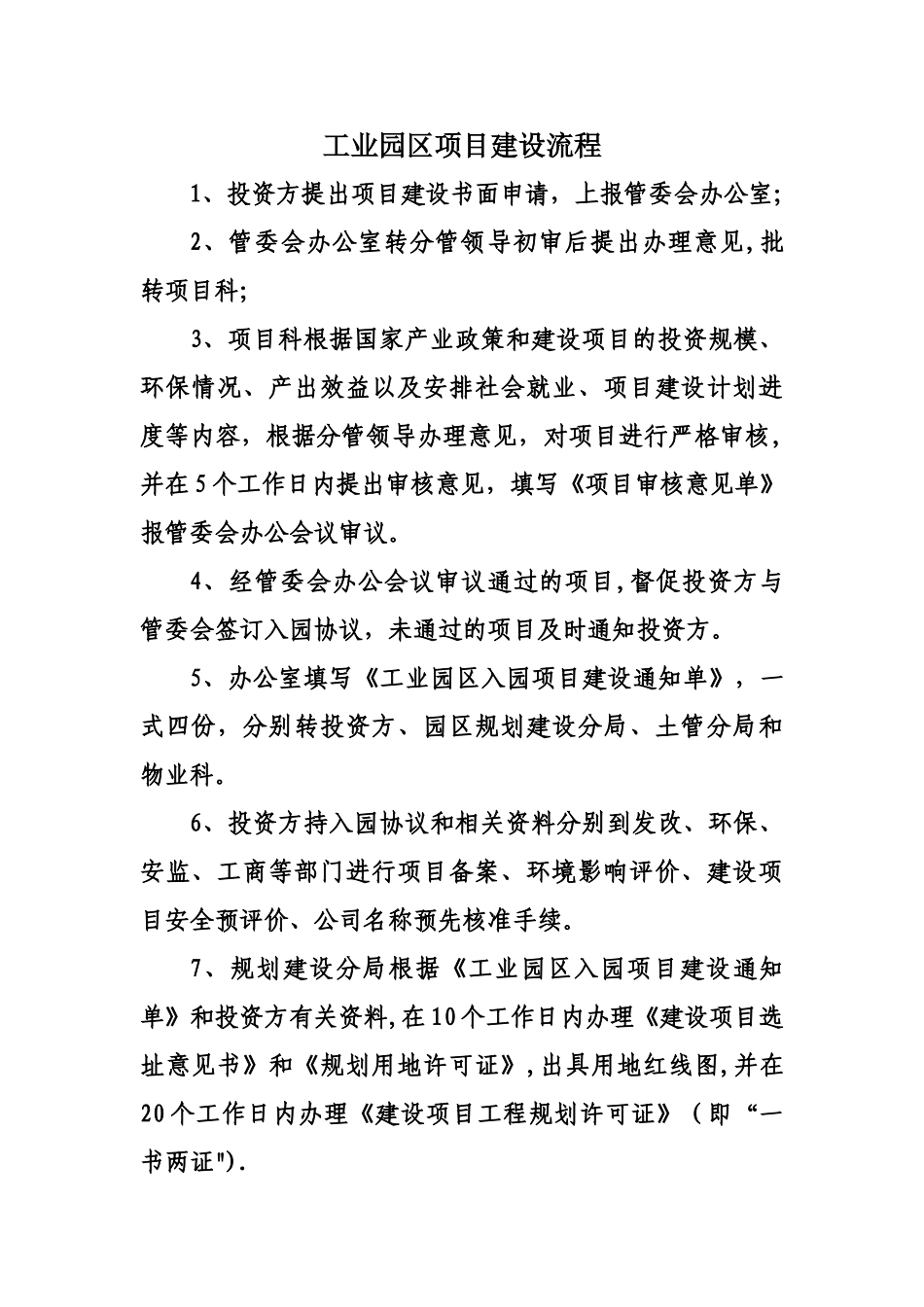

工业园区项目建设流程1、投资方提出项目建设书面申请,上报管委会办公室;2、管委会办公室转分管领导初审后提出办理意见,批转项目科;3、项目科根据国家产业政策和建设项目的投资规模、环保情况、产出效益以及安排社会就业、项目建设计划进度等内容,根据分管领导办理意见,对项目进行严格审核,并在 5 个工作日内提出审核意见,填写《项目审核意见单》报管委会办公会议审议
4、经管委会办公会议审议通过的项目,督促投资方与管委会签订入园协议,未通过的项目及时通知投资方
5、办公室填写《工业园区入园项目建设通知单》,一式四份,分别转投资方、园区规划建设分局、土管分局和物业科
6、投资方持入园协议和相关资料分别到发改、环保、安监、工商等部门进行项目备案、环境影响评价、建设项目安全预评价、公司名称预先核准手续
7、规划建设分局根据《工业园区入园项目建设通知单》和投资方有关资料,在 10 个工作日内办理《建设项目选址意见书》和《规划用地许可证》,出具用地红线图,并在20 个工作日内办理《建设项目工程规划许可证》(即“一书两证")
8、投资方持“一书两证"与土管分局签订土地出让合同,办理土地出让手续
土地管理分局需在 3 个工作日内办理完合同签订与相关的上报手续
9、投资方持土地出让合同及土地出让金收费票据办理正式的工商注册登记、税务登记以及组织机构代码证
10、物业科配套用地红线外的水、电、路等事宜
11、投资商委托建筑工程设计院进行施工图设计、审查、工程招投标等,手续齐全,规划建设分局在 3 个工作日内办理《建设工程施工许可证》
12、项目正式开工建设,相关科室在工程建设期间继续做好协调服务工作
13、项目竣工验收
工程竣工后,投资方及时申请规划、消防、环保、安全、建设等部门进行工程竣工验收,并将项目建设资料整理归档和移交
项目前期需要批准的支持性文件清单1

环评 (1) 项目环评大纲咨询意见;(2)
