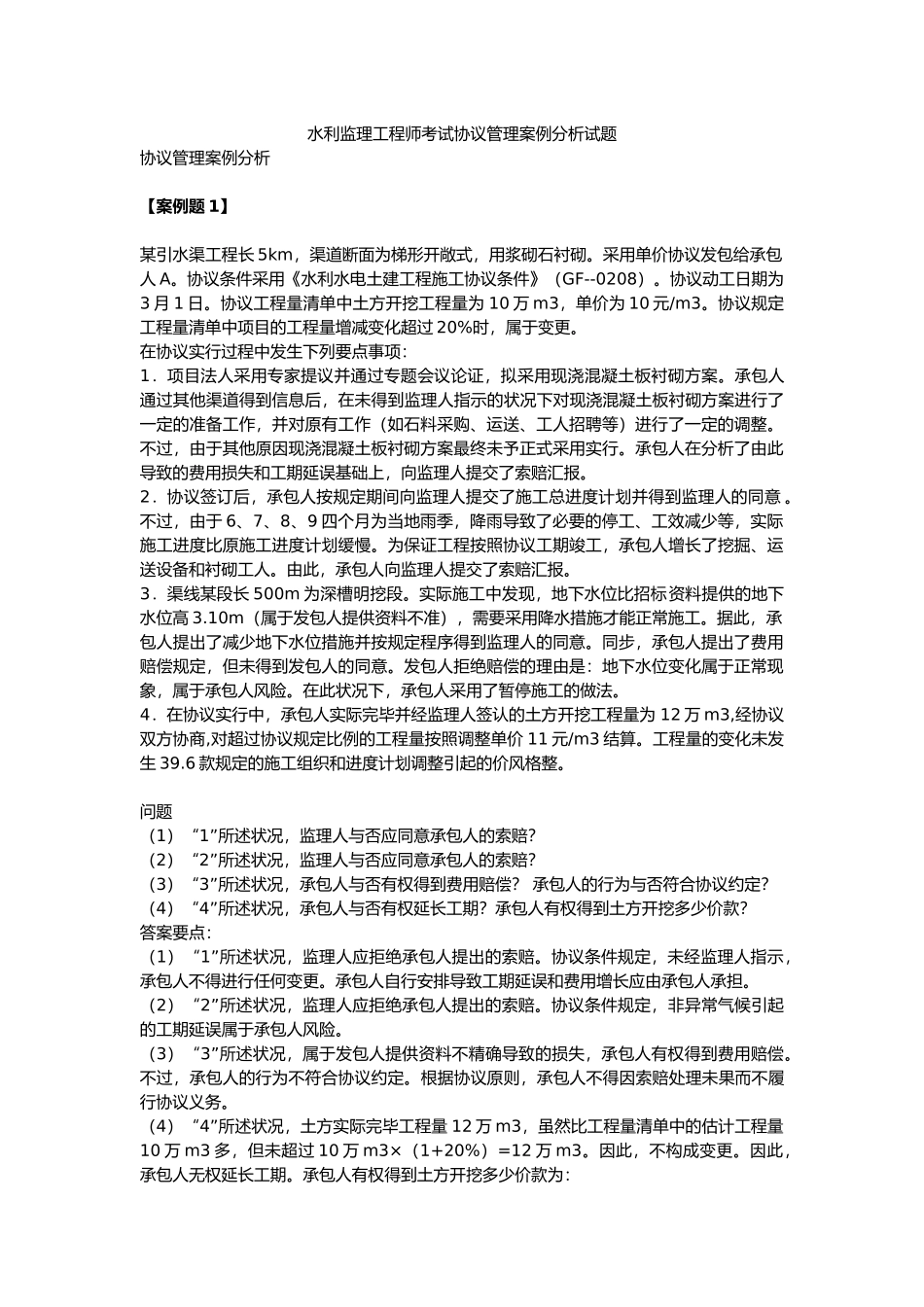

水利监理工程师考试协议管理案例分析试题协议管理案例分析【案例题 1】某引水渠工程长 5km,渠道断面为梯形开敞式,用浆砌石衬砌
采用单价协议发包给承包人 A
协议条件采用《水利水电土建工程施工协议条件》(GF--0208)
协议动工日期为3 月 1 日
协议工程量清单中土方开挖工程量为 10 万 m3,单价为 10 元/m3
协议规定工程量清单中项目的工程量增减变化超过 20%时,属于变更
在协议实行过程中发生下列要点事项:1.项目法人采用专家提议并通过专题会议论证,拟采用现浇混凝土板衬砌方案
承包人通过其他渠道得到信息后,在未得到监理人指示的状况下对现浇混凝土板衬砌方案进行了一定的准备工作,并对原有工作(如石料采购、运送、工人招聘等)进行了一定的调整
不过,由于其他原因现浇混凝土板衬砌方案最终未予正式采用实行
承包人在分析了由此导致的费用损失和工期延误基础上,向监理人提交了索赔汇报
2.协议签订后,承包人按规定期间向监理人提交了施工总进度计划并得到监理人的同意
不过,由于 6、7、8、9 四个月为当地雨季,降雨导致了必要的停工、工效减少等,实际施工进度比原施工进度计划缓慢
为保证工程按照协议工期竣工,承包人增长了挖掘、运送设备和衬砌工人
由此,承包人向监理人提交了索赔汇报
3.渠线某段长 500m 为深槽明挖段
实际施工中发现,地下水位比招标资料提供的地下水位高 3
10m(属于发包人提供资料不准),需要采用降水措施才能正常施工
据此,承包人提出了减少地下水位措施并按规定程序得到监理人的同意
同步,承包人提出了费用赔偿规定,但未得到发包人的同意
发包人拒绝赔偿的理由是:地下水位变化属于正常现象,属于承包人风险
在此状况下,承包人采用了暂停施工的做法
4.在协议实行中,承包人实际完毕并经监理人签认的土方开挖工程量为 12 万 m3,经协议双方协商,对超过协议规定比例的工程
