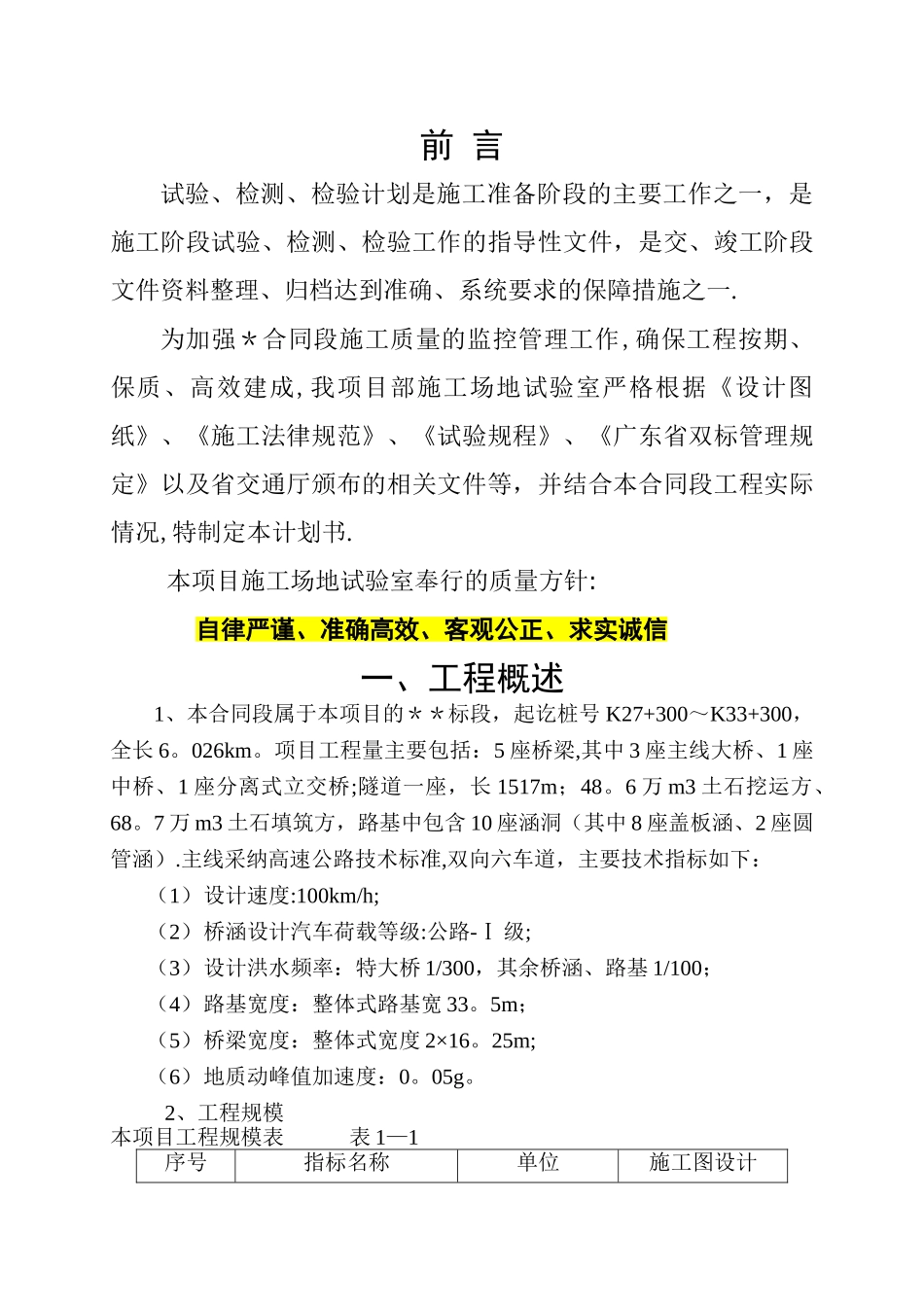

*合同段项目经理部工 地 试验室试验检测计划书编制:审核:二 O 一六年三月目 录前言……………………………………………………………………………1一、工程概述…………………………………………………………………2二、试验项目及试验频率……………………………………………………3三、试验室建设………………………………………………………………4四、保证措施…………………………………………………………………5五、施工场地试验室试验检测仪器设备一览表…………………………………14六、工作程序文件……………………………………………………………20七、主要工程试验项目检测频率及试验次数估算…………………………22前 言试验、检测、检验计划是施工准备阶段的主要工作之一,是施工阶段试验、检测、检验工作的指导性文件,是交、竣工阶段文件资料整理、归档达到准确、系统要求的保障措施之一
为加强*合同段施工质量的监控管理工作,确保工程按期、保质、高效建成,我项目部施工场地试验室严格根据《设计图纸》、《施工法律规范》、《试验规程》、《广东省双标管理规定》以及省交通厅颁布的相关文件等,并结合本合同段工程实际情况,特制定本计划书
本项目施工场地试验室奉行的质量方针:自律严谨、准确高效、客观公正、求实诚信一、工程概述1、本合同段属于本项目的**标段,起讫桩号 K27+300~K33+300,全长 6

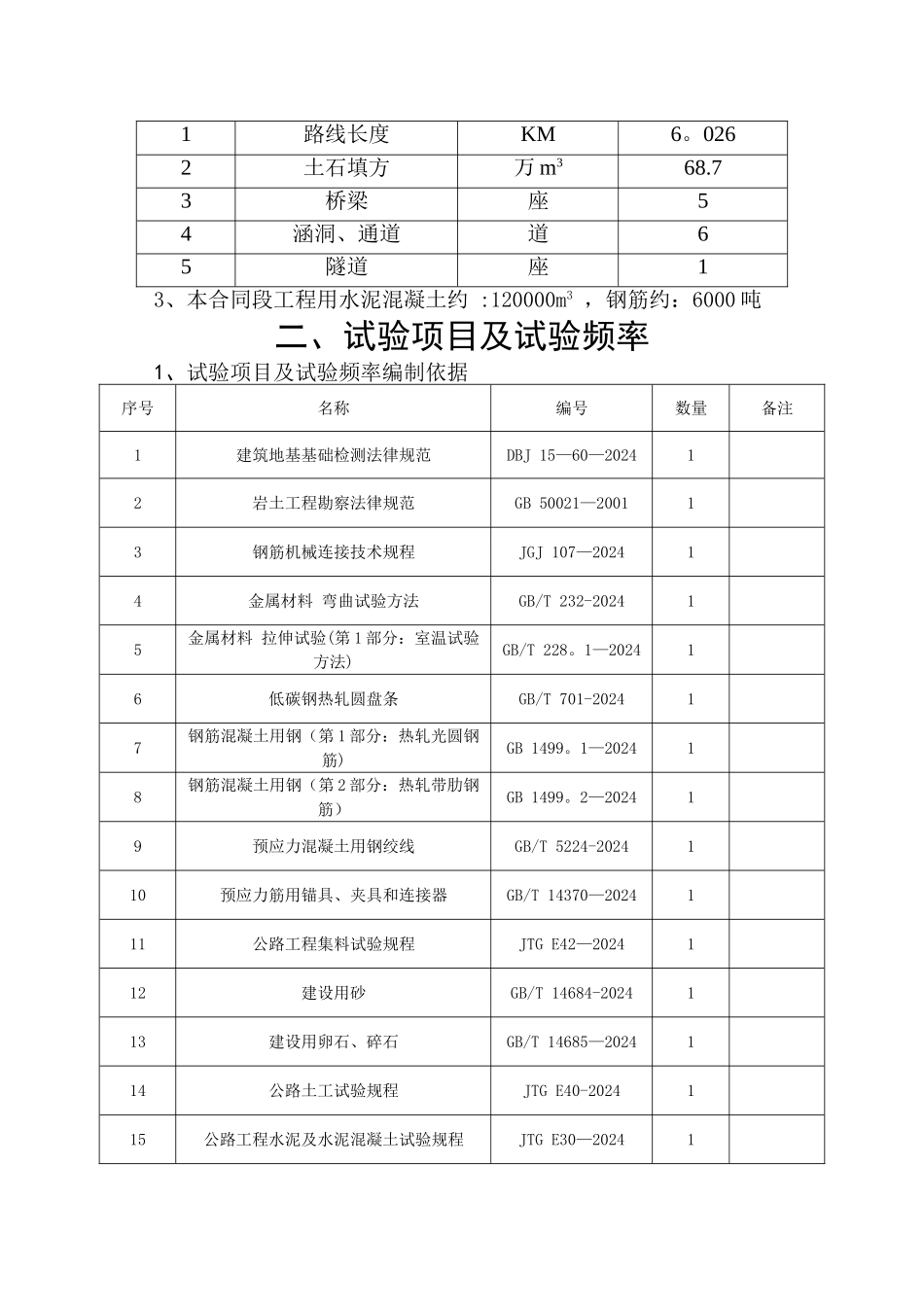

项目工程量主要包括:5 座桥梁,其中 3 座主线大桥、1 座中桥、1 座分离式立交桥;隧道一座,长 1517m;48
6 万 m3 土石挖运方、68
7 万 m3 土石填筑方,路基中包含 10 座涵洞(其中 8 座盖板涵、2 座圆管涵)
主线采纳高速公路技术标准,双向六车道,主要技术指标如下:(1)设计速度:100km/h;(2)桥涵设计汽车荷载等级:公路-Ⅰ 级;(3)设计洪水频率:特大桥 1/300
