铜川市高远商住区海天华府工程卸料平台专项方案编制人审核人审批人陕西建工第十建设集团有限公司2024 年 7 月目录一、编制依据 1二、施工方案 1 2
1 概述 1 2
2 悬挑卸料平台设计方案 1 2
3 材料要求 2 三、施工方法及安全保证措施 3 3
1 悬挑卸料平台的焊接制作及吊装注意事项 3 3
2 悬挑卸料平台验收 4 3
3 安全保证措施 5 3

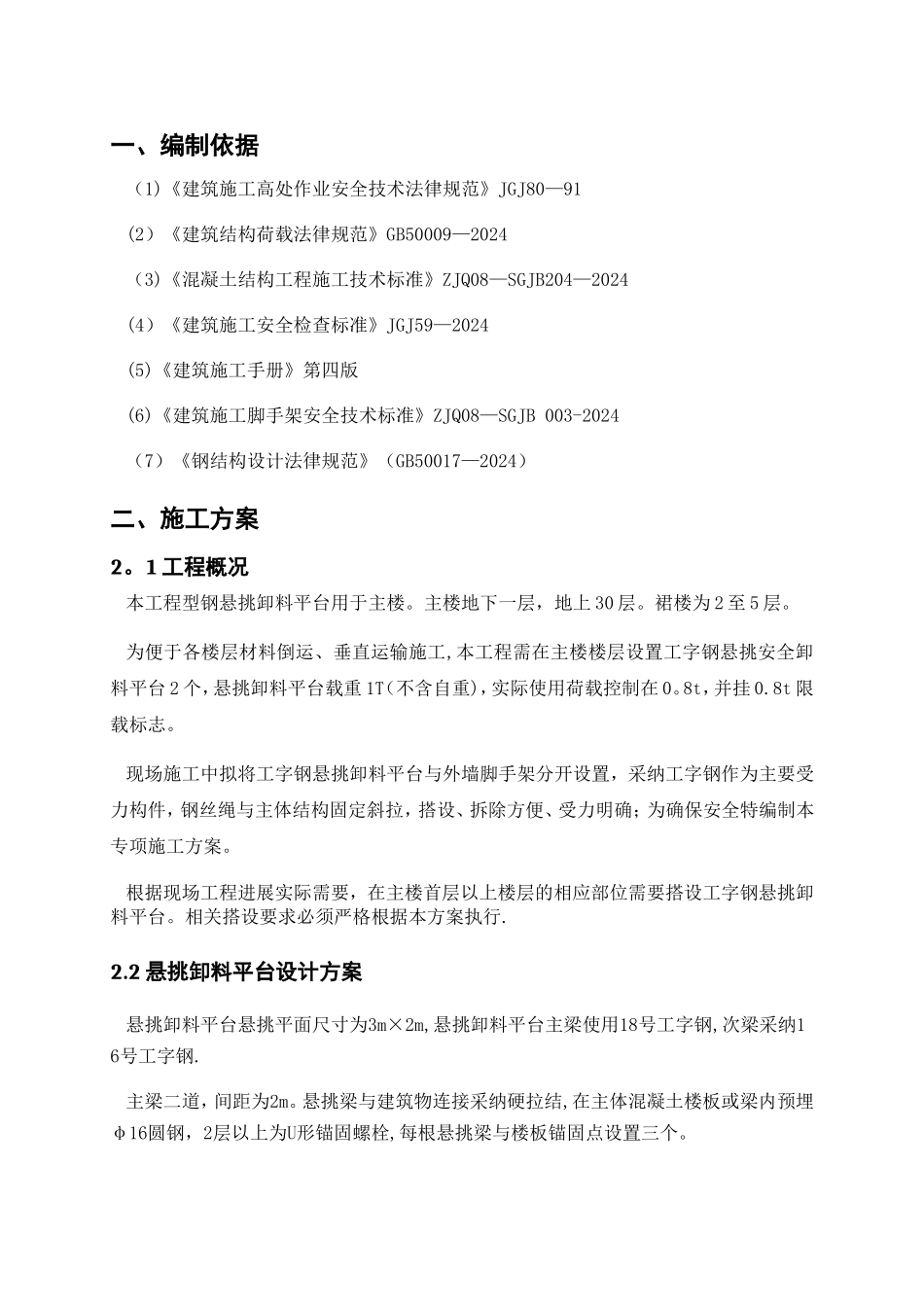

4 悬挑卸料平台作业安全措施 6 四、悬挑卸料平台计算 7 一、编制依据(1)《建筑施工高处作业安全技术法律规范》JGJ80—91(2)《建筑结构荷载法律规范》GB50009—2024(3)《混凝土结构工程施工技术标准》ZJQ08—SGJB204—2024(4)《建筑施工安全检查标准》JGJ59—2024(5)《建筑施工手册》第四版(6)《建筑施工脚手架安全技术标准》ZJQ08—SGJB 003-2024(7)《钢结构设计法律规范》(GB50017—2024)二、施工方案2
1 工程概况本工程型钢悬挑卸料平台用于主楼
主楼地下一层,地上 30 层
裙楼为 2 至 5 层
为便于各楼层材料倒运、垂直运输施工,本工程需在主楼楼层设置工字钢悬挑安全卸料平台 2 个,悬挑卸料平台载重 1T(不含自重),实际使用荷载控制在 0
8t,并挂 0
8t 限载标志
现场施工中拟将工字钢悬挑卸料平台与外墙脚手架分开设置,采纳工字钢作为主要受力构件,钢丝绳与主体结构固定斜拉,搭设、拆除方便、受力明确;为确保安全特编制本专项施工方案
根据现场工程进展实际需要,在主楼首层以上楼层的相应部位需要搭设工字钢悬挑卸料平台
相关搭设要求必须严格根据本方案执行
2 悬挑卸料平台设计方案悬挑卸料平台悬挑平面尺寸为3m×2m,悬挑卸料平台主梁使用18号工字钢,次梁采纳16号工字钢
主梁二道,间距为2m
悬挑梁与建筑物连接采纳硬拉结
