电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工字钢及钢板桩防护专项施工方案

工字钢及钢板桩防护专项施工方案_第1页
1/5
工字钢及钢板桩防护专项施工方案_第2页
2/5
工字钢及钢板桩防护专项施工方案_第3页
3/5

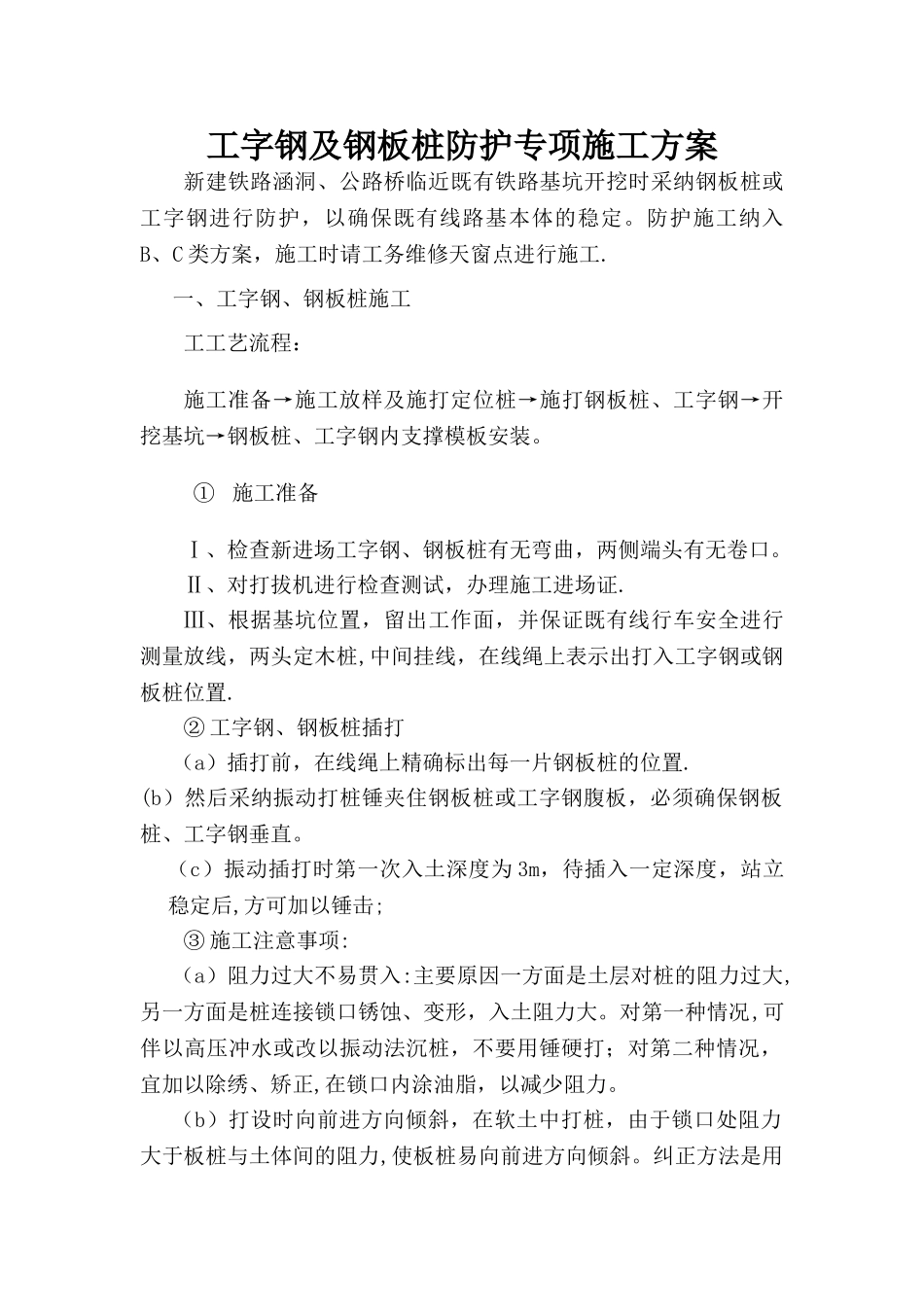

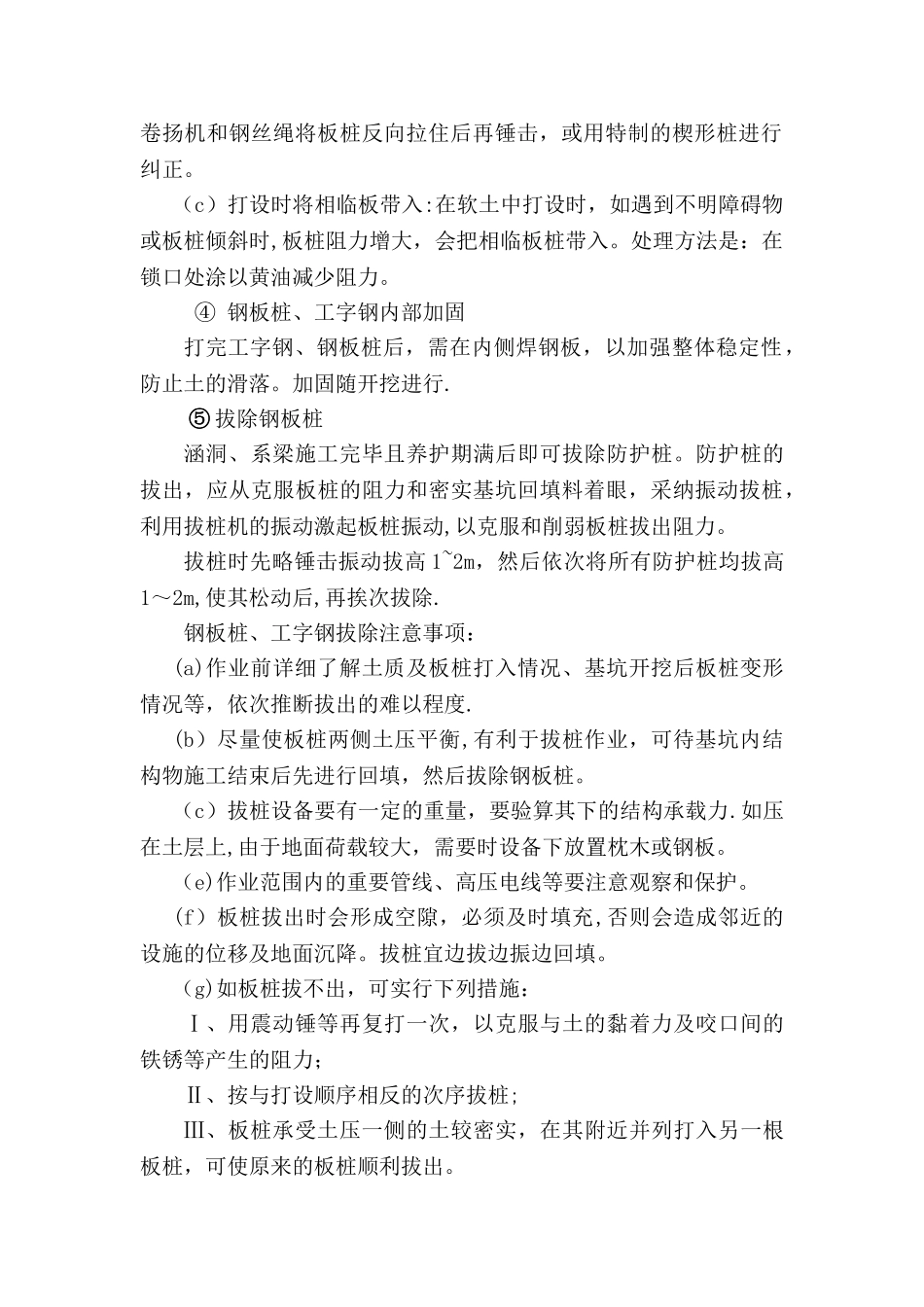

工字钢及钢板桩防护专项施工方案新建铁路涵洞、公路桥临近既有铁路基坑开挖时采纳钢板桩或工字钢进行防护,以确保既有线路基本体的稳定。防护施工纳入B、C 类方案,施工时请工务维修天窗点进行施工.一、工字钢、钢板桩施工工工艺流程:施工准备→施工放样及施打定位桩→施打钢板桩、工字钢→开挖基坑→钢板桩、工字钢内支撑模板安装。① 施工准备Ⅰ、检查新进场工字钢、钢板桩有无弯曲,两侧端头有无卷口。Ⅱ、对打拔机进行检查测试,办理施工进场证.Ⅲ、根据基坑位置,留出工作面,并保证既有线行车安全进行测量放线,两头定木桩,中间挂线,在线绳上表示出打入工字钢或钢板桩位置.② 工字钢、钢板桩插打(a)插打前,在线绳上精确标出每一片钢板桩的位置.(b)然后采纳振动打桩锤夹住钢板桩或工字钢腹板,必须确保钢板桩、工字钢垂直。(c)振动插打时第一次入土深度为 3m,待插入一定深度,站立稳定后,方可加以锤击;③ 施工注意事项:(a)阻力过大不易贯入:主要原因一方面是土层对桩的阻力过大,另一方面是桩连接锁口锈蚀、变形,入土阻力大。对第一种情况,可伴以高压冲水或改以振动法沉桩,不要用锤硬打;对第二种情况,宜加以除绣、矫正,在锁口内涂油脂,以减少阻力。(b)打设时向前进方向倾斜,在软土中打桩,由于锁口处阻力大于板桩与土体间的阻力,使板桩易向前进方向倾斜。纠正方法是用卷扬机和钢丝绳将板桩反向拉住后再锤击,或用特制的楔形桩进行纠正。(c)打设时将相临板带入:在软土中打设时,如遇到不明障碍物或板桩倾斜时,板桩阻力增大,会把相临板桩带入。处理方法是:在锁口处涂以黄油减少阻力。④ 钢板桩、工字钢内部加固打完工字钢、钢板桩后,需在内侧焊钢板,以加强整体稳定性,防止土的滑落。加固随开挖进行.⑤ 拔除钢板桩涵洞、系梁施工完毕且养护期满后即可拔除防护桩。防护桩的拔出,应从克服板桩的阻力和密实基坑回填料着眼,采纳振动拔桩,利用拔桩机的振动激起板桩振动,以克服和削弱板桩拔出阻力。拔桩时先略锤击振动拔高 1~2m,然后依次将所有防护桩均拔高1~2m,使其松动后,再挨次拔除.钢板桩、工字钢拔除注意事项:(a)作业前详细了解土质及板桩打入情况、基坑开挖后板桩变形情况等,依次推断拔出的难以程度.(b)尽量使板桩两侧土压平衡,有利于拔桩作业,可待基坑内结构物施工结束后先进行回填,然后拔除钢板桩。(c)拔桩设备要有一定的重量,要验算其下的结构承载力.如压在土层上,由于地面荷载较大,需要时设...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工字钢及钢板桩防护专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
