工时损失管理办法修订日期修订单号修订内容摘要页次版次修订审核批准2024/03/30/工时损失管理办法4A/0批准:钱旭审核:杨恒文编制:王晓亚工时损失管理办法1、目的1
1 为明确各类工时损失责任归属,有效管制人工成本;1
2 体现对员工个人绩效的公开化和公平合理化,加强对员工的激励效果;1
3 体现完整的损失项目及时间,以降低损失,提高工时的有效利用率;1
4 法律规范工时损失填写,签核,转嫁依序进行,特制定本办法

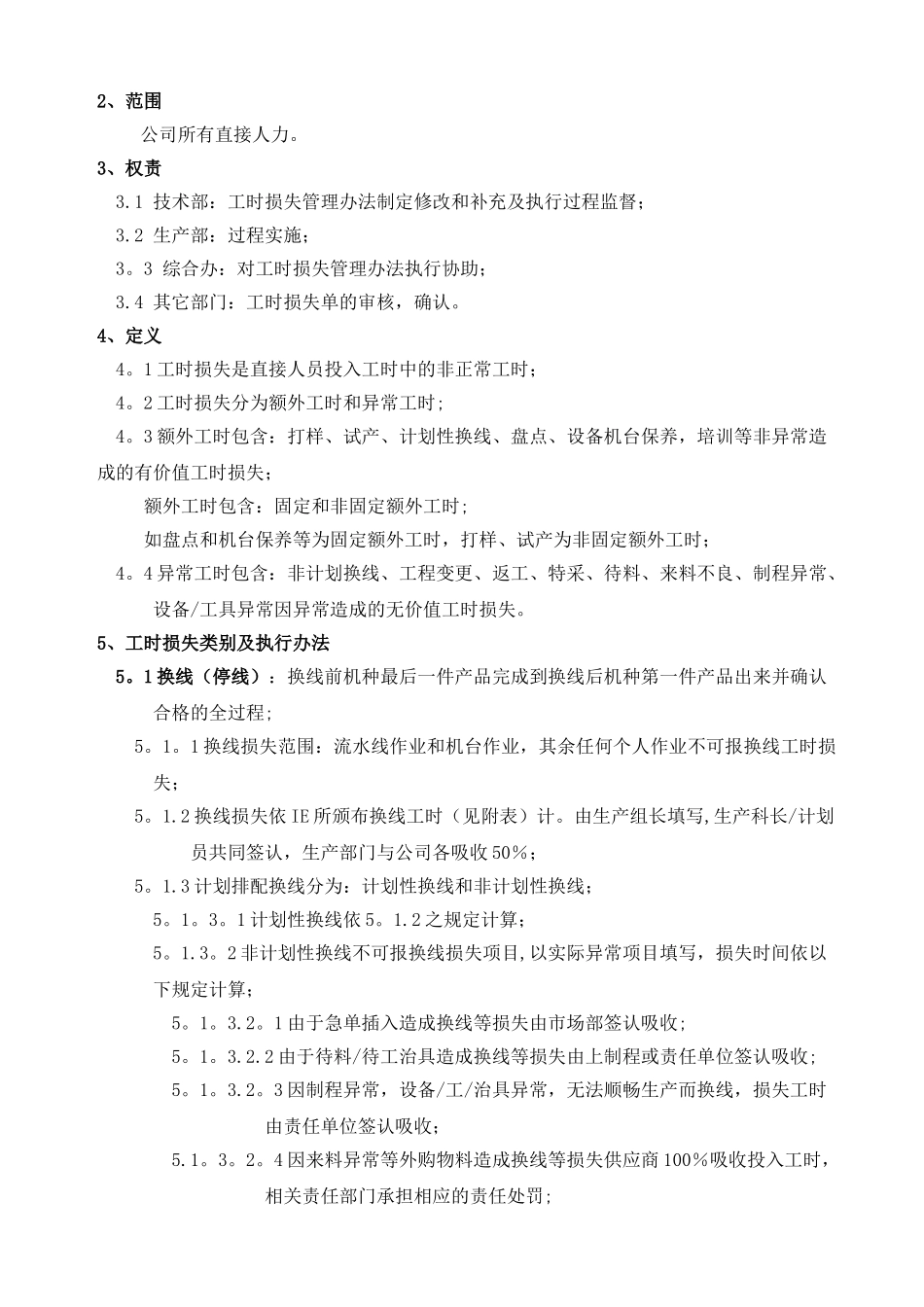

2、范围公司所有直接人力
1 技术部:工时损失管理办法制定修改和补充及执行过程监督;3
2 生产部:过程实施;3
3 综合办:对工时损失管理办法执行协助;3
4 其它部门:工时损失单的审核,确认
1 工时损失是直接人员投入工时中的非正常工时;4
2 工时损失分为额外工时和异常工时;4
3 额外工时包含:打样、试产、计划性换线、盘点、设备机台保养,培训等非异常造成的有价值工时损失; 额外工时包含:固定和非固定额外工时;如盘点和机台保养等为固定额外工时,打样、试产为非固定额外工时;4
4 异常工时包含:非计划换线、工程变更、返工、特采、待料、来料不良、制程异常、设备/工具异常因异常造成的无价值工时损失
5、工时损失类别及执行办法5
1 换线(停线):换线前机种最后一件产品完成到换线后机种第一件产品出来并确认合格的全过程;5
1 换线损失范围:流水线作业和机台作业,其余任何个人作业不可报换线工时损失;5
2 换线损失依 IE 所颁布换线工时(见附表)计

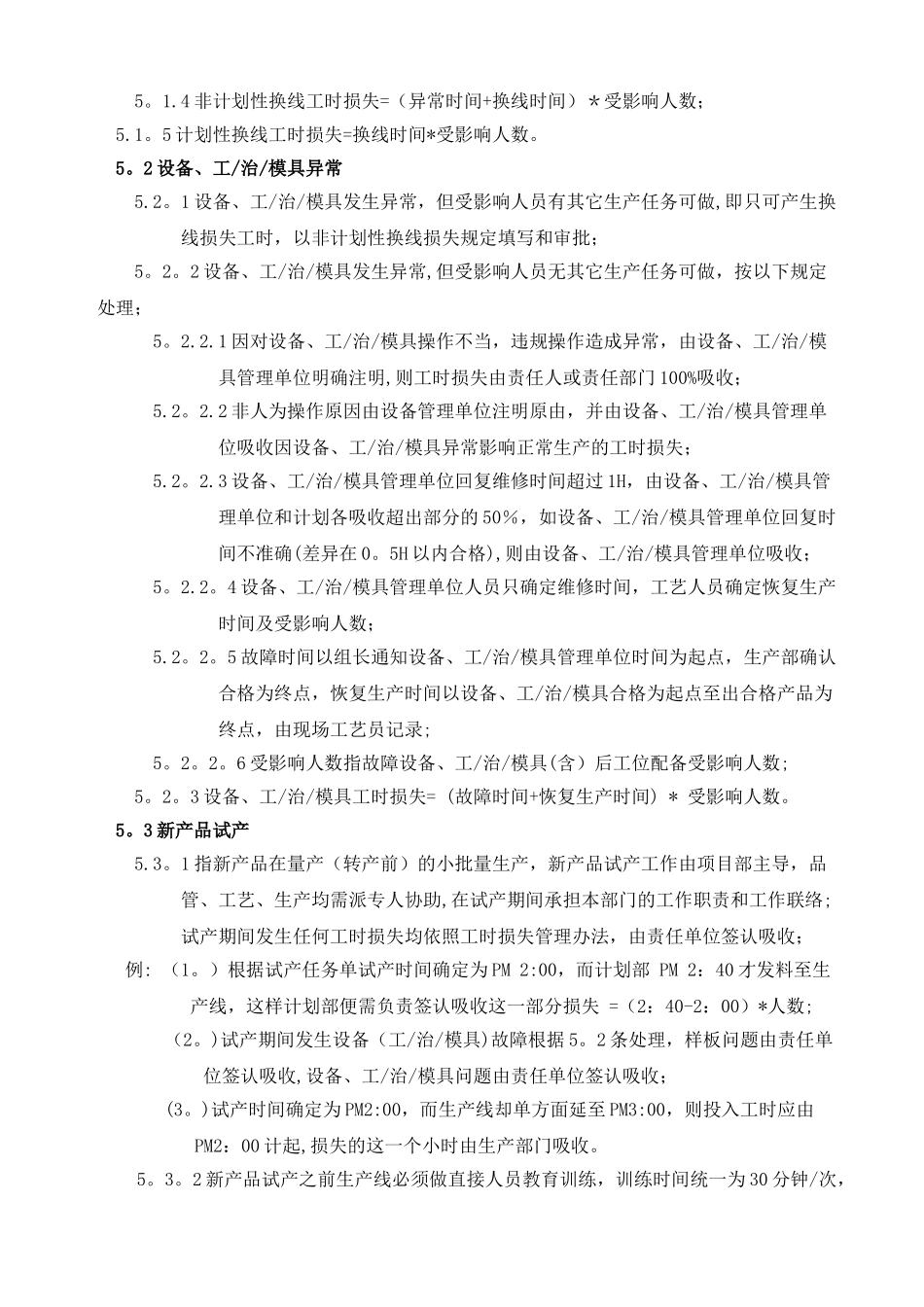

由生产组长填写,生产科长/计划员共同签认,生产部门与公司各吸收 50%;5
3 计划排配换线分为:计划性换线和非计划性换线;5
1 计划性换线依 5
2 之规定计算;5
2 非计划性换线不可报换线损失项目,以实际异常项目填写,损失时间依以下规定计算;5
