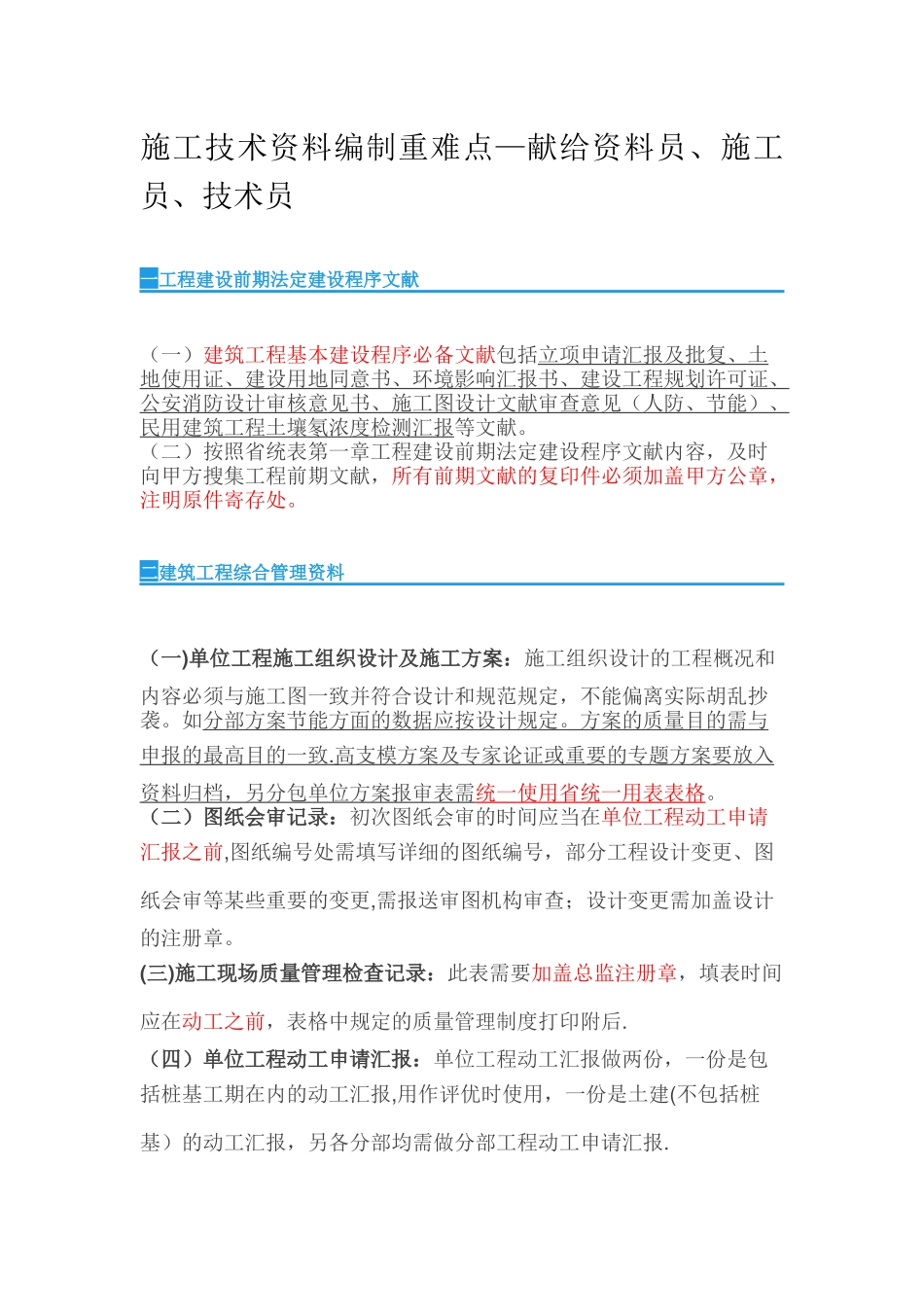

施工技术资料编制重难点—献给资料员、施工员、技术员一工程建设前期法定建设程序文献(一)建筑工程基本建设程序必备文献包括立项申请汇报及批复、土地使用证、建设用地同意书、环境影响汇报书、建设工程规划许可证 、 公安消防设计审核意见书、施工图设计文献审查意见(人防、节能) 、 民用建筑工程土壤氡浓度检测汇报等文献。 (二)按照省统表第一章工程建设前期法定建设程序文献内容,及时向甲方搜集工程前期文献,所有前期文献的复印件必须加盖甲方公章,注明原件寄存处。 二建筑工程综合管理资料(一)单位工程施工组织设计及施工方案:施工组织设计的工程概况和内容必须与施工图一致并符合设计和规范规定,不能偏离实际胡乱抄袭。如分部方案节能方面的数据应按设计规定。方案的质量目的需与申报的最高目的一致 . 高支模方案及专家论证或重要的专题方案要放入 资料归档,另分包单位方案报审表需 统一使用省统一用表表格 。 (二)图纸会审记录:初次图纸会审的时间应当在单位工程动工申请汇报之前,图纸编号处需填写详细的图纸编号,部分工程设计变更、图纸会审等某些重要的变更,需报送审图机构审查;设计变更需加盖设计的注册章。 (三)施工现场质量管理检查记录:此表需要加盖总监注册章,填表时间应在动工之前,表格中规定的质量管理制度打印附后. (四)单位工程动工申请汇报:单位工程动工汇报做两份,一份是包括桩基工期在内的动工汇报,用作评优时使用,一份是土建(不包括桩基)的动工汇报,另各分部均需做分部工程动工申请汇报.动工汇报中的建筑面积应以建筑工程规划许可证中的核计面积为准;项目经理、总监理工程师应与施工许可证一致. (五)单位工程坐标定位测量记录: 1、在平面图右上角空白处要画个方位图,表达拟建建筑物的朝向,并应注明引入水准点的位置及编号,基准点的位置. 2、引入水准点的绝对标高、相对标高及建筑物(±0。00)的相对标高应填写清晰,其中:建筑物(±0.00)的相对标高为±0.00,绝对标高为设计标高,引入水准点的相对标高=引入水准点绝对标高—建筑物(±0.00)绝对标高. 3、定位根据:根据规划部门出具的规划定点文献或按建设单位提供的水准点进行放线定位。(六)工程中间验收交接记录 分如下两种状况: 1、当单位工程由不一样的施工企业共同施工,某一施工企业已按协议完毕所承建工程施工任务时,不一样施工工序班组之间、不一样施工单位之间或施工单位与建设单位之间 , 可办理中间验...
