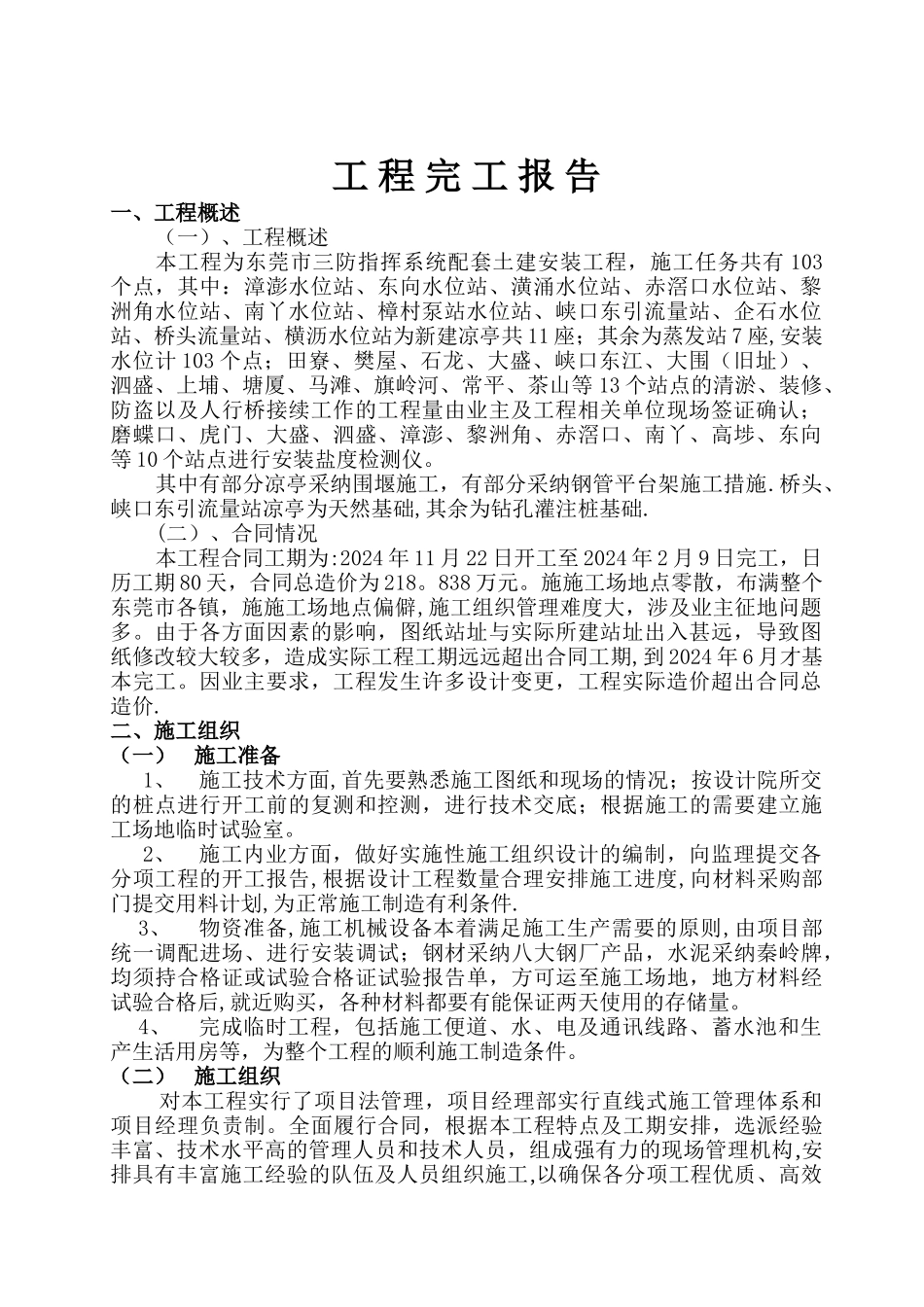

工 程 完 工 报 告一、工程概述(一)、工程概述本工程为东莞市三防指挥系统配套土建安装工程,施工任务共有 103个点,其中:漳澎水位站、东向水位站、潢涌水位站、赤滘口水位站、黎洲角水位站、南丫水位站、樟村泵站水位站、峡口东引流量站、企石水位站、桥头流量站、横沥水位站为新建凉亭共 11 座;其余为蒸发站 7 座,安装水位计 103 个点;田寮、樊屋、石龙、大盛、峡口东江、大围(旧址)、泗盛、上埔、塘厦、马滩、旗岭河、常平、茶山等 13 个站点的清淤、装修、防盗以及人行桥接续工作的工程量由业主及工程相关单位现场签证确认;磨蝶口、虎门、大盛、泗盛、漳澎、黎洲角、赤滘口、南丫、高埗、东向等 10 个站点进行安装盐度检测仪
其中有部分凉亭采纳围堰施工,有部分采纳钢管平台架施工措施
桥头、峡口东引流量站凉亭为天然基础,其余为钻孔灌注桩基础

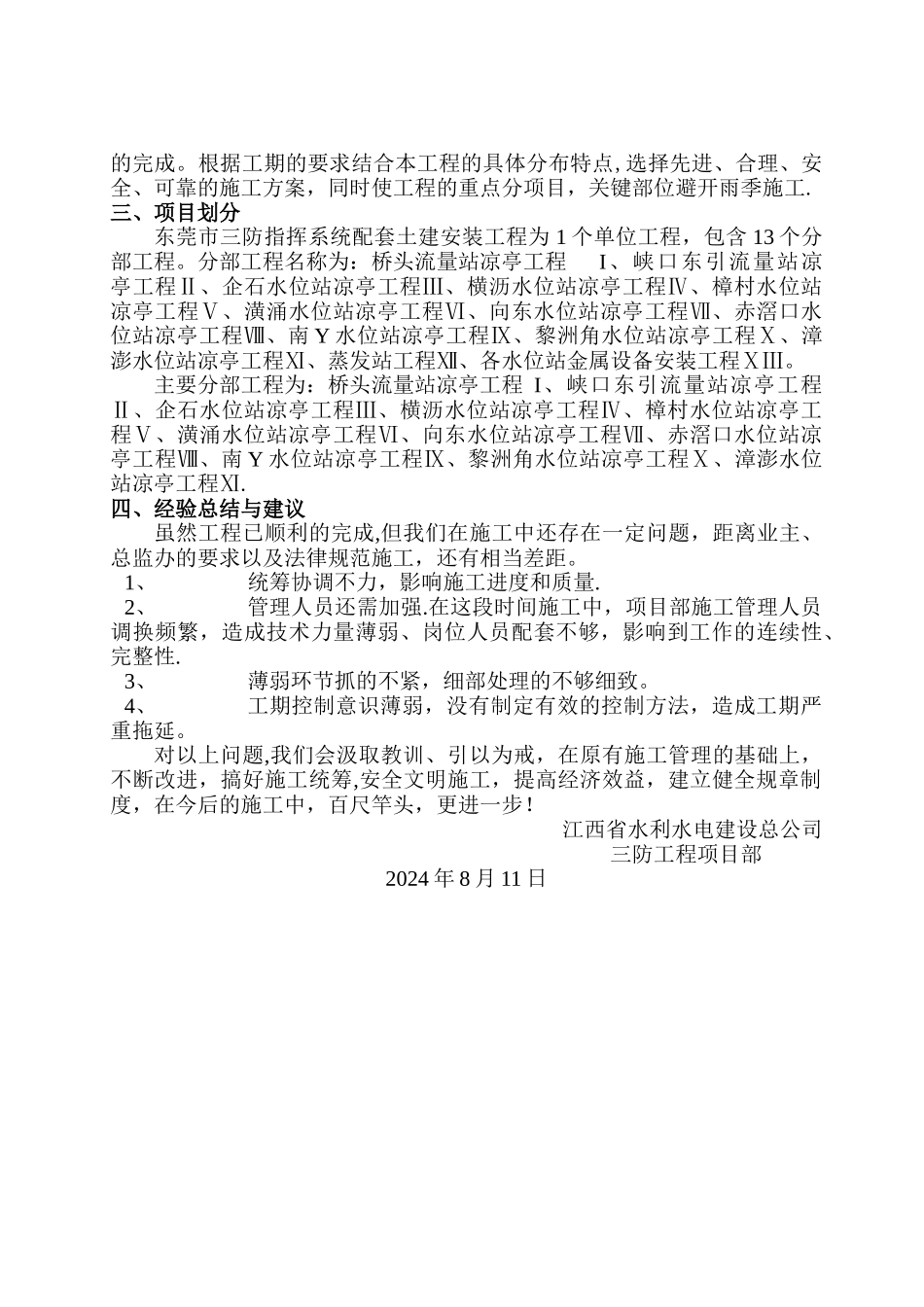

(二)、合同情况本工程合同工期为:2024 年 11 月 22 日开工至 2024 年 2 月 9 日完工,日历工期 80 天,合同总造价为 218
838 万元
施施工场地点零散,布满整个东莞市各镇,施施工场地点偏僻,施工组织管理难度大,涉及业主征地问题多
由于各方面因素的影响,图纸站址与实际所建站址出入甚远,导致图纸修改较大较多,造成实际工程工期远远超出合同工期,到 2024 年 6 月才基本完工
因业主要求,工程发生许多设计变更,工程实际造价超出合同总造价
二、施工组织(一)施工准备1、施工技术方面,首先要熟悉施工图纸和现场的情况;按设计院所交的桩点进行开工前的复测和控测,进行技术交底;根据施工的需要建立施工场地临时试验室
2、施工内业方面,做好实施性施工组织设计的编制,向监理提交各分项工程的开工报告,根据设计工程数量合理安排施工进度,向材料采购部门提交用料计划,为正常施工制造有利条件
3、物资准备,施工机械设备本着满足施工生产需要的原则,由
