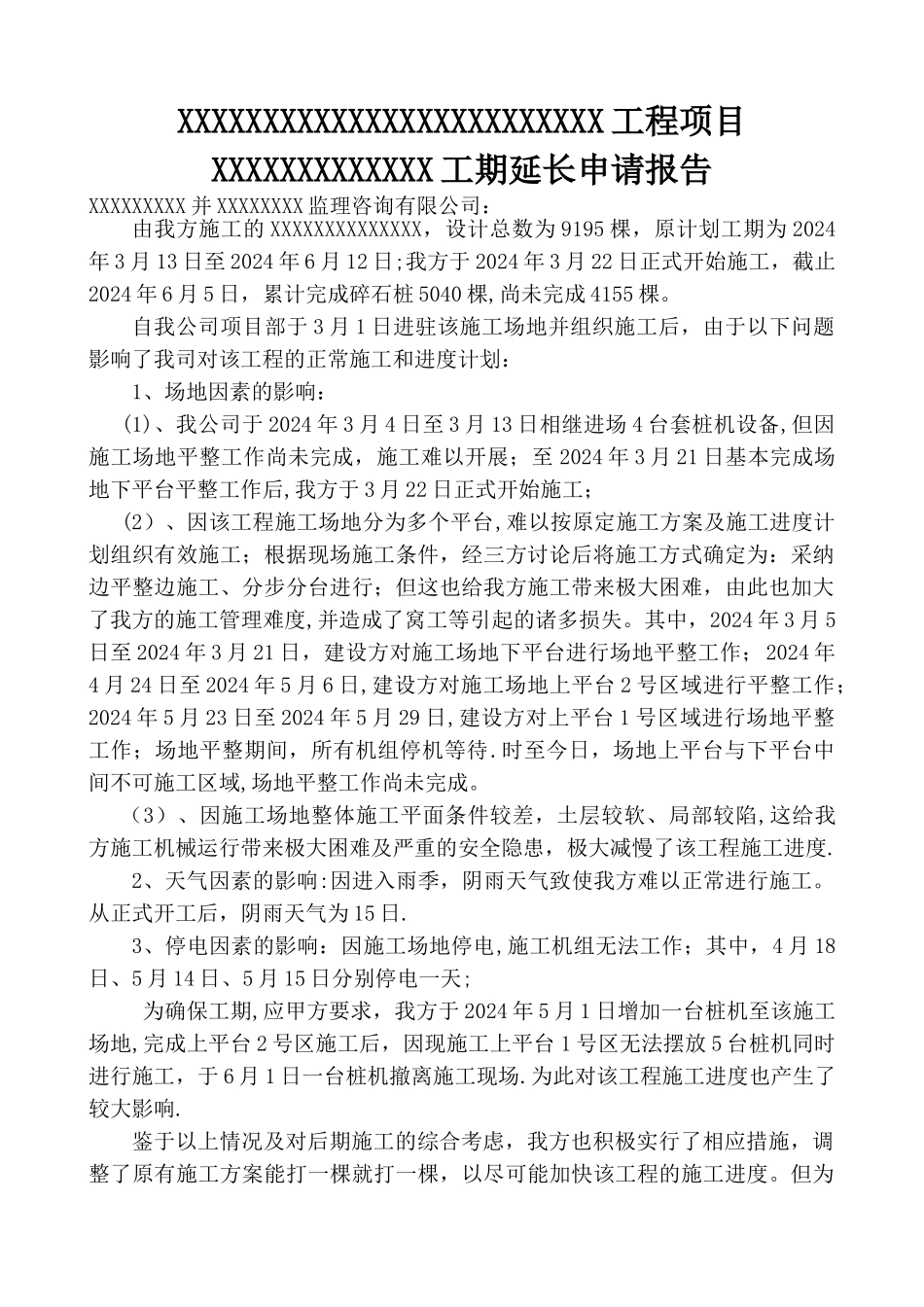

XXXXXXXXXXXXXXXXXXXXXXXXX 工程项目XXXXXXXXXXXXX 工期延长申请报告XXXXXXXXX 并 XXXXXXXX 监理咨询有限公司:由我方施工的 XXXXXXXXXXXXXX,设计总数为 9195 棵,原计划工期为 2024年 3 月 13 日至 2024 年 6 月 12 日;我方于 2024 年 3 月 22 日正式开始施工,截止2024 年 6 月 5 日,累计完成碎石桩 5040 棵,尚未完成 4155 棵
自我公司项目部于 3 月 1 日进驻该施工场地并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划: 1、场地因素的影响:(1)、我公司于 2024 年 3 月 4 日至 3 月 13 日相继进场 4 台套桩机设备,但因施工场地平整工作尚未完成,施工难以开展;至 2024 年 3 月 21 日基本完成场地下平台平整工作后,我方于 3 月 22 日正式开始施工;(2)、因该工程施工场地分为多个平台,难以按原定施工方案及施工进度计划组织有效施工;根据现场施工条件,经三方讨论后将施工方式确定为:采纳边平整边施工、分步分台进行;但这也给我方施工带来极大困难,由此也加大了我方的施工管理难度,并造成了窝工等引起的诸多损失
其中,2024 年 3 月 5日至 2024 年 3 月 21 日,建设方对施工场地下平台进行场地平整工作;2024 年4 月 24 日至 2024 年 5 月 6 日,建设方对施工场地上平台 2 号区域进行平整工作;2024 年 5 月 23 日至 2024 年 5 月 29 日,建设方对上平台 1 号区域进行场地平整工作;场地平整期间,所有机组停机等待
时至今日,场地上平台与下平台中间不可施工区域,场地平整工作尚未完成

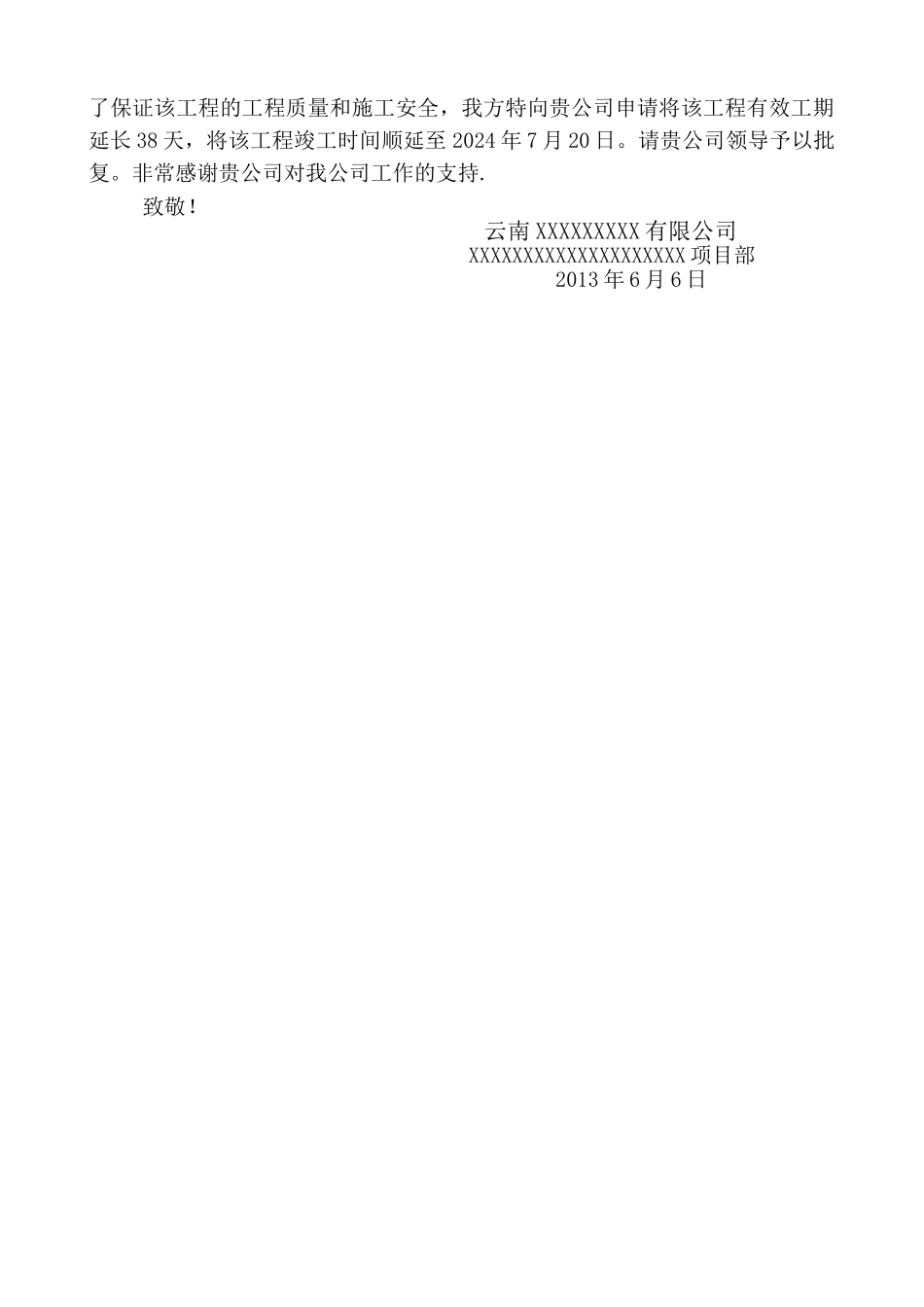

(3)、因施工场地整体施工平面条件较差,土层较软、局部较陷,这给我方施工机械运行带来极大困
