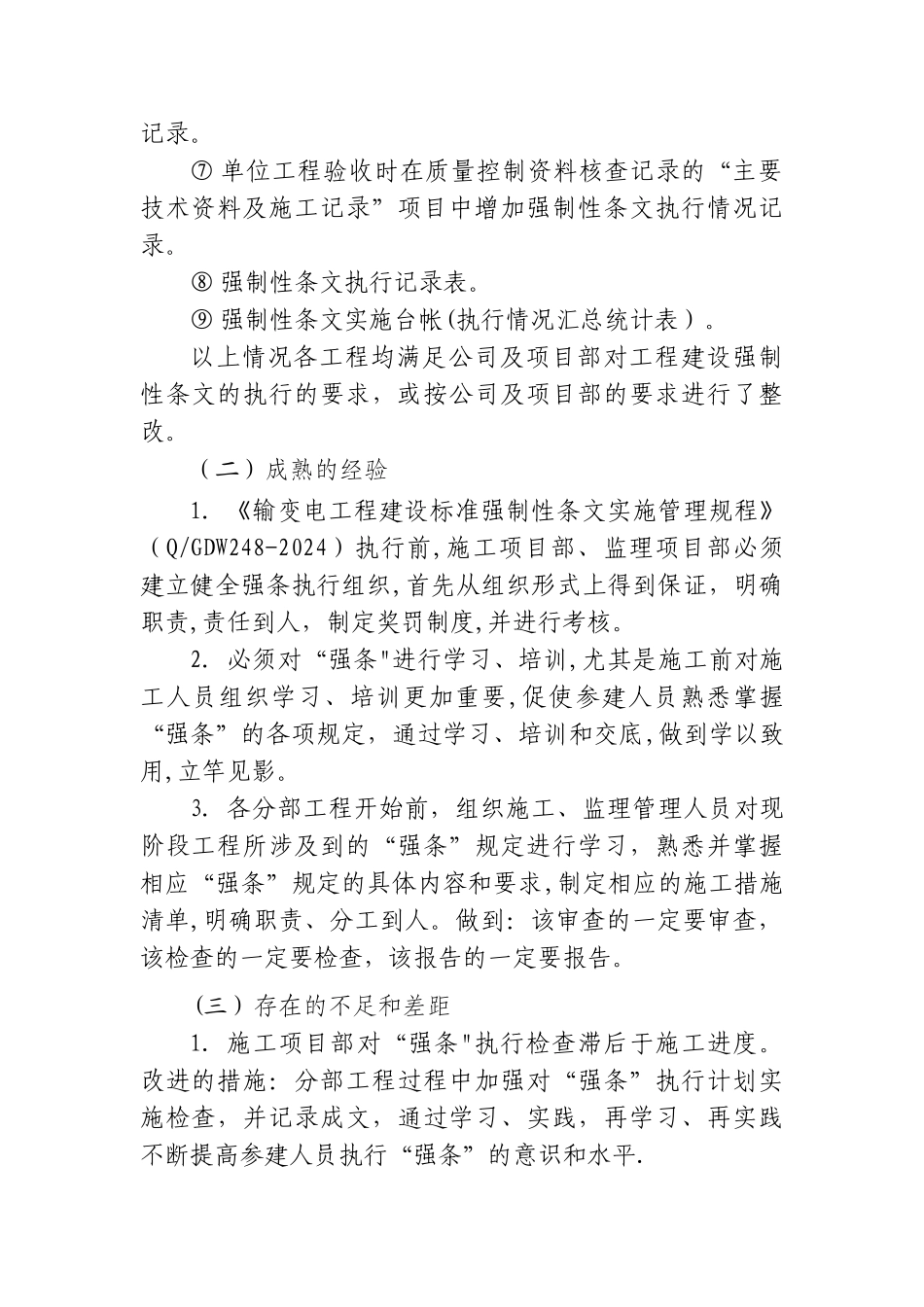

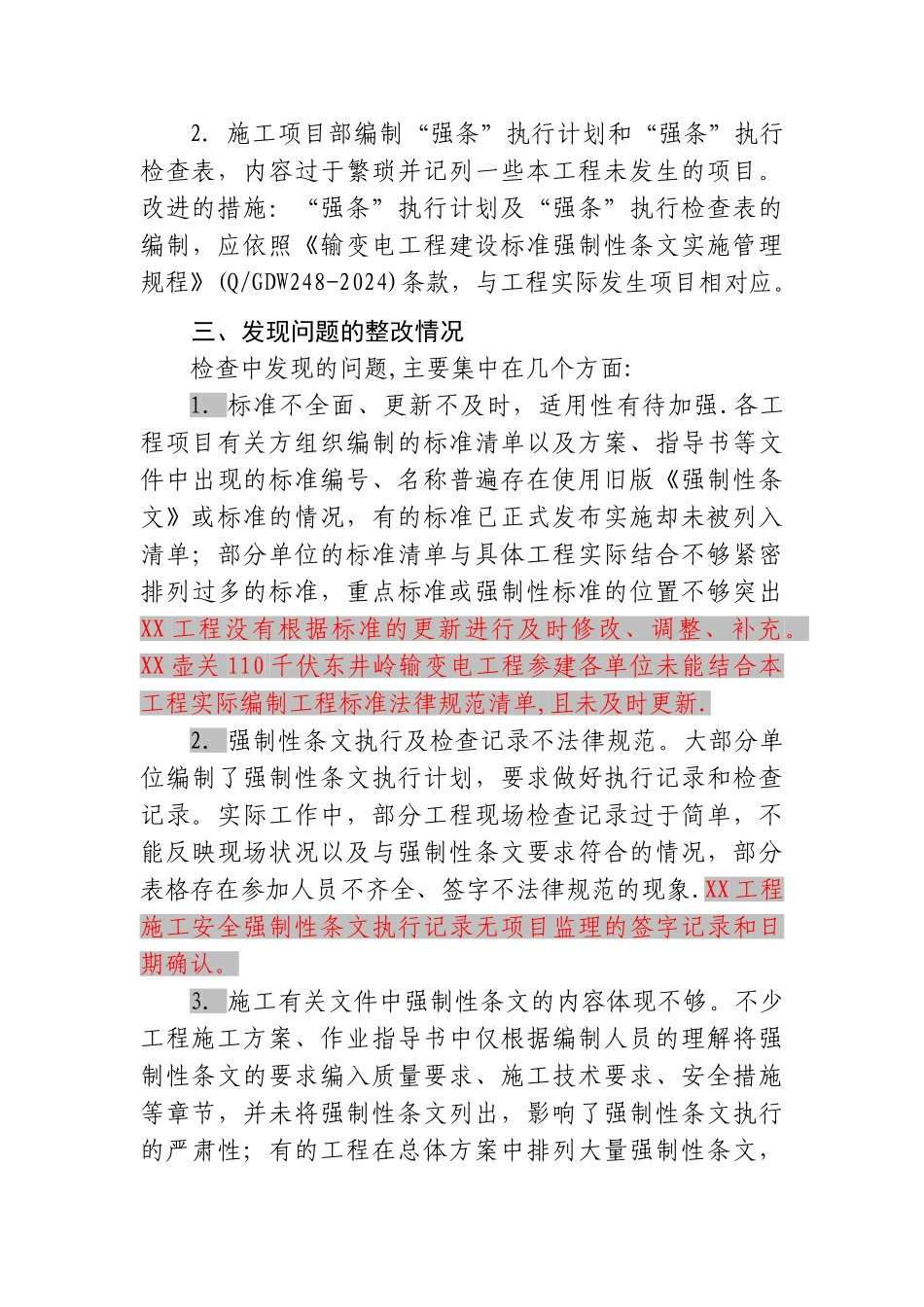

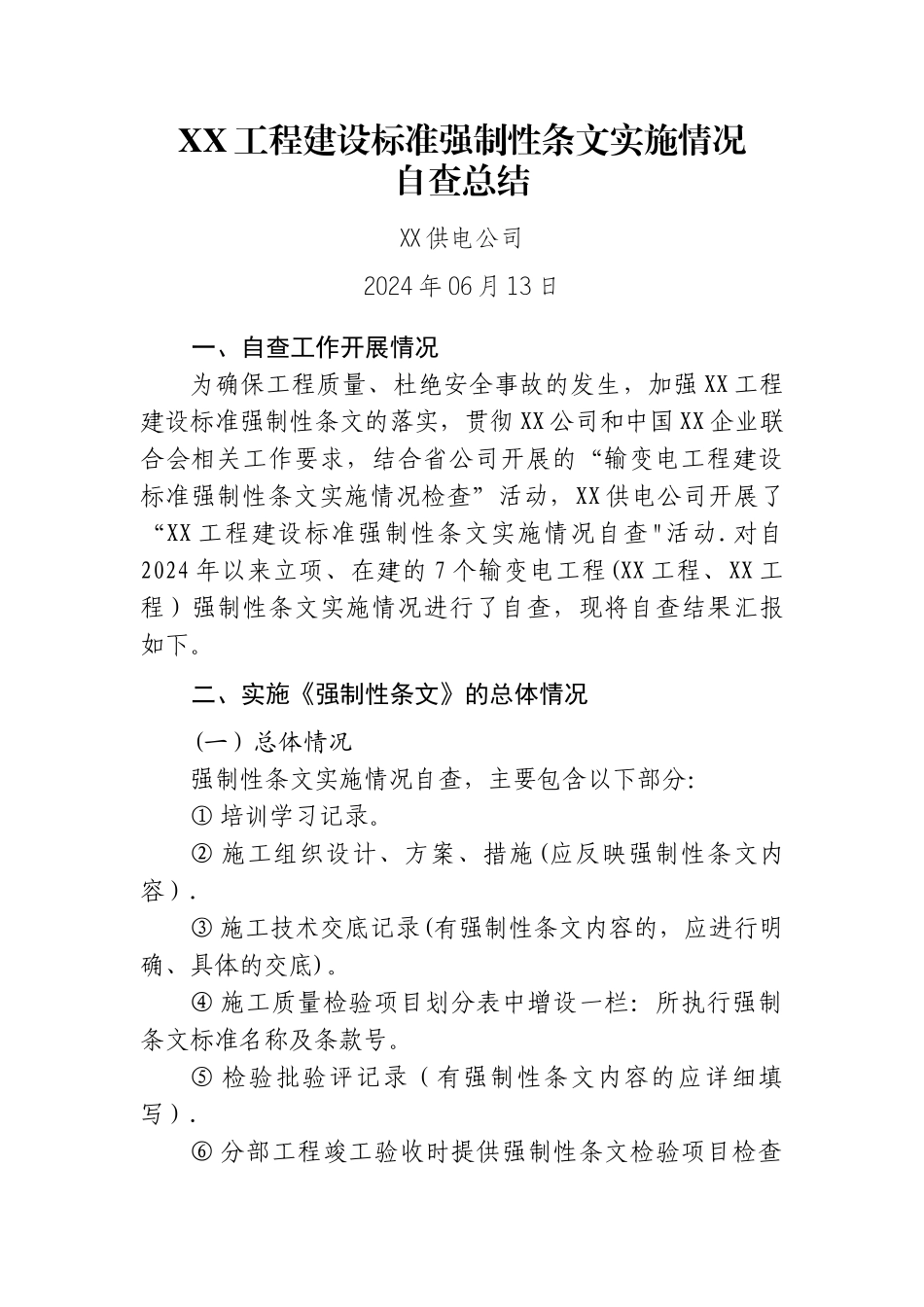

XX 工程建设标准强制性条文实施情况自查总结XX 供电公司2024 年 06 月 13 日一、自查工作开展情况为确保工程质量、杜绝安全事故的发生,加强 XX 工程建设标准强制性条文的落实,贯彻 XX 公司和中国 XX 企业联合会相关工作要求,结合省公司开展的“输变电工程建设标准强制性条文实施情况检查”活动,XX 供电公司开展了“XX 工程建设标准强制性条文实施情况自查"活动
对自2024 年以来立项、在建的 7 个输变电工程(XX 工程、XX 工程)强制性条文实施情况进行了自查,现将自查结果汇报如下
二、实施《强制性条文》的总体情况(一)总体情况强制性条文实施情况自查,主要包含以下部分:① 培训学习记录
② 施工组织设计、方案、措施(应反映强制性条文内容)
③ 施工技术交底记录(有强制性条文内容的,应进行明确、具体的交底)
④ 施工质量检验项目划分表中增设一栏:所执行强制条文标准名称及条款号
⑤ 检验批验评记录(有强制性条文内容的应详细填写)
⑥ 分部工程竣工验收时提供强制性条文检验项目检查记录
⑦ 单位工程验收时在质量控制资料核查记录的“主要技术资料及施工记录”项目中增加强制性条文执行情况记录
⑧ 强制性条文执行记录表
⑨ 强制性条文实施台帐(执行情况汇总统计表)
以上情况各工程均满足公司及项目部对工程建设强制性条文的执行的要求,或按公司及项目部的要求进行了整改
(二)成熟的经验1.《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2024)执行前,施工项目部、监理项目部必须建立健全强条执行组织,首先从组织形式上得到保证,明确职责,责任到人,制定奖罚制度,并进行考核
2.必须对“强条"进行学习、培训,尤其是施工前对施工人员组织学习、培训更加重要,促使参建人员熟悉掌握“强条”的各项规定,通过学习、培训和交底,做到学以致用,立竿见影
3.各分部工程开始前,组织施
