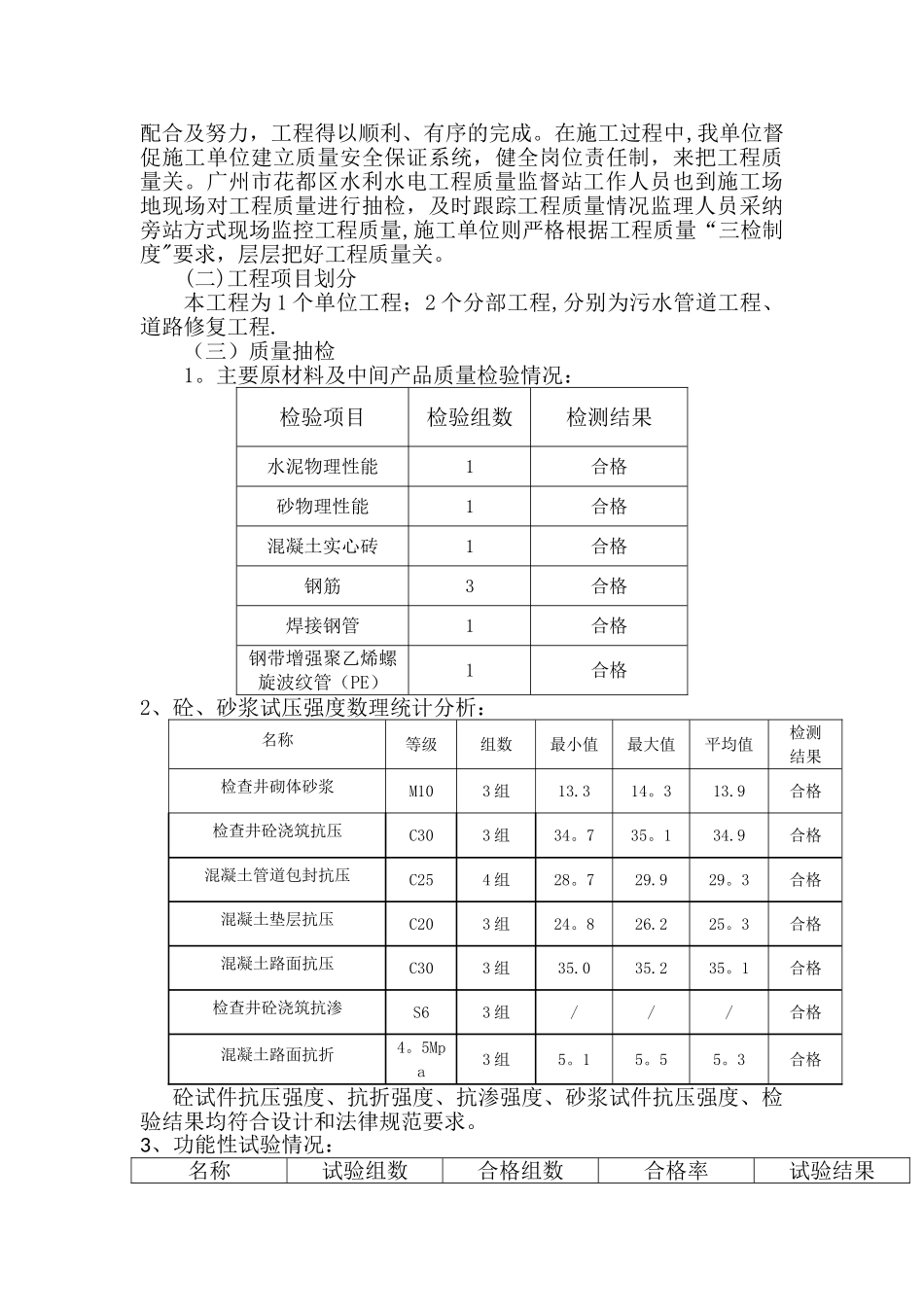

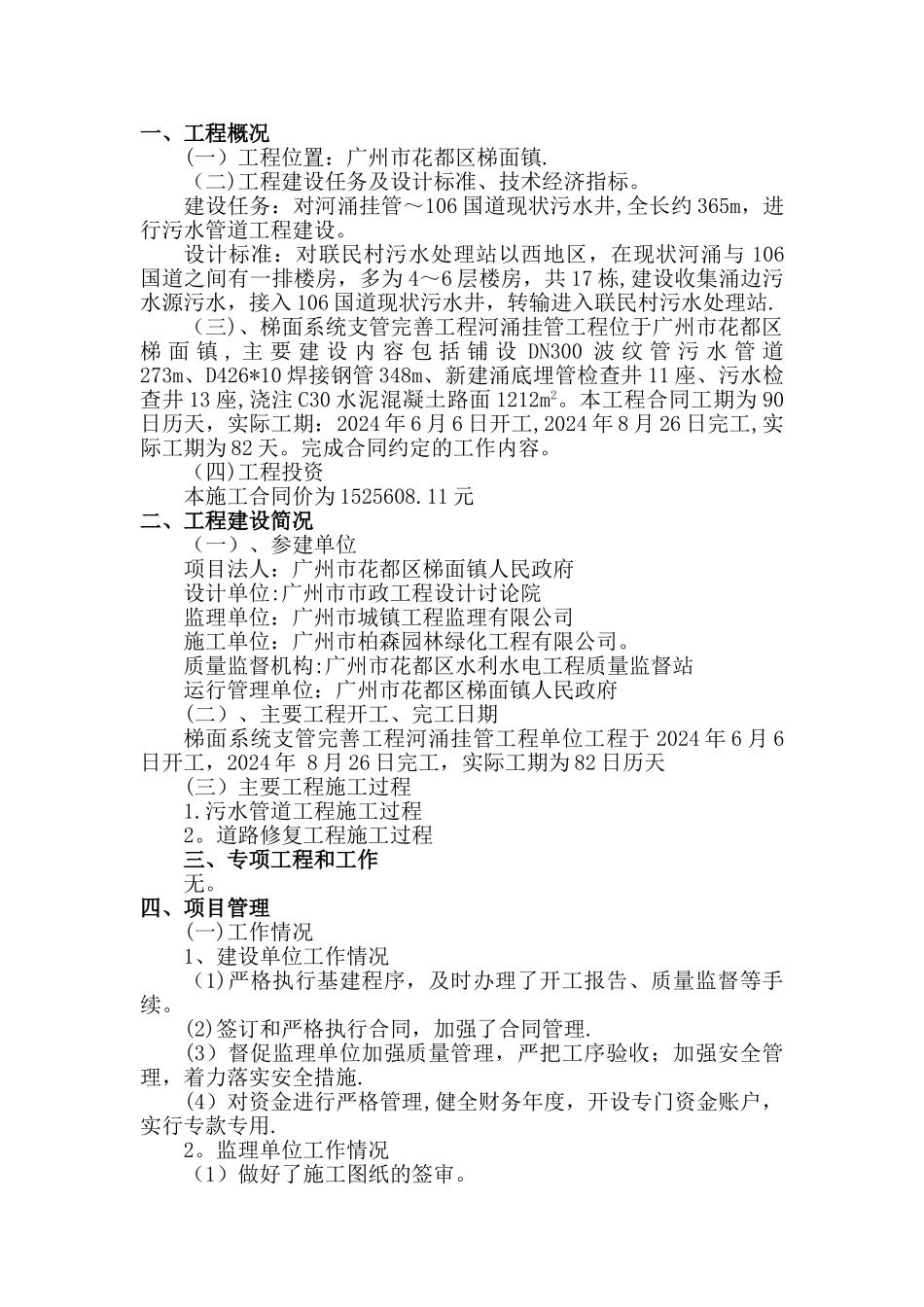

一、工程概况(一)工程位置:广州市花都区梯面镇.(二)工程建设任务及设计标准、技术经济指标。建设任务:对河涌挂管~106 国道现状污水井,全长约 365m,进行污水管道工程建设。设计标准:对联民村污水处理站以西地区,在现状河涌与 106国道之间有一排楼房,多为 4~6 层楼房,共 17 栋,建设收集涌边污水源污水,接入 106 国道现状污水井,转输进入联民村污水处理站.(三)、梯面系统支管完善工程河涌挂管工程位于广州市花都区梯 面 镇 , 主 要 建 设 内 容 包 括 铺 设 DN300 波 纹 管 污 水 管 道273m、D426*10 焊接钢管 348m、新建涌底埋管检查井 11 座、污水检查井 13 座,浇注 C30 水泥混凝土路面 1212m2。本工程合同工期为 90日历天,实际工期:2024 年 6 月 6 日开工,2024 年 8 月 26 日完工,实际工期为 82 天。完成合同约定的工作内容。(四)工程投资本施工合同价为 1525608.11 元二、工程建设简况(一)、参建单位项目法人:广州市花都区梯面镇人民政府设计单位:广州市市政工程设计讨论院监理单位:广州市城镇工程监理有限公司施工单位:广州市柏森园林绿化工程有限公司。质量监督机构:广州市花都区水利水电工程质量监督站运行管理单位:广州市花都区梯面镇人民政府(二)、主要工程开工、完工日期梯面系统支管完善工程河涌挂管工程单位工程于 2024 年 6 月 6日开工,2024 年 8 月 26 日完工,实际工期为 82 日历天(三)主要工程施工过程1.污水管道工程施工过程2。道路修复工程施工过程三、专项工程和工作无。四、项目管理(一)工作情况1、建设单位工作情况(1)严格执行基建程序,及时办理了开工报告、质量监督等手续。(2)签订和严格执行合同,加强了合同管理.(3)督促监理单位加强质量管理,严把工序验收;加强安全管理,着力落实安全措施.(4)对资金进行严格管理,健全财务年度,开设专门资金账户,实行专款专用.2。监理单位工作情况(1)做好了施工图纸的签审。(2)制定了监理规划各实施细则。(3)加强对施工队伍的管理。(4)严格审查施工方案和施工组织设计。(5)加强质量管理,严格工程验收制度.3。设计单位工作情况设计人员依据行业标准、法律规范、规程,现场勘察并充分论证,提交了设计成果.4.施工单位工作情况施工投入了各工作相适应的管理人员、技术人员、施工设备、实行全面质量管理,严格执行三检制度,不断提高单元工程合格率,确保工程质量。5.质量监督单位...
