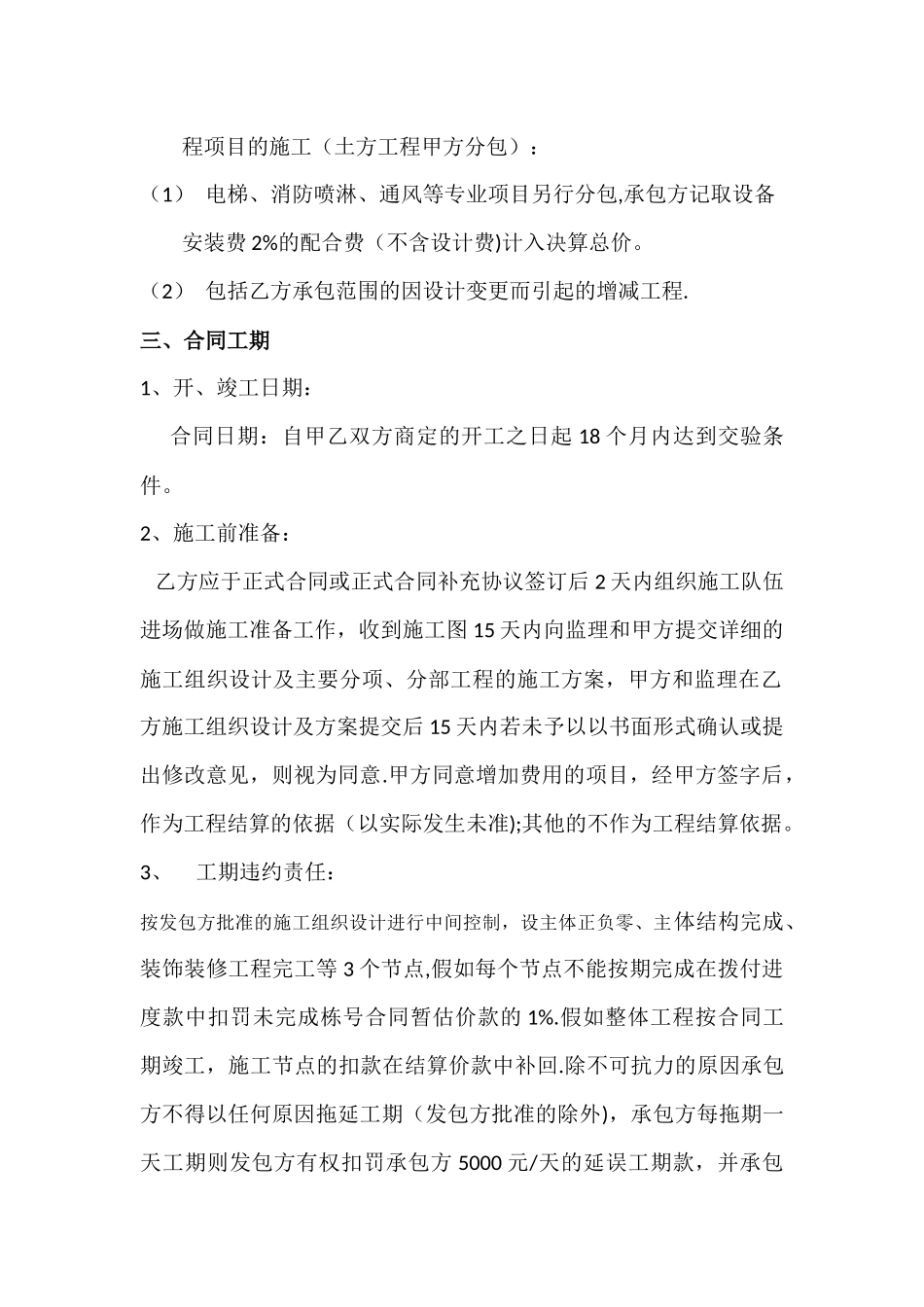

工程施工合同框架协议发包方: (以下简称甲方)承包方:(以下简称乙方)根据我 xxxxxx 房地产开发有限公司的总体施工计划,准备于 2024年上半年将 xxxxx 地块开始进行施工,为进一步明确甲、乙双方的责任、权利、义务,依据《中华人民共和国合同法》、《中华人民共和国建筑法》等有关规定,并结合本工程具体情况,甲乙双方本着平等、自愿、诚实信用、和互惠互利的原则,签订本工程施工框架协议,正式施工合同及合同补充协议待本地块地上附着物清理完毕,现场达到施工条件时双方再行签署。此框架协议签订后望双方共同遵守。具体协议内容如下:一、 工程概况1、 工程名称:2、 工程地点:3、 建筑面积:约 万平方米(结算面积以所施工的栋号及相应施工图为准).4、 结构类型:以所施工的施工图为准。二、 工程内容及承包范围1、 工程内容:工程内容以承包方与甲方协商的纪要为准2、 工程承包范围:全部施工图纸范围内的土建、装饰装修、给排水、采暖、电气工程、外网、道路;电梯、消防喷淋、通风等专业分包项目承包方负责预埋、预埋内容。配合各专业分包工程项目的施工(土方工程甲方分包):(1) 电梯、消防喷淋、通风等专业项目另行分包,承包方记取设备安装费 2%的配合费(不含设计费)计入决算总价。(2) 包括乙方承包范围的因设计变更而引起的增减工程.三、合同工期1、开、竣工日期:合同日期:自甲乙双方商定的开工之日起 18 个月内达到交验条件。2、施工前准备: 乙方应于正式合同或正式合同补充协议签订后 2 天内组织施工队伍进场做施工准备工作,收到施工图 15 天内向监理和甲方提交详细的施工组织设计及主要分项、分部工程的施工方案,甲方和监理在乙方施工组织设计及方案提交后 15 天内若未予以以书面形式确认或提出修改意见,则视为同意.甲方同意增加费用的项目,经甲方签字后,作为工程结算的依据(以实际发生未准);其他的不作为工程结算依据。3、工期违约责任:按发包方批准的施工组织设计进行中间控制,设主体正负零、主体结构完成、装饰装修工程完工等 3 个节点,假如每个节点不能按期完成在拨付进度款中扣罚未完成栋号合同暂估价款的 1%.假如整体工程按合同工期竣工,施工节点的扣款在结算价款中补回.除不可抗力的原因承包方不得以任何原因拖延工期(发包方批准的除外),承包方每拖期一天工期则发包方有权扣罚承包方 5000 元/天的延误工期款,并承包方承担发包方因延误交房而产生的一切损失,假如提前竣...
